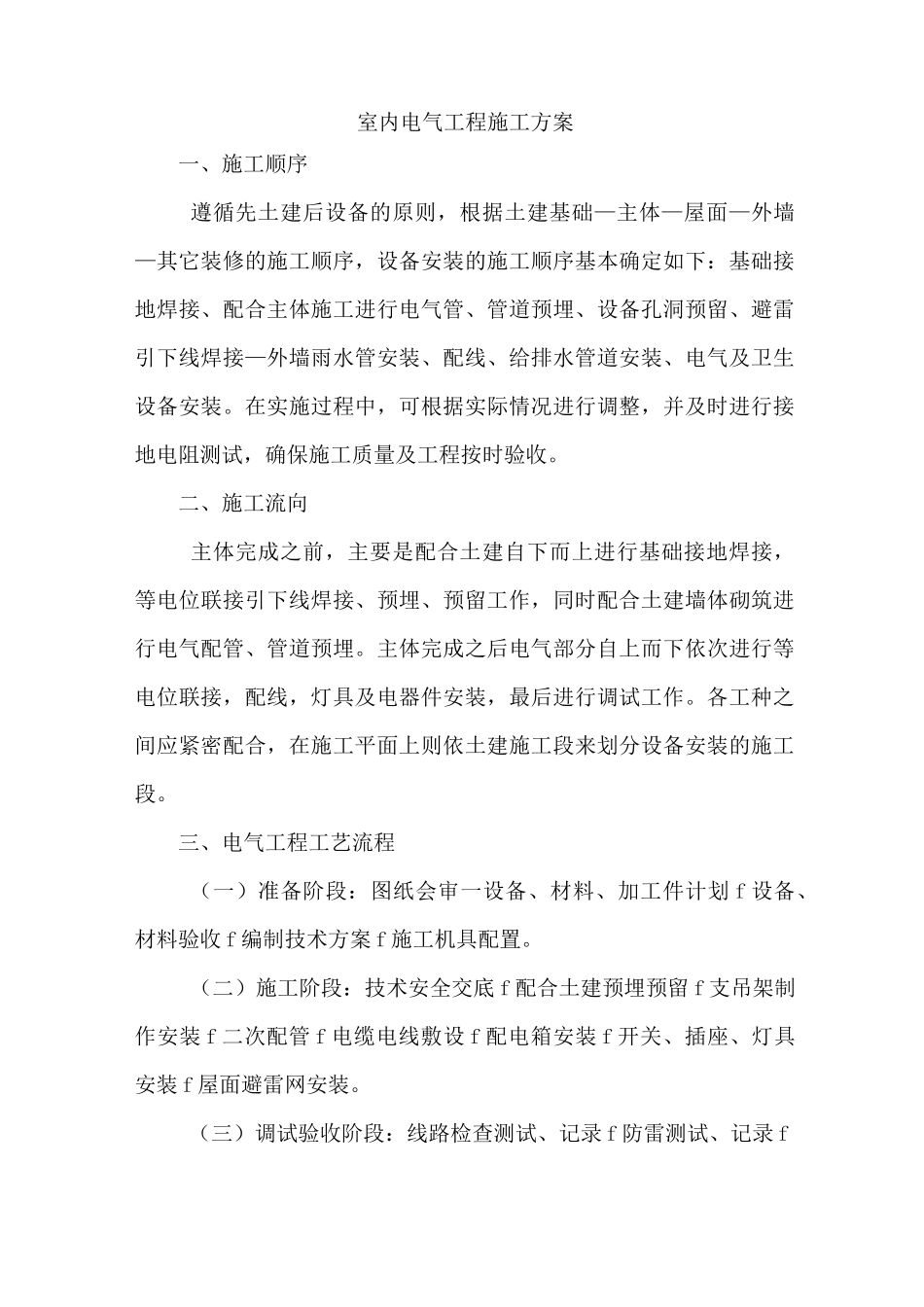

室内电气工程施工方案一、施工顺序遵循先土建后设备的原则,根据土建基础—主体—屋面—外墙—其它装修的施工顺序,设备安装的施工顺序基本确定如下:基础接地焊接、配合主体施工进行电气管、管道预埋、设备孔洞预留、避雷引下线焊接—外墙雨水管安装、配线、给排水管道安装、电气及卫生设备安装
在实施过程中,可根据实际情况进行调整,并及时进行接地电阻测试,确保施工质量及工程按时验收
二、施工流向主体完成之前,主要是配合土建自下而上进行基础接地焊接,等电位联接引下线焊接、预埋、预留工作,同时配合土建墙体砌筑进行电气配管、管道预埋
主体完成之后电气部分自上而下依次进行等电位联接,配线,灯具及电器件安装,最后进行调试工作
各工种之间应紧密配合,在施工平面上则依土建施工段来划分设备安装的施工段
三、电气工程工艺流程(一)准备阶段:图纸会审一设备、材料、加工件计划 f 设备、材料验收 f 编制技术方案 f 施工机具配置
(二)施工阶段:技术安全交底 f 配合土建预埋预留 f 支吊架制作安装 f 二次配管 f 电缆电线敷设 f 配电箱安装 f 开关、插座、灯具安装 f 屋面避雷网安装
(三)调试验收阶段:线路检查测试、记录 f 防雷测试、记录 f照明试验一系统试送电一系统检查评审整改一系统送电一验收交工

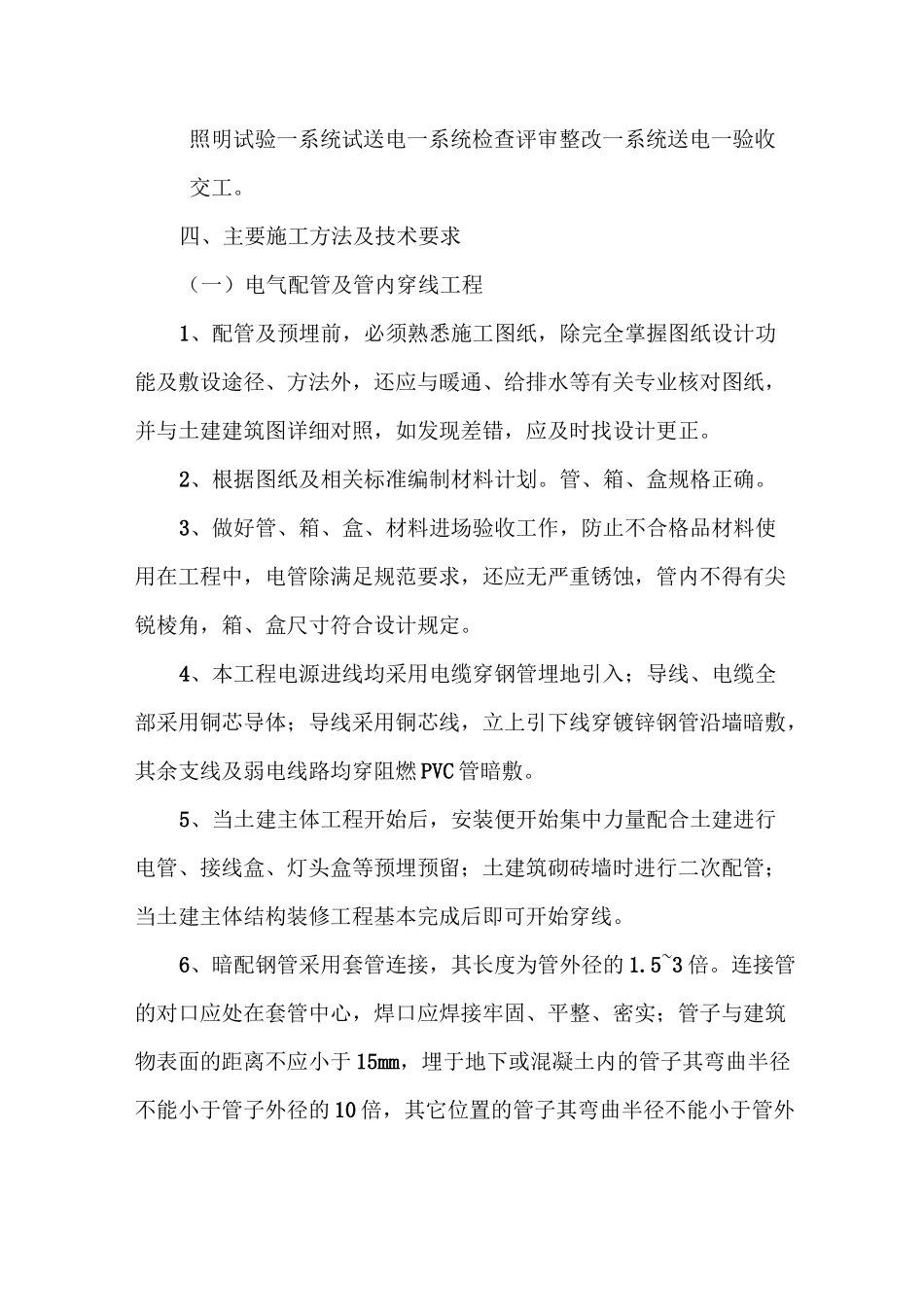

四、主要施工方法及技术要求(一)电气配管及管内穿线工程1、配管及预埋前,必须熟悉施工图纸,除完全掌握图纸设计功能及敷设途径、方法外,还应与暖通、给排水等有关专业核对图纸,并与土建建筑图详细对照,如发现差错,应及时找设计更正
2、根据图纸及相关标准编制材料计划
管、箱、盒规格正确
3、做好管、箱、盒、材料进场验收工作,防止不合格品材料使用在工程中,电管除满足规范要求,还应无严重锈蚀,管内不得有尖锐棱角,箱、盒尺寸符合设计规定

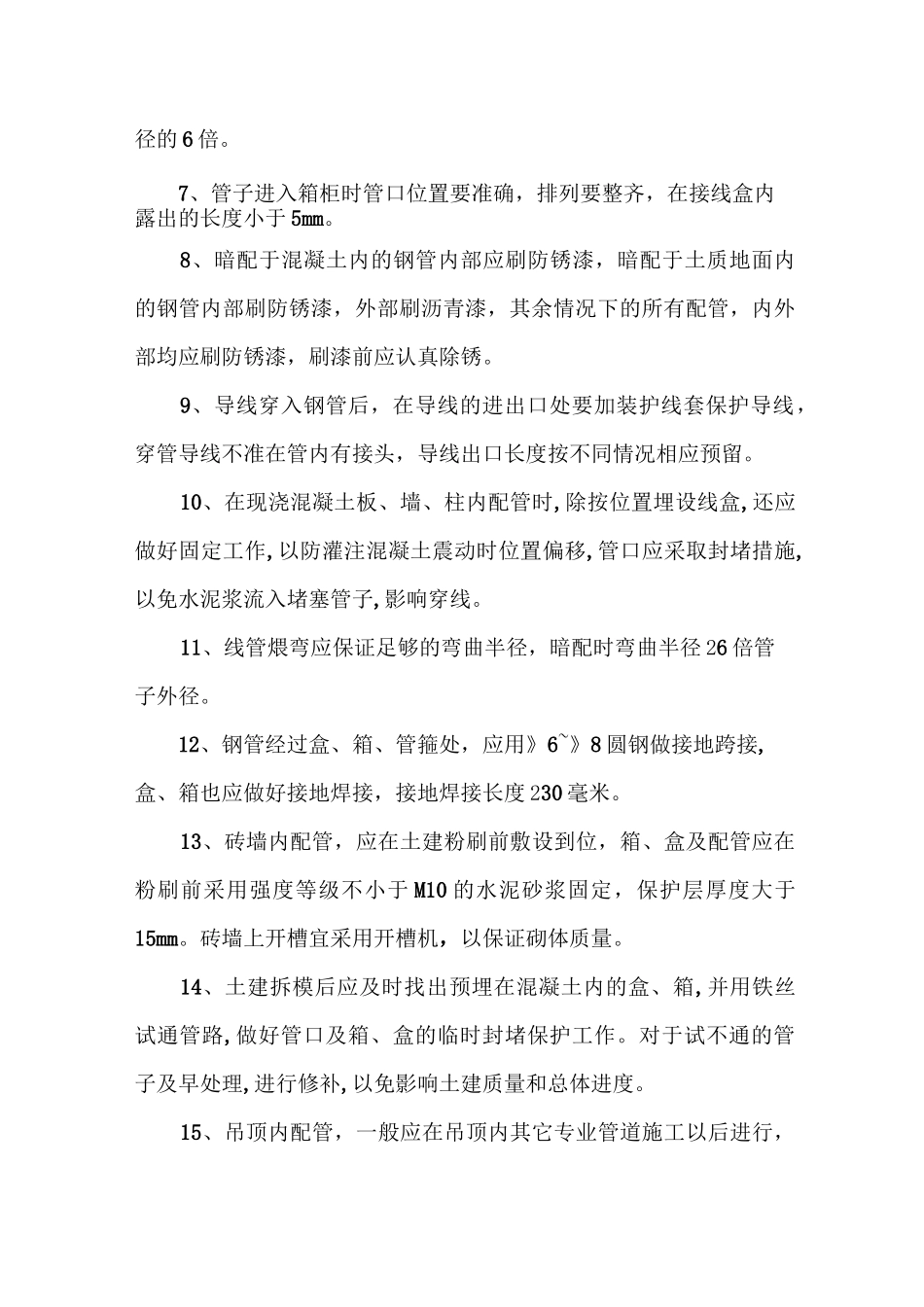

4、本工程电源进线均采用电缆穿钢管埋地引入;导线、电缆全部采用铜芯导体;导线采用铜
