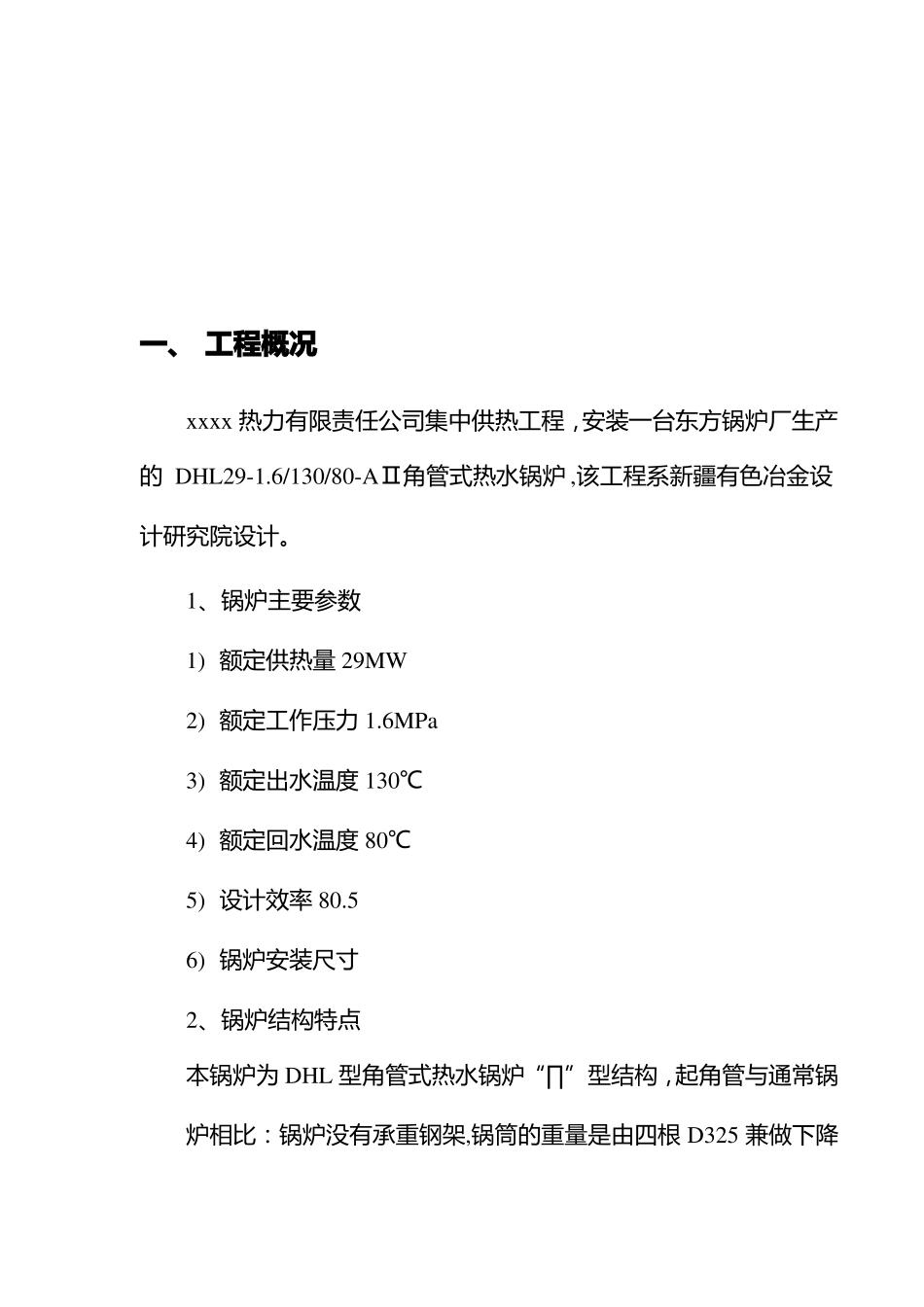

xxx 热力有限公司供热工程热水锅炉安装DHL29—1.6/130/80—AII施 工 组 织 设 计编写:xxx审核:xxx批准:xxx建设单位:xxxx 热力有限公司施工单位:xxxx 电力安装公司目录一、工程概况二、施工前的准备三、施工方案四、锅炉安装工艺流程五、安全质量保证及文明施工管理六、焊接方案七、施工技术管理措施八、施工劳动组织安排九、施工用工机具一、 工程概况xxxx 热力有限责任公司集中供热工程,安装一台东方锅炉厂生产的 DHL29-1.6/130/80-AⅡ角管式热水锅炉 ,该工程系新疆有色冶金设计研究院设计。1、锅炉主要参数1) 额定供热量 29MW2) 额定工作压力 1.6MPa3) 额定出水温度 130℃4) 额定回水温度 80℃5) 设计效率 80.56) 锅炉安装尺寸2、锅炉结构特点本锅炉为 DHL 型角管式热水锅炉“∏”型结构,起角管与通常锅炉相比:锅炉没有承重钢架,锅筒的重量是由四根 D325 兼做下降管的立管承担,故称为角管式锅炉。四根立管与锅筒、左右上、下集箱、前后下集箱等按水循环的工艺要求,互相连接形成牢固的锅炉本体结构。平台、扶梯另设槽钢制作立柱支撑。采用东方锅炉厂生产的新型专利炉排,两侧分段送风,推拉式放灰门。前后轴距 7900mm 炉排宽 4640 mm。水循环方式为炉膛部分自然循环与对流受热面强制循环相叠加,后烟道的对流受热面与炉膛部分循环方式不同。3、合同签定的安装项目:(锅炉的安装项目如下)1) 落灰斗检查、校核,落灰斗砌筑2) 炉排及调速器安装3) 锅炉本体及钢架平台扶梯安装4) 鼓风机安装,空气预热器安装5) 引风机安装4、本锅炉安装期限本锅炉安装期限计划为 9 月 15 日开工,入冬前供热。二、施工前的准备1、技术资料1) 图纸:锅炉厂制造图纸两套,设计院图纸三套(经甲、乙方、设计院三方会审无误后的图纸)。2) 安装执行的国家标准3)锅炉安装表、卡、单等准备。2、编制施工预算3、施工进度计划(附表一)4、施工用工机具(附表二)5、施工劳动组织安排(附表三)6、施工准备1)学习全部锅炉图纸、技术资料及国家现行有关锅炉设备的规程、规范、技术标准,做好施工图纸会审工作。2)开工前做到三通一平:水、电、道路通畅。3)施工所用的材料、机械、设备、工具及仪器配备齐全。4)临时设施、吊装用扒杆吊、卷扬机、电焊机按使用要求就位,并在安装就位前做好检修和安全防护工作。5)施工技术人员配备齐全,对各工种人员进行技术培训和技术交底。6)按规划地点堆放材料。不同规格的材料分...
