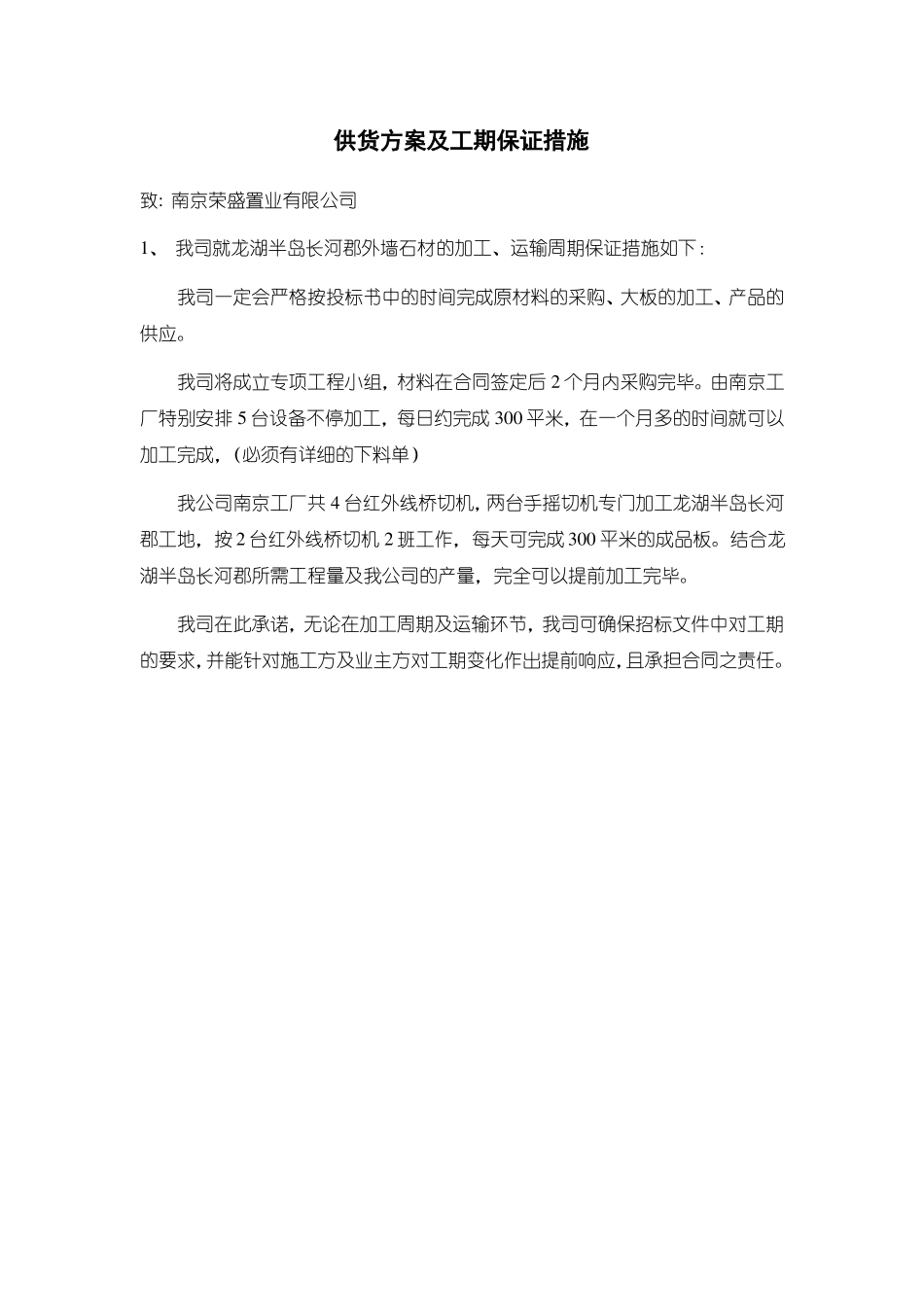

供货方案及工期保证措施致: 南京荣盛置业有限公司1、 我司就龙湖半岛长河郡外墙石材的加工、运输周期保证措施如下:我司一定会严格按投标书中的时间完成原材料的采购、大板的加工、产品的供应
我司将成立专项工程小组,材料在合同签定后 2 个月内采购完毕
由南京工厂特别安排 5 台设备不停加工,每日约完成 300 平米,在一个月多的时间就可以加工完成,(必须有详细的下料单)我公司南京工厂共 4 台红外线桥切机,两台手摇切机专门加工龙湖半岛长河郡工地,按 2 台红外线桥切机 2 班工作,每天可完成 300 平米的成品板
结合龙湖半岛长河郡所需工程量及我公司的产量,完全可以提前加工完毕
我司在此承诺,无论在加工周期及运输环节,我司可确保招标文件中对工期的要求,并能针对施工方及业主方对工期变化作出提前响应,且承担合同之责任

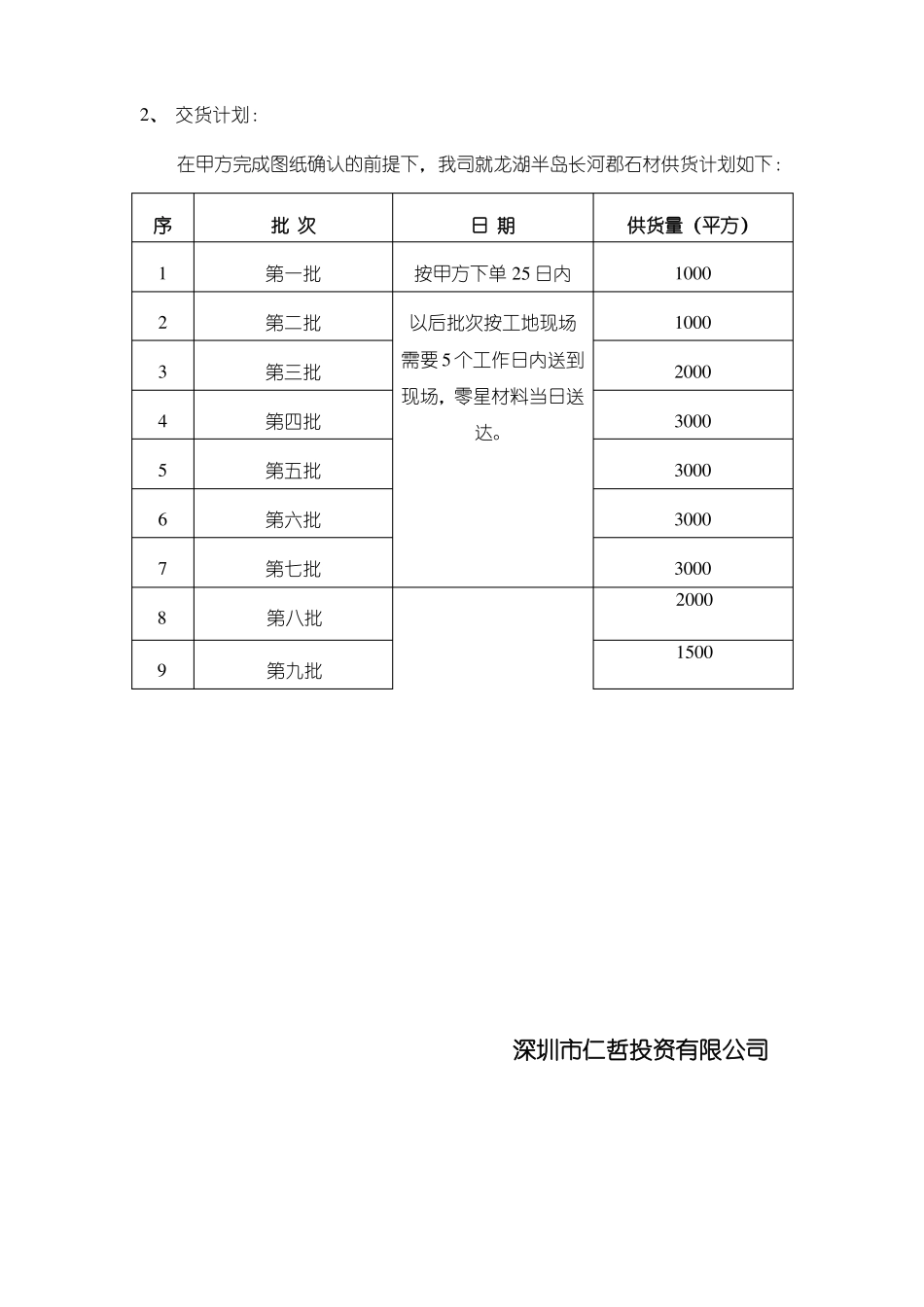

2、 交货计划:在甲方完成图纸确认的前提下,我司就龙湖半岛长河郡石材供货计划如下:序123456789批 次第一批第二批第三批第四批第五批第六批第七批第八批第九批日 期按甲方下单 25 日内以后批次按工地现场需要 5 个工作日内送到现场,零星材料当日送达

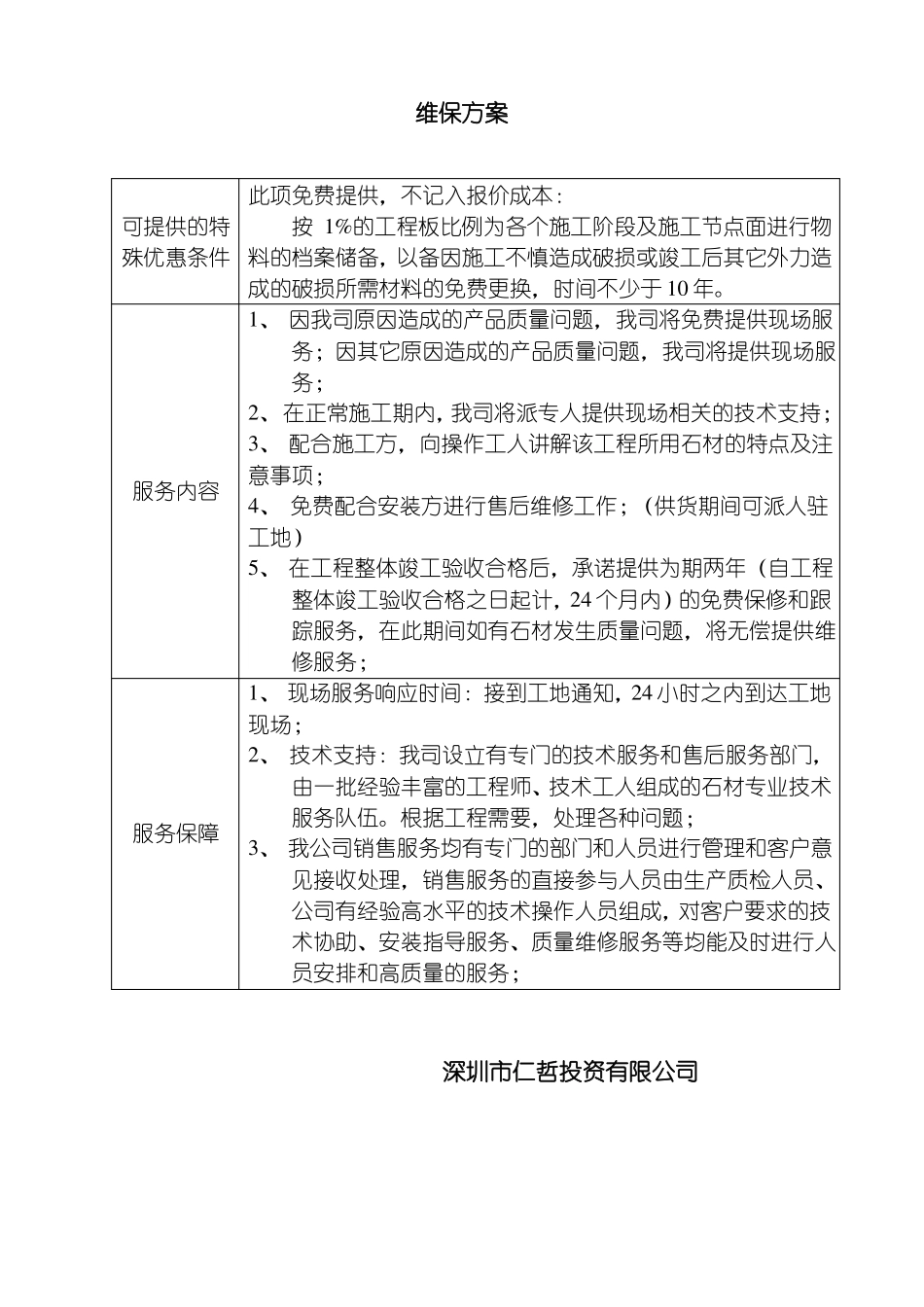

300030003000300020001500供货量(平方)100010002000深圳市仁哲投资有限公司维保方案可提供的特殊优惠条件此项免费提供,不记入报价成本:按 1%的工程板比例为各个施工阶段及施工节点面进行物料的档案储备,以备因施工不慎造成破损或竣工后其它外力造成的破损所需材料的免费更换,时间不少于 10 年
1、 因我司原因造成的产品质量问题,我司将免费提供现场服务;因其它原因造成的产品质量问题,我司将提供现场服务;2、在正常施工期内,我司将派专人提供现场相关的技术支持;3、 配合施工方,向操作工人讲解该工程所用石材的特点及注意事项;4、 免费配合安装方进行售后维修工作;(供货期间可派人驻工地)5、 在工程
