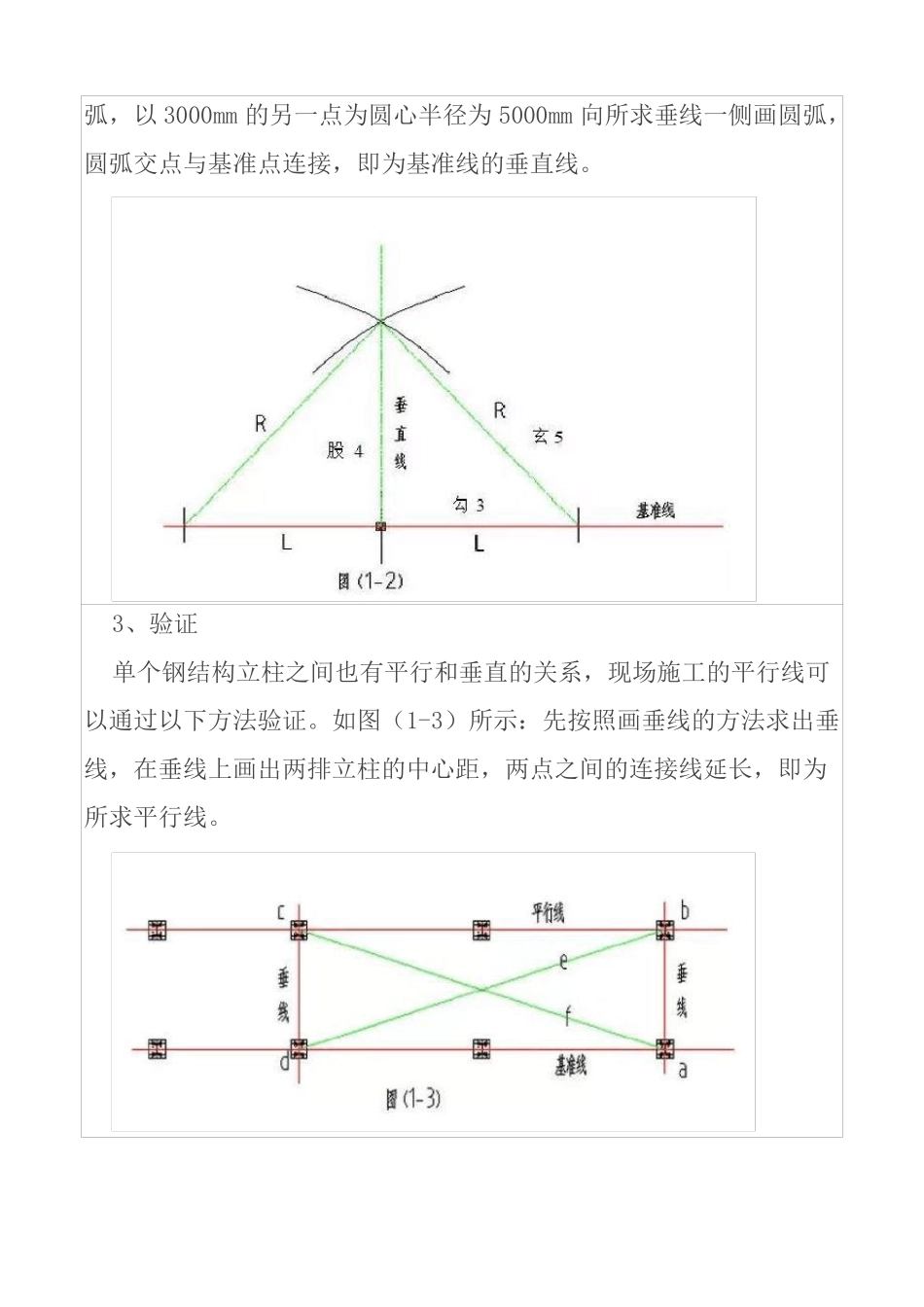

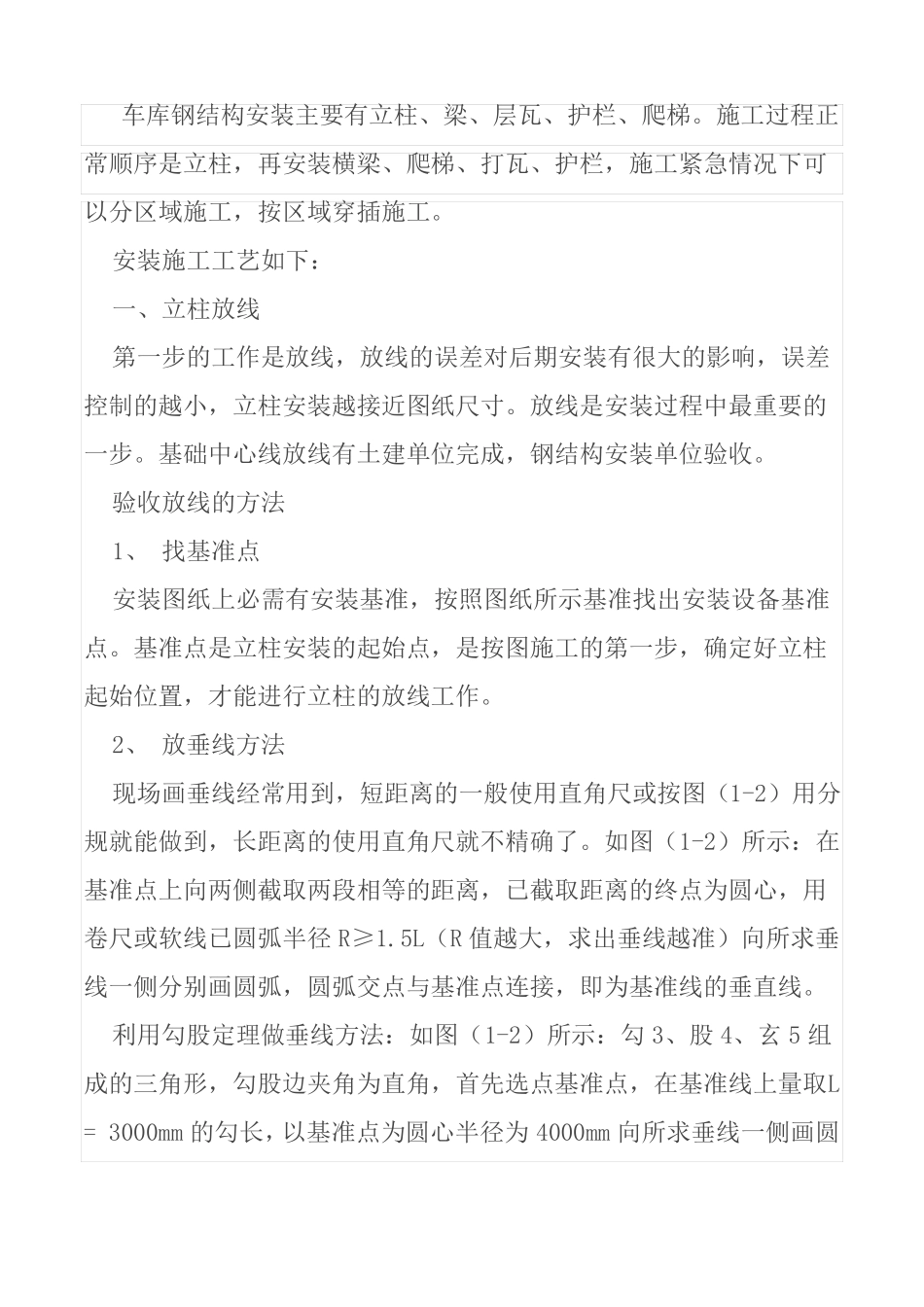

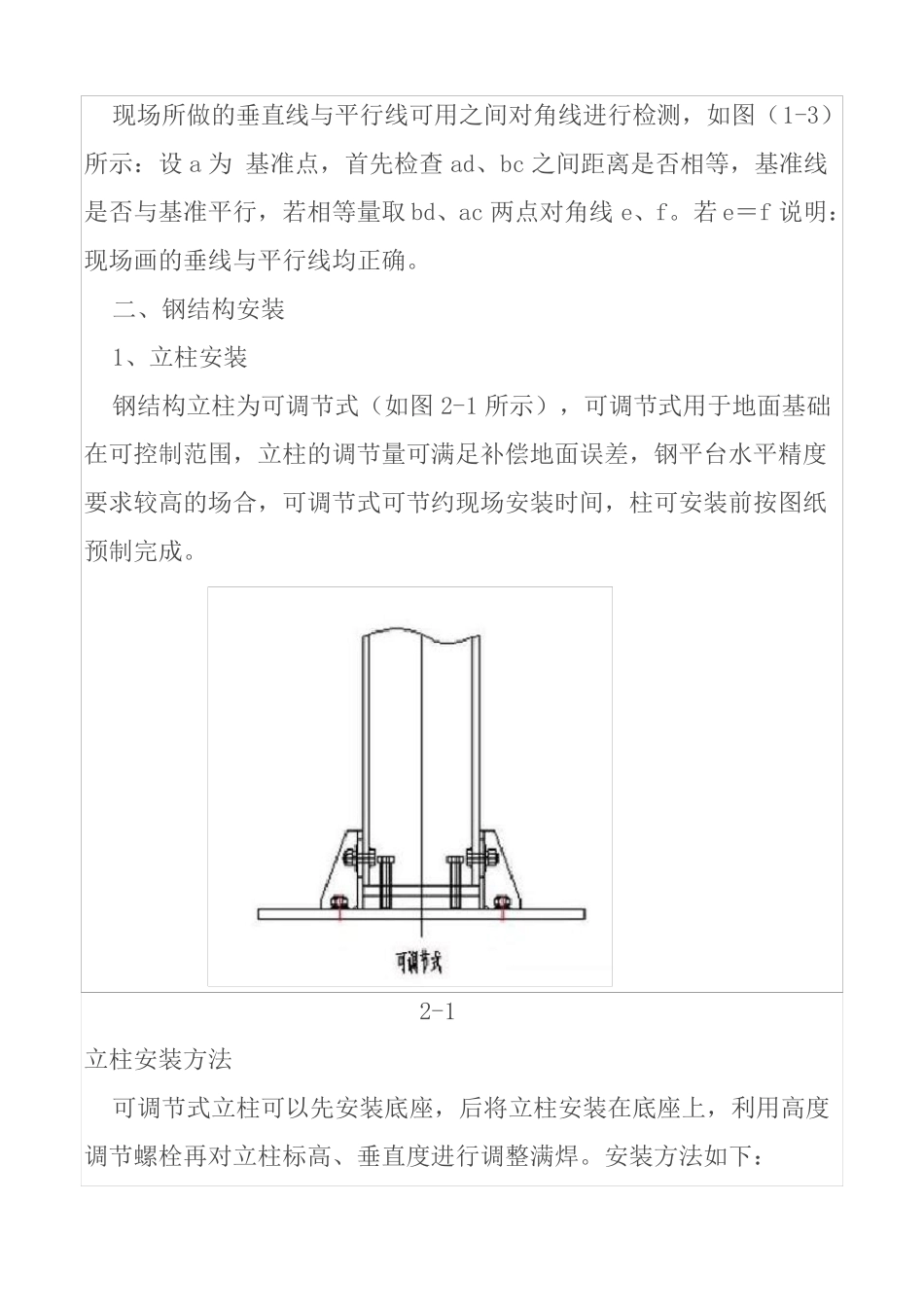

车库钢结构安装主要有立柱、梁、层瓦、护栏、爬梯。施工过程正常顺序是立柱,再安装横梁、爬梯、打瓦、护栏,施工紧急情况下可以分区域施工,按区域穿插施工。安装施工工艺如下:一、立柱放线第一步的工作是放线,放线的误差对后期安装有很大的影响,误差控制的越小,立柱安装越接近图纸尺寸。放线是安装过程中最重要的一步。基础中心线放线有土建单位完成,钢结构安装单位验收。验收放线的方法1、 找基准点安装图纸上必需有安装基准,按照图纸所示基准找出安装设备基准点。基准点是立柱安装的起始点,是按图施工的第一步,确定好立柱起始位置,才能进行立柱的放线工作。2、 放垂线方法现场画垂线经常用到,短距离的一般使用直角尺或按图(1-2)用分规就能做到,长距离的使用直角尺就不精确了。如图(1-2)所示:在基准点上向两侧截取两段相等的距离,已截取距离的终点为圆心,用卷尺或软线已圆弧半径 R≥1.5L(R 值越大,求出垂线越准)向所求垂线一侧分别画圆弧,圆弧交点与基准点连接,即为基准线的垂直线。利用勾股定理做垂线方法:如图(1-2)所示:勾 3、股 4、玄 5 组成的三角形,勾股边夹角为直角,首先选点基准点,在基准线上量取L= 3000mm 的勾长,以基准点为圆心半径为 4000mm 向所求垂线一侧画圆弧,以 3000mm 的另一点为圆心半径为 5000mm 向所求垂线一侧画圆弧,圆弧交点与基准点连接,即为基准线的垂直线。3、验证单个钢结构立柱之间也有平行和垂直的关系,现场施工的平行线可以通过以下方法验证。如图(1-3)所示:先按照画垂线的方法求出垂线,在垂线上画出两排立柱的中心距,两点之间的连接线延长,即为所求平行线。现场所做的垂直线与平行线可用之间对角线进行检测,如图(1-3)所示:设 a 为 基准点,首先检查 ad、bc 之间距离是否相等,基准线是否与基准平行,若相等量取 bd、ac 两点对角线 e、f。若 e=f 说明:现场画的垂线与平行线均正确。二、钢结构安装1、立柱安装钢结构立柱为可调节式(如图 2-1 所示),可调节式用于地面基础在可控制范围,立柱的调节量可满足补偿地面误差,钢平台水平精度要求较高的场合,可调节式可节约现场安装时间,柱可安装前按图纸预制完成。2-1立柱安装方法可调节式立柱可以先安装底座,后将立柱安装在底座上,利用高度调节螺栓再对立柱标高、垂直度进行调整满焊。安装方法如下:1、如图(2-1-1)所示:立柱安装时先把调节螺栓装入立柱底部,用起吊设备,利用钢丝...
