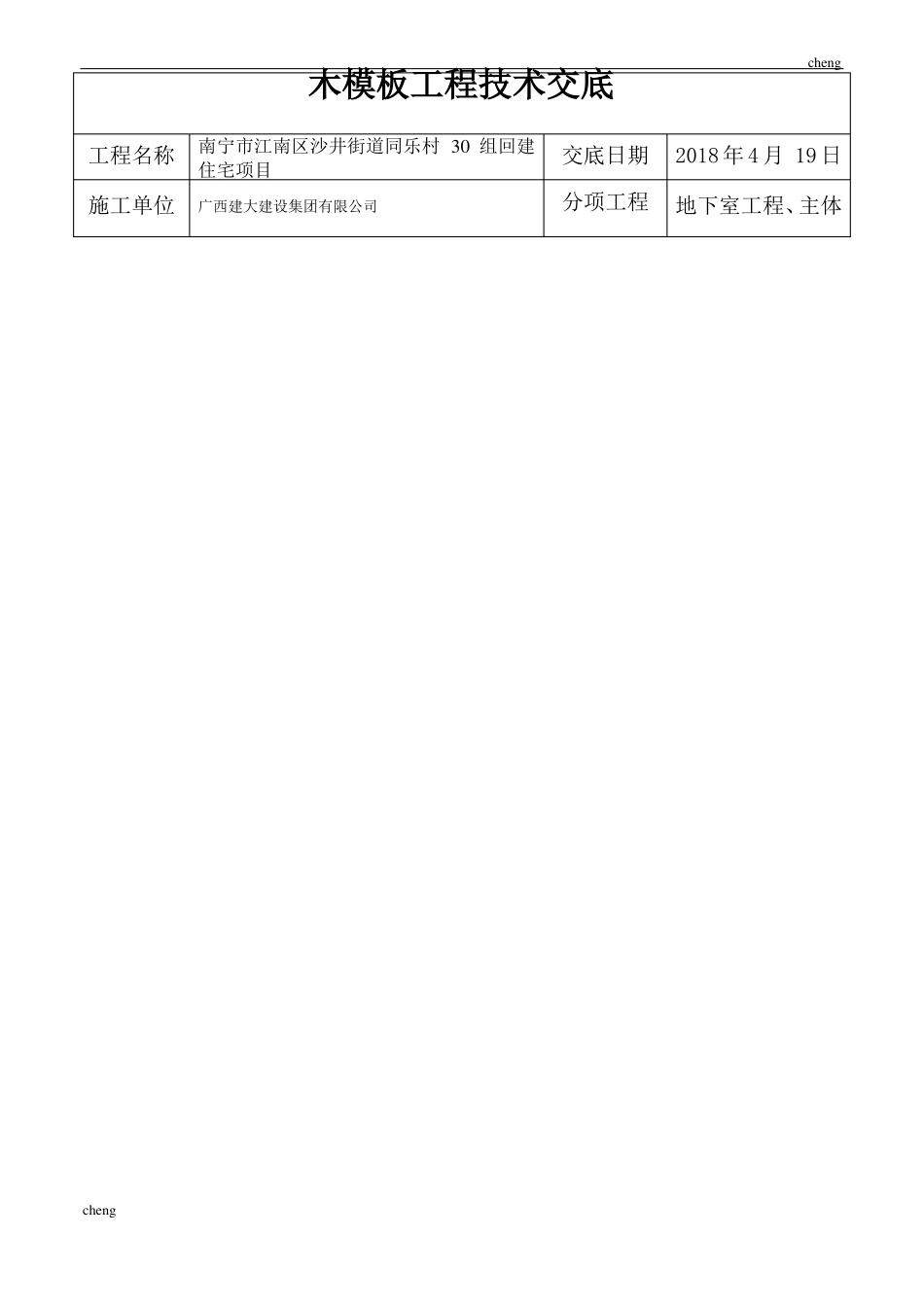

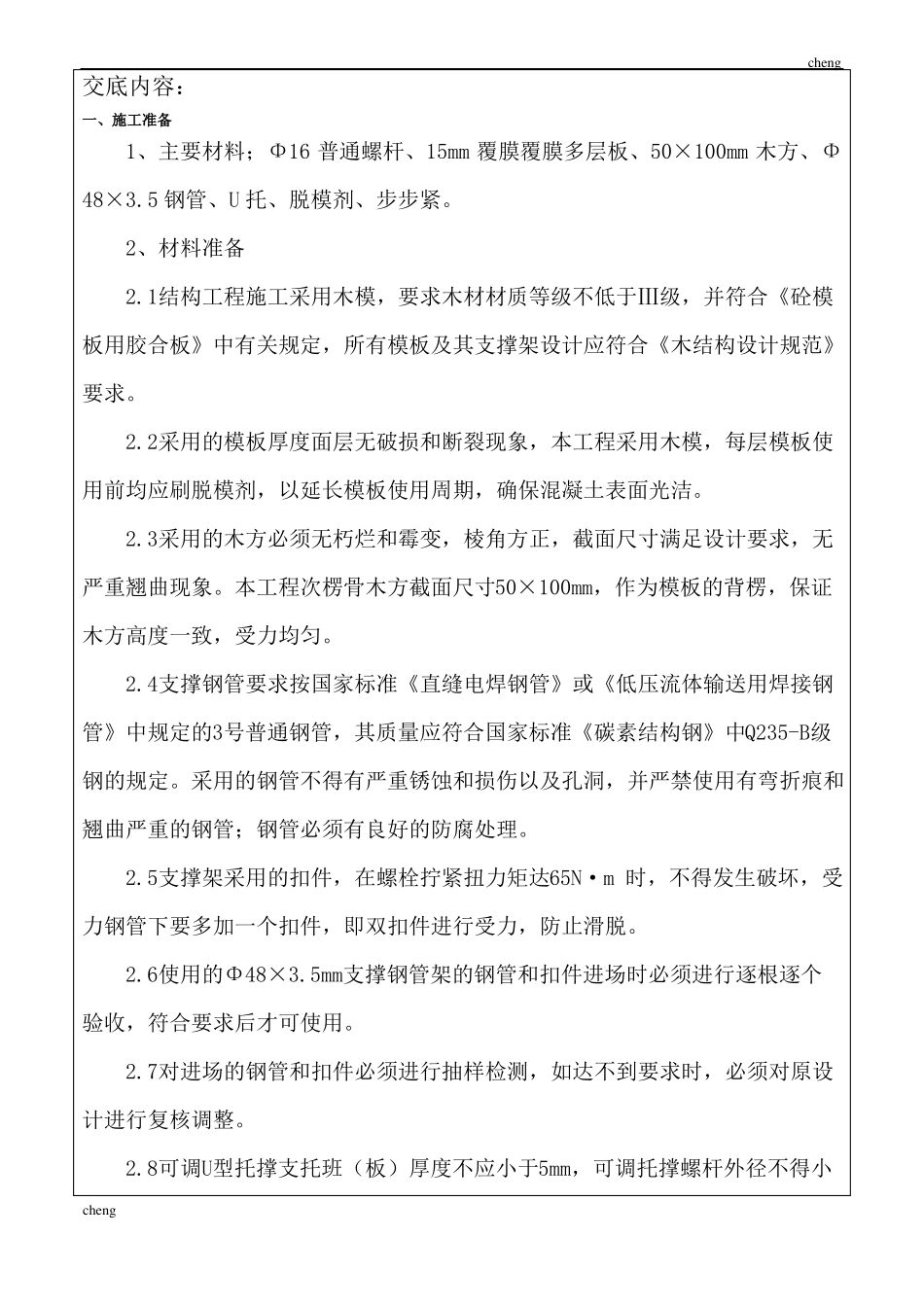

cheng木模板工程技术交底工程名称南宁市江南区沙井街道同乐村 30 组回建住宅项目交底日期2018 年 4 月 19 日分项工程地下室工程、主体施工单位广西建大建设集团有限公司chengcheng交底内容:一、施工准备1、主要材料;Φ16 普通螺杆、15mm 覆膜覆膜多层板、50×100mm 木方、Φ48×3
5 钢管、U 托、脱模剂、步步紧
2、材料准备2
1结构工程施工采用木模,要求木材材质等级不低于Ⅲ级,并符合《砼模板用胶合板》中有关规定,所有模板及其支撑架设计应符合《木结构设计规范》要求
2采用的模板厚度面层无破损和断裂现象,本工程采用木模,每层模板使用前均应刷脱模剂,以延长模板使用周期,确保混凝土表面光洁
3采用的木方必须无朽烂和霉变,棱角方正,截面尺寸满足设计要求,无严重翘曲现象
本工程次楞骨木方截面尺寸50×100mm,作为模板的背楞,保证木方高度一致,受力均匀
4支撑钢管要求按国家标准《直缝电焊钢管》或《低压流体输送用焊接钢管》中规定的3号普通钢管,其质量应符合国家标准《碳素结构钢》中Q235-B级钢的规定
采用的钢管不得有严重锈蚀和损伤以及孔洞,并严禁使用有弯折痕和翘曲严重的钢管;钢管必须有良好的防腐处理
5支撑架采用的扣件,在螺栓拧紧扭力矩达65N·m 时,不得发生破坏,受力钢管下要多加一个扣件,即双扣件进行受力,防止滑脱
6使用的Φ48×3
5mm支撑钢管架的钢管和扣件进场时必须进行逐根逐个验收,符合要求后才可使用
7对进场的钢管和扣件必须进行抽样检测,如达不到要求时,必须对原设计进行复核调整

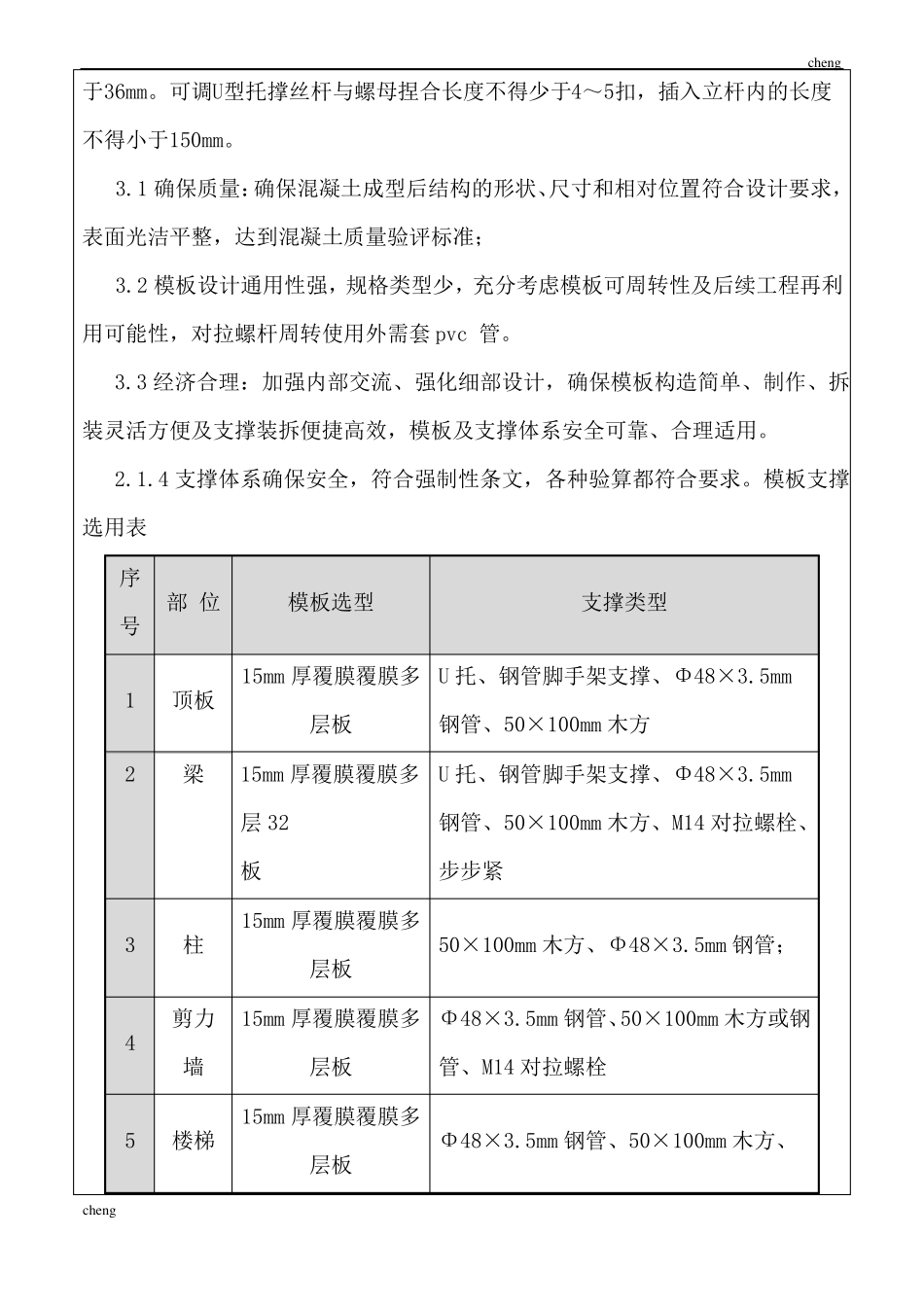

8可调U型托撑支托班(板)厚度不应小于5mm,可调托撑螺杆外径不得小chengcheng于36mm
可调U型托撑丝杆与螺母捏合长度不得少于4~5扣,插入立杆内的长度不得小于150mm
1 确保质量:确保混凝土成型后结构的形状、尺
