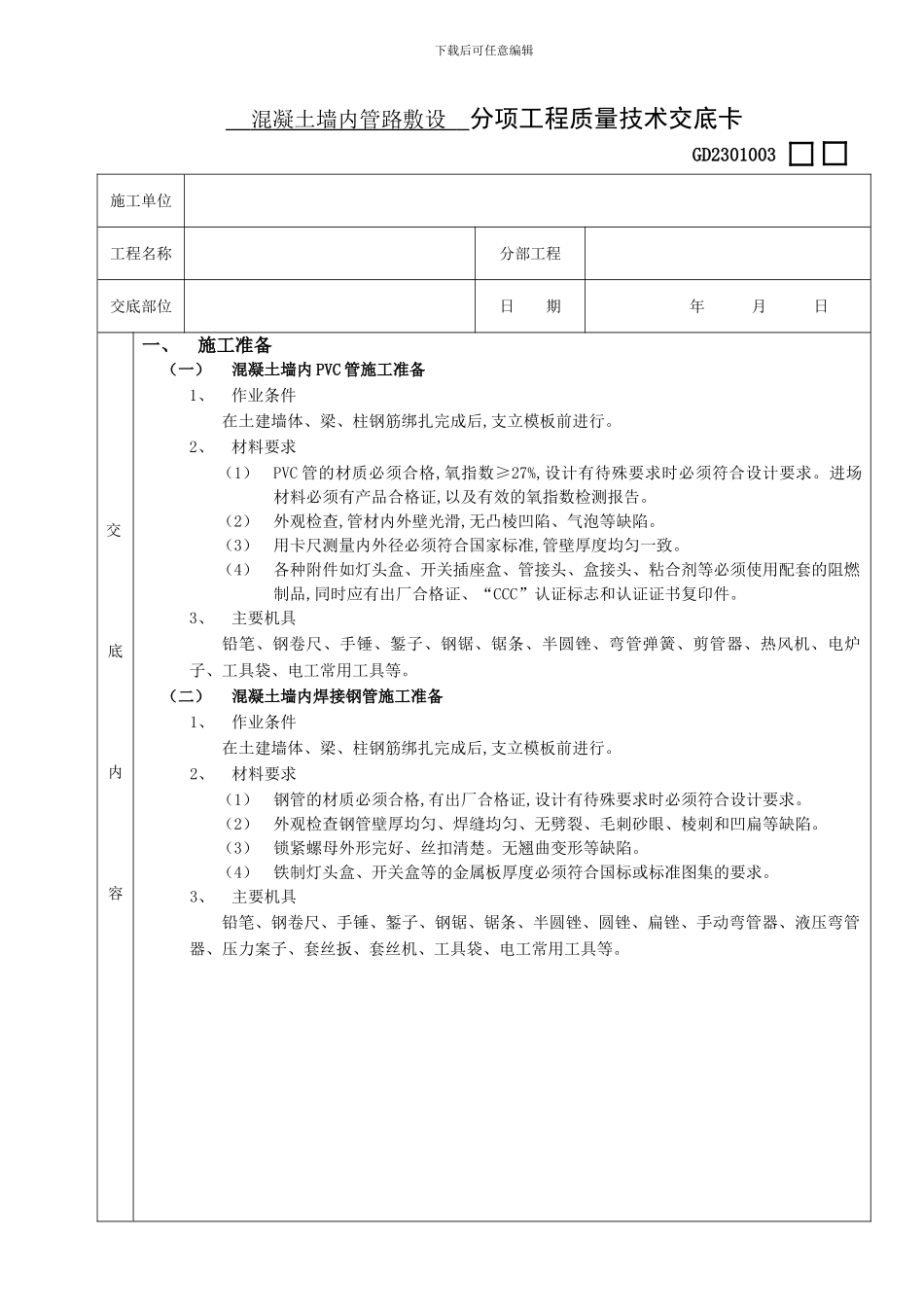

下载后可任意编辑 混凝土墙内管路敷设 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)混凝土墙内 PVC 管施工准备1、作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行
2、材料要求(1)PVC 管的材质必须合格,氧指数≥27%,设计有待殊要求时必须符合设计要求
进场材料必须有产品合格证,以及有效的氧指数检测报告
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷
(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致
(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志和认证证书复印件
3、主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等
(二)混凝土墙内焊接钢管施工准备1、作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行
2、材料要求(1)钢管的材质必须合格,有出厂合格证,设计有待殊要求时必须符合设计要求
(2)外观检查钢管壁厚均匀、焊缝均匀、无劈裂、毛刺砂眼、棱刺和凹扁等缺陷
(3)锁紧螺母外形完好、丝扣清楚
无翘曲变形等缺陷
(4)铁制灯头盒、开关盒等的金属板厚度必须符合国标或标准图集的要求
3、主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、手动弯管器、液压弯管器、压力案子、套丝扳、套丝机、工具袋、电工常用工具等

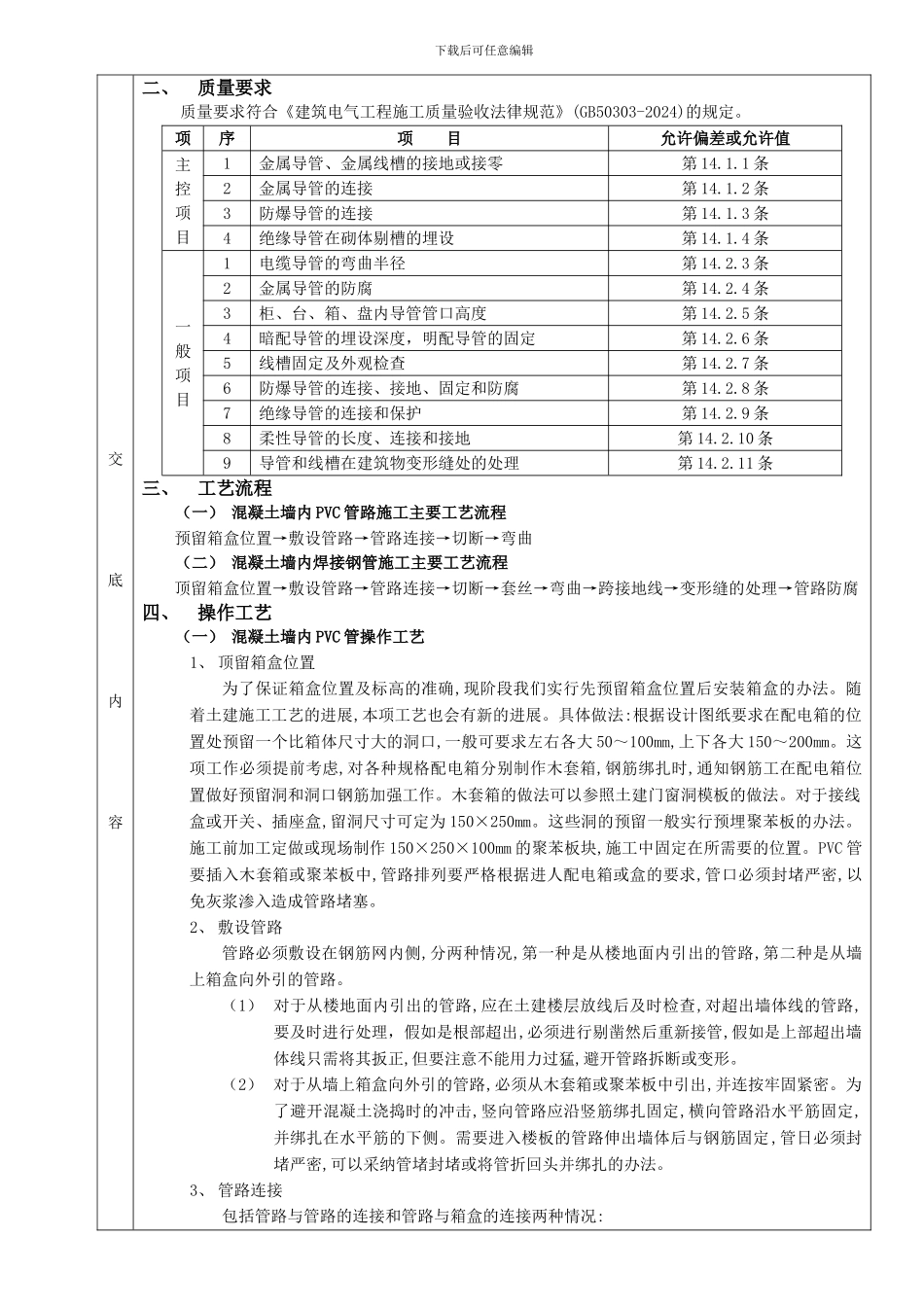

下载后可任意编辑交底内容二、质量要求质量要求符合《建筑电气工程施工质量验收法律规范》(GB50303-2024)的规定
项序项 目允许偏差或允许值主控项目1金属导管、金属线槽的接地或接零第 14
1 条2金属导管的连接第 14
2 条3防爆导管的连接第 14
3 条4绝缘导管在砌体剔槽的埋设第 14
