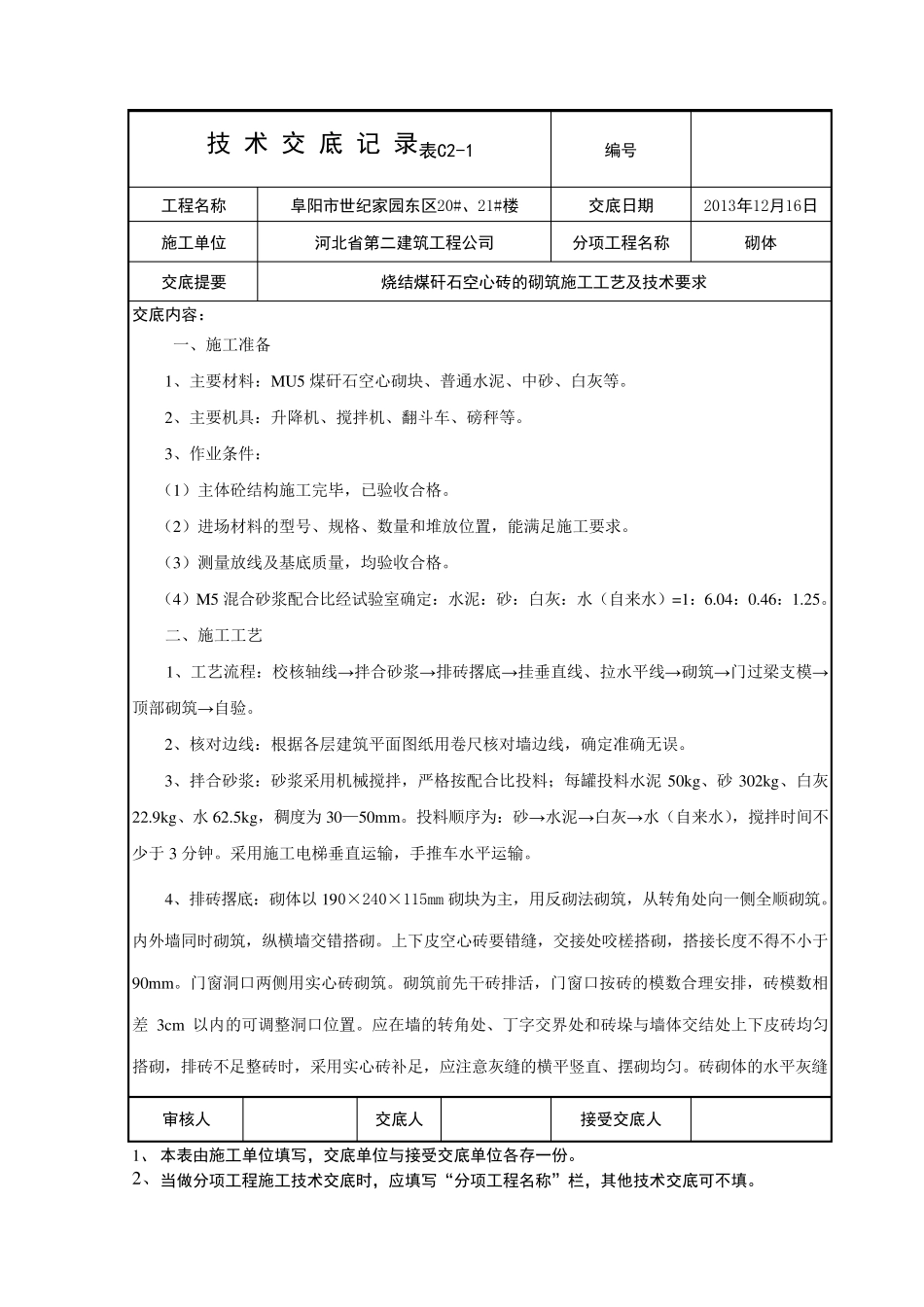

技 术 交 底 记 录表C2-1 编号 工程名称 阜阳市世纪家园东区20#、21#楼 交底日期 2013年12月16日 施工单位 河北省第二建筑工程公司 分项工程名称 砌体 交底提要 烧结煤矸石空心砖的砌筑施工工艺及技术要求 交底内容: 一 、 施 工 准 备 1、 主 要 材 料 : MU5 煤 矸 石 空 心 砌 块 、 普 通 水 泥 、 中 砂 、 白 灰 等
2、 主 要 机 具 : 升 降 机 、 搅 拌 机 、 翻 斗 车 、 磅 秤 等
3、 作 业 条 件 : ( 1) 主 体 砼 结 构 施 工 完 毕 , 已 验 收 合 格
( 2) 进 场 材 料 的 型 号 、 规 格 、 数 量 和 堆 放 位 置 , 能 满 足 施 工 要 求
( 3) 测 量 放 线 及 基 底 质 量 , 均 验 收 合 格
( 4) M5 混 合 砂 浆 配 合 比 经 试 验 室 确 定 : 水 泥 : 砂 : 白 灰 : 水 ( 自 来 水 ) =1: 6
二 、 施 工 工 艺 1、 工 艺 流 程 : 校 核 轴 线 →拌 合 砂 浆 →排 砖 撂 底 →挂 垂 直 线 、 拉 水 平 线 →砌 筑 →门 过 梁 支 模 →顶 部 砌 筑 →自 验
2、 核 对 边 线 : 根 据 各 层 建 筑 平 面 图 纸 用 卷 尺 核 对 墙边 线 , 确 定 准 确 无误
3、 拌 合 砂 浆 : 砂 浆 采用 机 械搅 拌 , 严格 按配 合 比 投料 ;每罐投料 水 泥50kg、 砂302kg、 白 灰 22
9kg、 水 62
5kg, 稠度为30—50m m
投料 顺序为: 砂 →水 泥 →白 灰 →水 ( 自 来 水 ), 搅 拌 时间不少于3 分钟
采用 施 工 电梯垂 直 运输, 手推车
