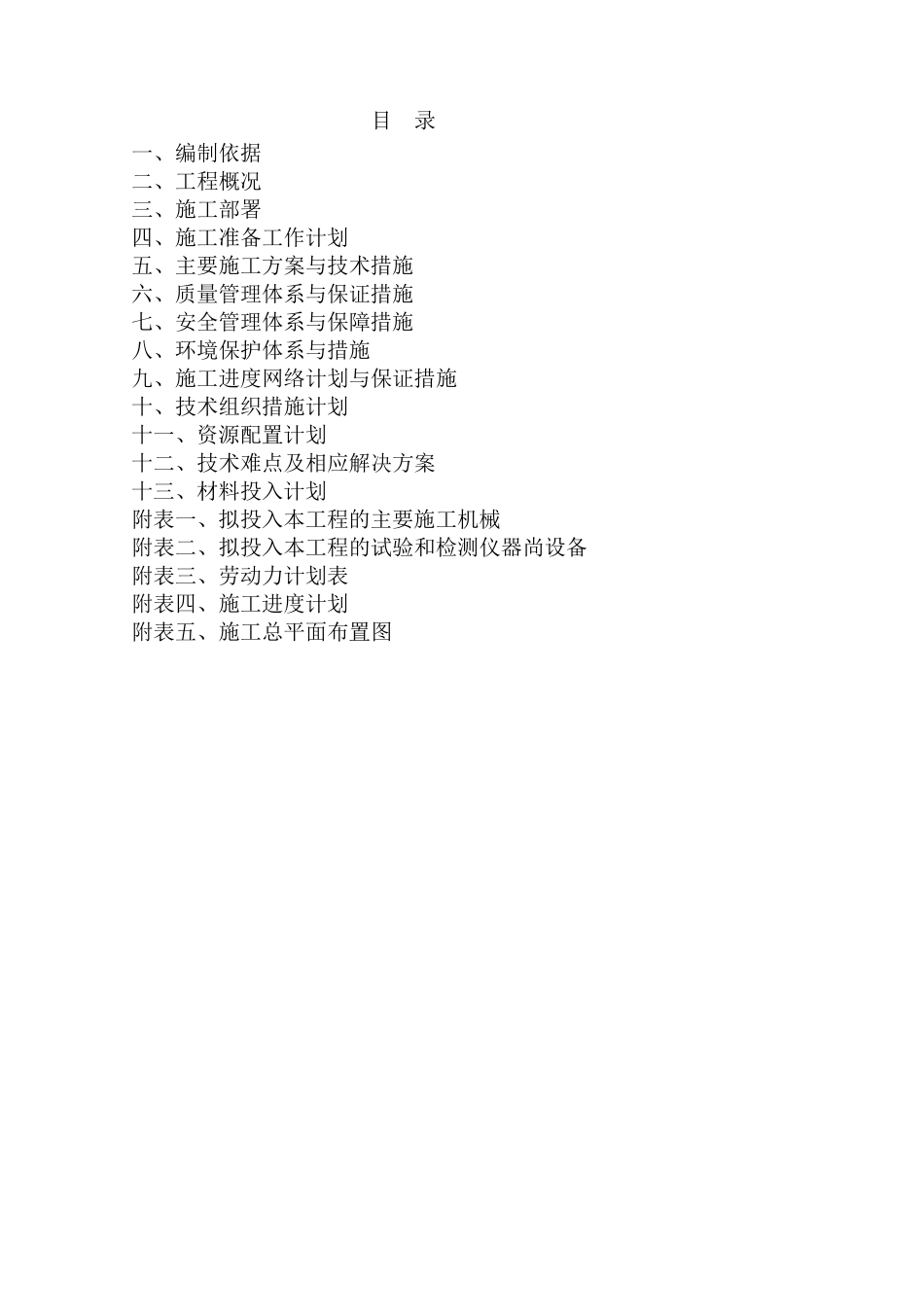

目 录 一、编制依据 二、工程概况 三、施工部署 四、施工准备工作计划 五、主要施工方案与技术措施 六、质量管理体系与保证措施 七、安全管理体系与保障措施 八、环境保护体系与措施 九、施工进度网络计划与保证措施 十、技术组织措施计划 十一、资源配置计划 十二、技术难点及相应解决方案 十三、材料投入计划 附表一、拟投入本工程的主要施工机械 附表二、拟投入本工程的试验和检测仪器尚设备 附表三、劳动力计划表 附表四、施工进度计划 附表五、施工总平面布置图 第一章 编制依据 1

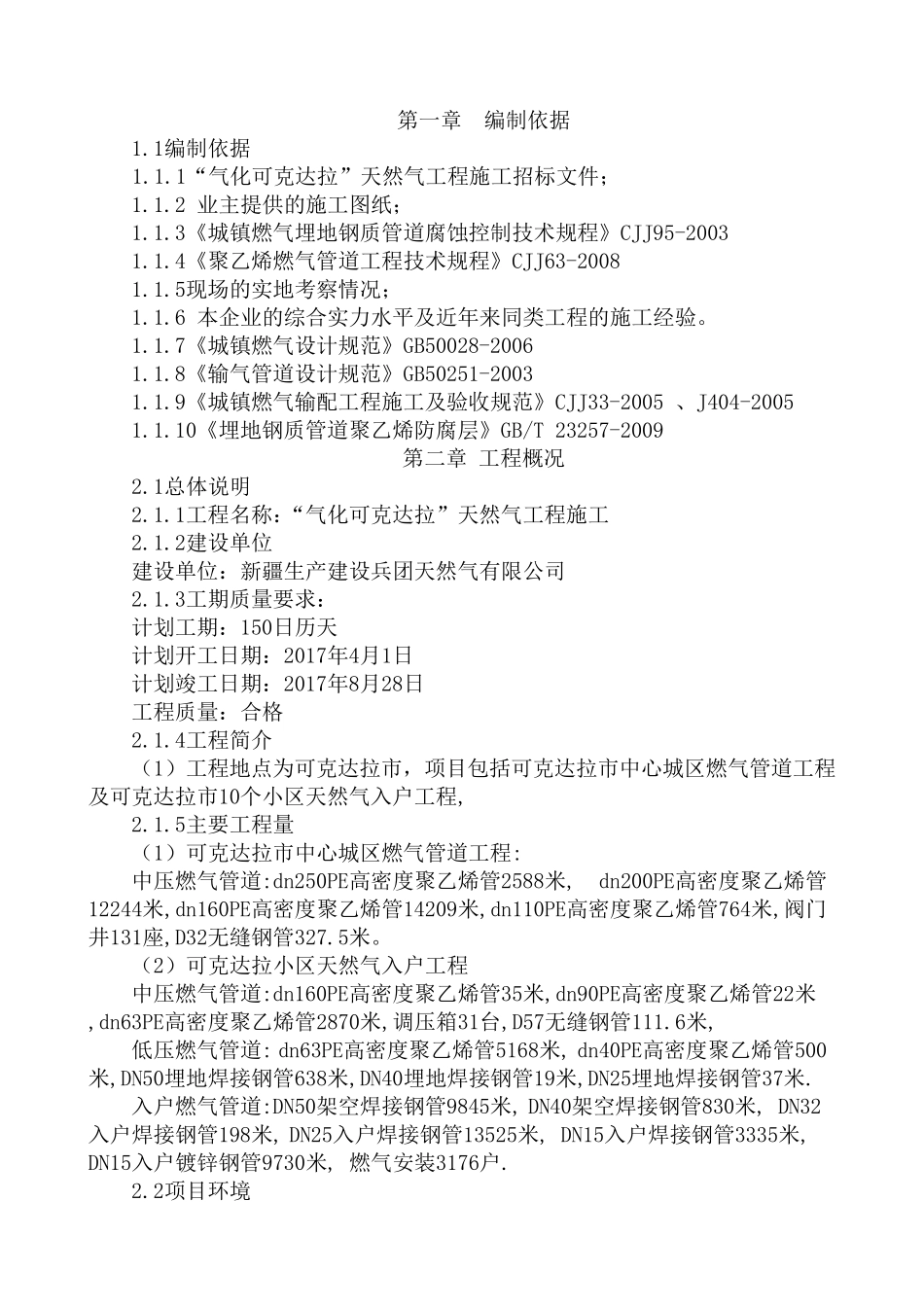

1编制依据 1
1“气化可克达拉”天然气工程施工招标文件; 1
2 业主提供的施工图纸; 1
3《城镇燃气埋地钢质管道腐蚀控制技术规程》CJJ95-2003 1
4《聚乙烯燃气管道工程技术规程》CJJ63-2008 1
5现场的实地考察情况; 1
6 本企业的综合实力水平及近年来同类工程的施工经验
7《城镇燃气设计规范》GB50028-2006 1
8《输气管道设计规范》GB50251-2003 1
9《城镇燃气输配工程施工及验收规范》CJJ33-2005 、J404-2005 1
10《埋地钢质管道聚乙烯防腐层》GB/T 23257-2009 第二章 工程概况 2
1总体说明 2
1工程名称:“气化可克达拉”天然气工程施工 2
2建设单位 建设单位:新疆生产建设兵团天然气有限公司 2
3工期质量要求: 计划工期:150日历天 计划开工日期:2017年4月1日 计划竣工日期:2017年8月28日 工程质量:合格 2
4工程简介 (1)工程地点为可克达拉市,项目包括可克达拉市中心城区燃气管道工程及可克达拉市10个小区天然气入户工程, 2
5主要工程量 (1)可克达拉市中心城区燃气管道工程: 中压燃气管道:dn250PE高密度聚乙烯管2588米,
