爬架交用验收表 外墙整体电动提升脚手架(以下简称爬架)是一种适用性强、速度快、安全可靠、节约高效、操作方便等特点的新型施工设备,爬架是在建筑物标准层开始搭设四层楼高的双排外脚手架,以建筑物为附着点,利用电动环链葫芦的整体运转,带动整个架子同步升降

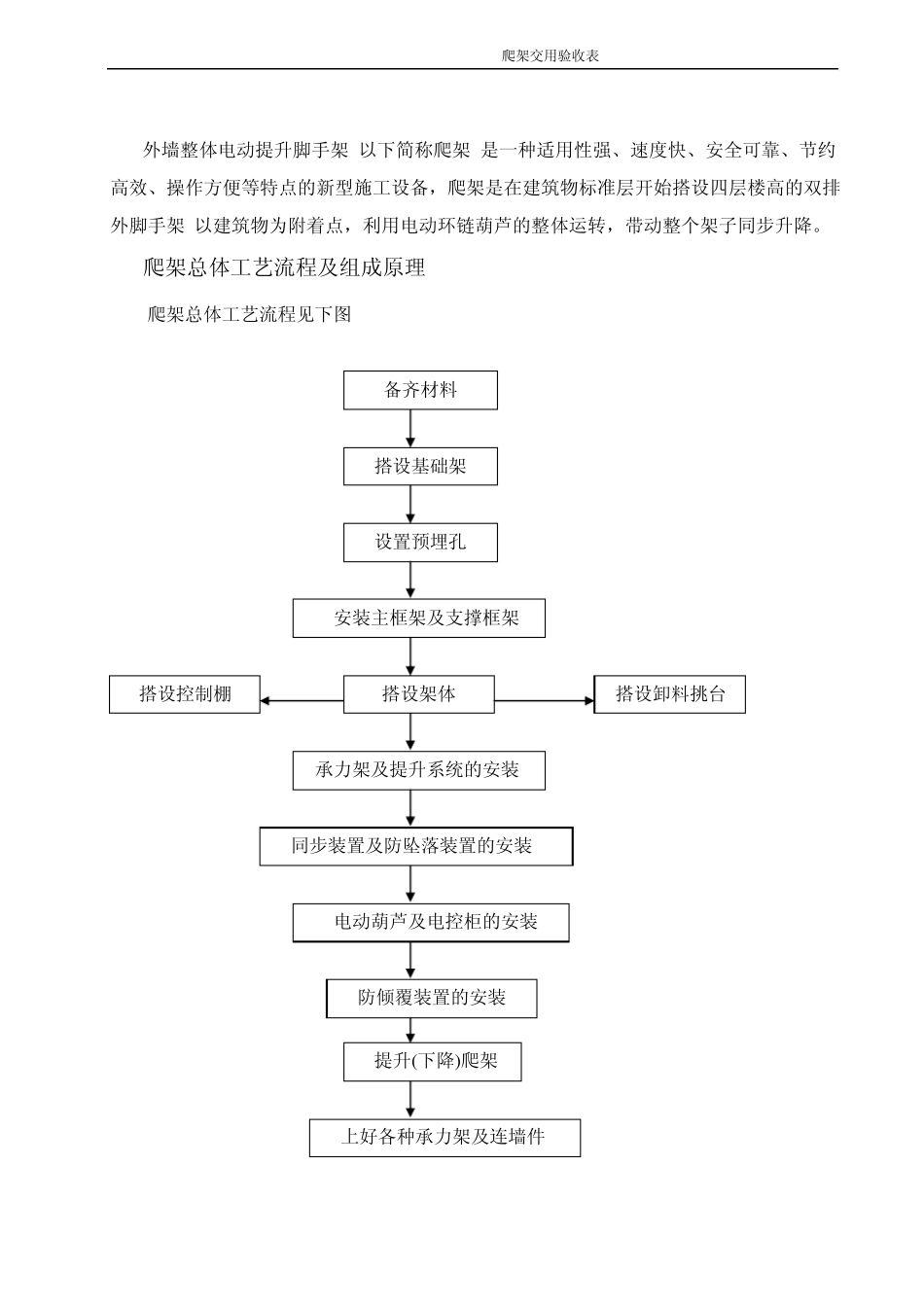

爬架总体工艺流程及组成原理 1
爬架总体工艺流程见下图
备齐材料 搭设架体 搭设基础架 设置预埋孔 搭设卸料挑台 安装主框架及支撑框架 搭设控制棚 防倾覆装置的安装 电动葫芦及电控柜的安装 同步装置及防坠落装置的安装 承力架及提升系统的安装 提升(下降)爬架 上好各种承力架及连墙件 爬架交用验收表 1.2爬架的组成 爬架主要由主框架、支撑框架和钢管连接的架体组成,架体通过与承力系统、提升系统、防倾覆装置、防坠落装置、同步装置等组成完整的爬架
2.爬架的安装 2.1爬架基础架的搭设 爬架在搭设之前应先搭设基础架,作为脚手架搭设时的支撑基础使用
搭设基础架时应严格控制架子的离墙距为 400MM,并使架子的水平度、垂直度控制在允许范围内,以满足爬架底部平直的要求
2.2.爬架在建筑物上预埋孔的设置 在所使用爬架的建筑物上,应按爬架的施工组织设计要求设置预留孔洞和预埋件
预留孔洞应在爬架的每个主框架对应的建筑物梁的侧面上,用外径为Ф 40mm的 PVC管预埋
预埋孔洞在每个电动葫芦处每层预埋五个,五个孔洞应在同一水平线上,其高低差不大于±10mm,孔洞作为穿墙螺杆分别连接承力拉杆及提升拉杆与爬架的承力拉结点
在每层楼面的梁板上相应电动葫芦位置处预埋普通短钢管,作为拉结与稳固架子作用
预埋孔洞的尺寸如下图所示: 5-Φ 40 300±10 660±20 300±10 2.3
爬架架体的搭设 2.3.1
托盘的安装 爬架在基础架搭设完成时,按照施工组织设计中电动葫芦平面布置图的设计情况,在每个电动葫芦处设置托盘(爬架主框架底
