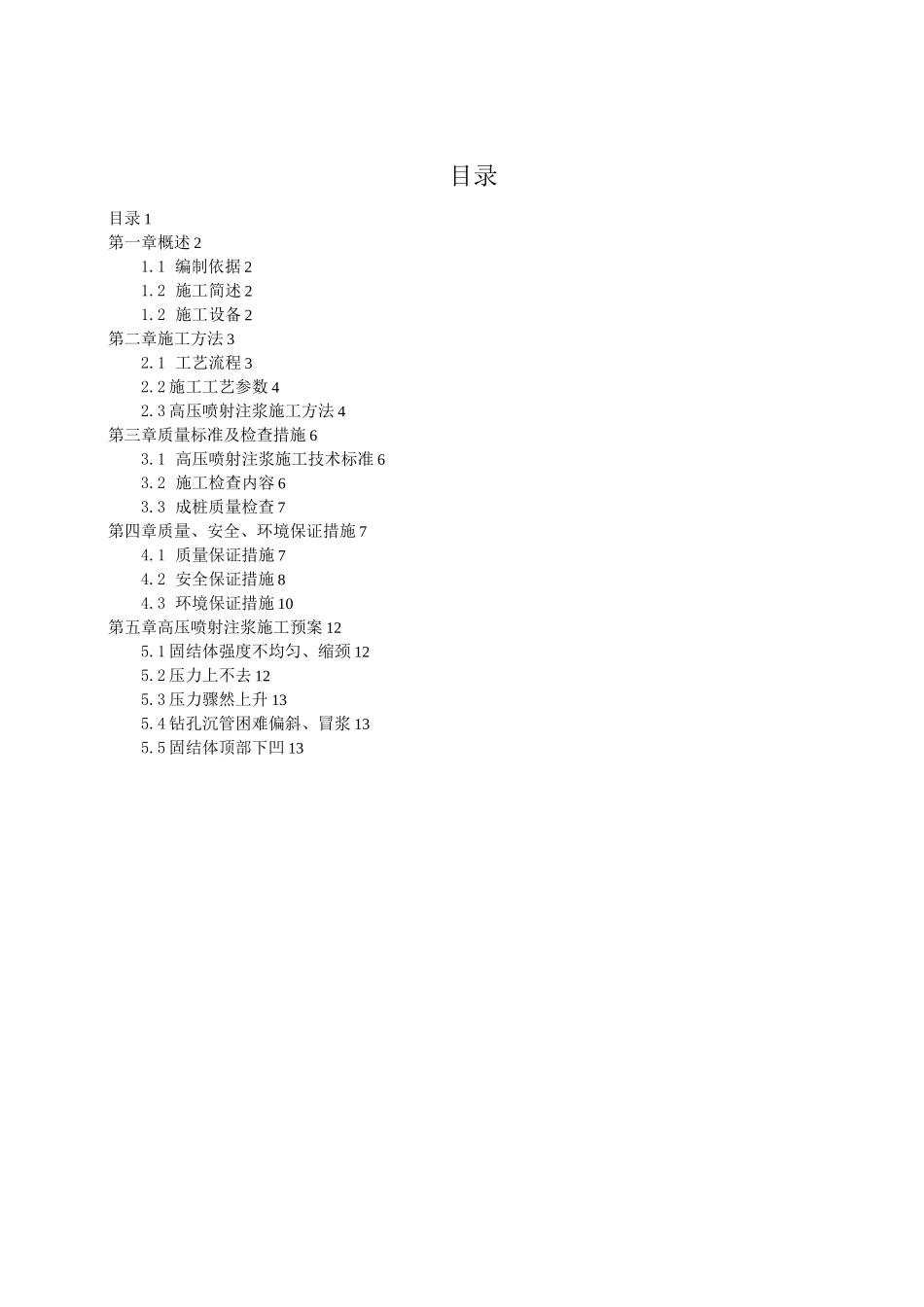

自流排水洞回填与高压喷射注浆施工方案编制:2014 年 5 月 14 日复核:2014 年 5 月 16 日审核:2014 年 6 月 17 日目录目录 1第一章概述 21
1 编制依据 21
2 施工简述 21
2 施工设备 2第二章施工方法 32
1 工艺流程 32
2 施工工艺参数 42
3 高压喷射注浆施工方法 4第三章质量标准及检查措施 63
1 高压喷射注浆施工技术标准 63
2 施工检查内容 63
3 成桩质量检查 7第四章质量、安全、环境保证措施 74
1 质量保证措施 74
2 安全保证措施 84
3 环境保证措施 10第五章高压喷射注浆施工预案 125
1 固结体强度不均匀、缩颈 125
2 压力上不去 125
3 压力骤然上升 135
4 钻孔沉管困难偏斜、冒浆 135

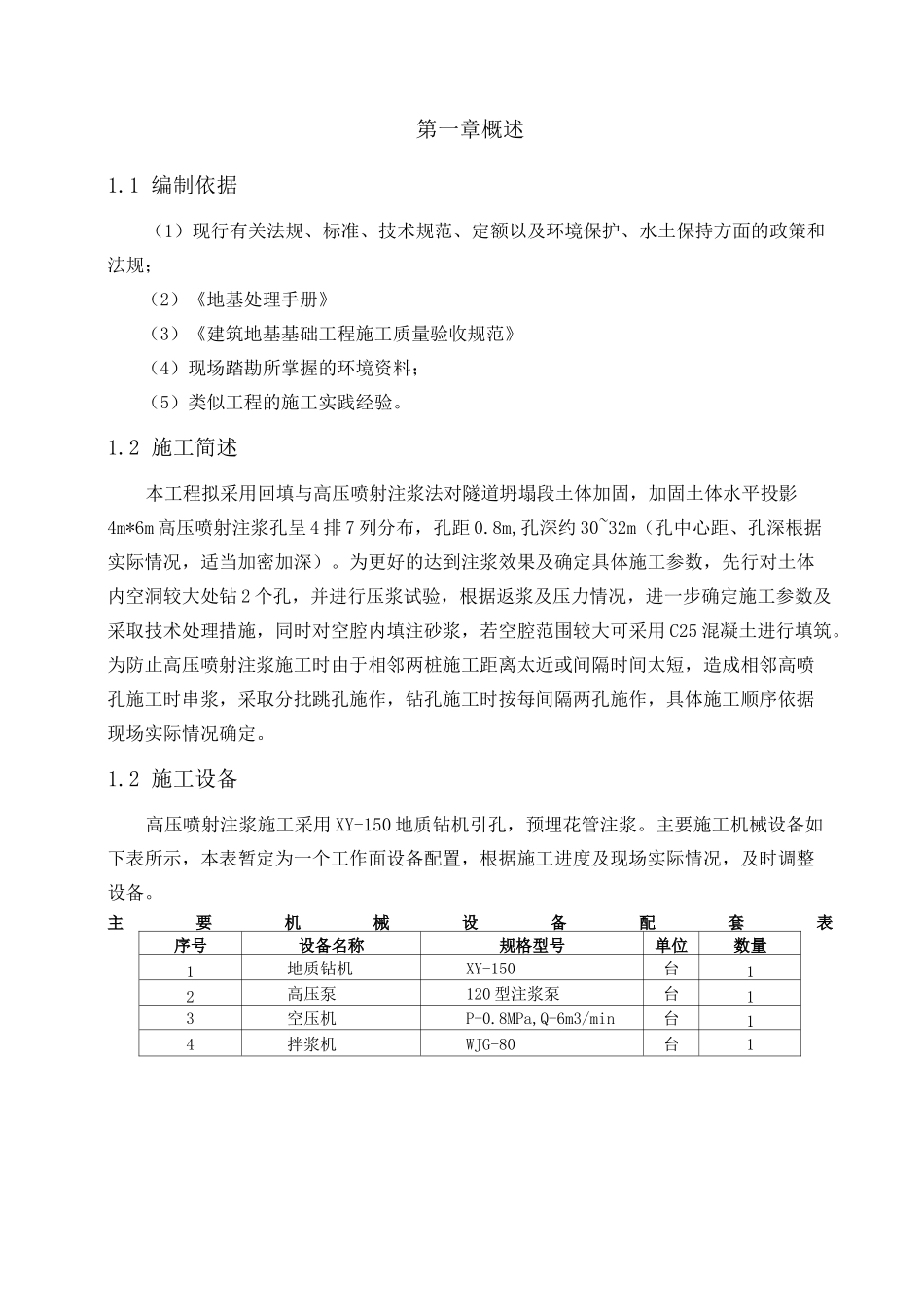

5 固结体顶部下凹 13第一章概述1
1 编制依据(1)现行有关法规、标准、技术规范、定额以及环境保护、水土保持方面的政策和法规;(2)《地基处理手册》(3)《建筑地基基础工程施工质量验收规范》(4)现场踏勘所掌握的环境资料;(5)类似工程的施工实践经验
2 施工简述本工程拟采用回填与高压喷射注浆法对隧道坍塌段土体加固,加固土体水平投影4m*6m 高压喷射注浆孔呈 4 排 7 列分布,孔距 0
8m,孔深约 30~32m(孔中心距、孔深根据实际情况,适当加密加深)
为更好的达到注浆效果及确定具体施工参数,先行对土体内空洞较大处钻 2 个孔,并进行压浆试验,根据返浆及压力情况,进一步确定施工参数及采取技术处理措施,同时对空腔内填注砂浆,若空腔范围较大可采用 C25 混凝土进行填筑
为防止高压喷射注浆施工时由于相邻两桩施工距离太近或间隔时间太短,造成相邻高喷孔施工时串浆,采取分批跳孔施作,钻孔施工时按每间隔两孔施作,具体施工顺序依据现场实际情况确定
2 施工设备高压喷射注浆施工采用
