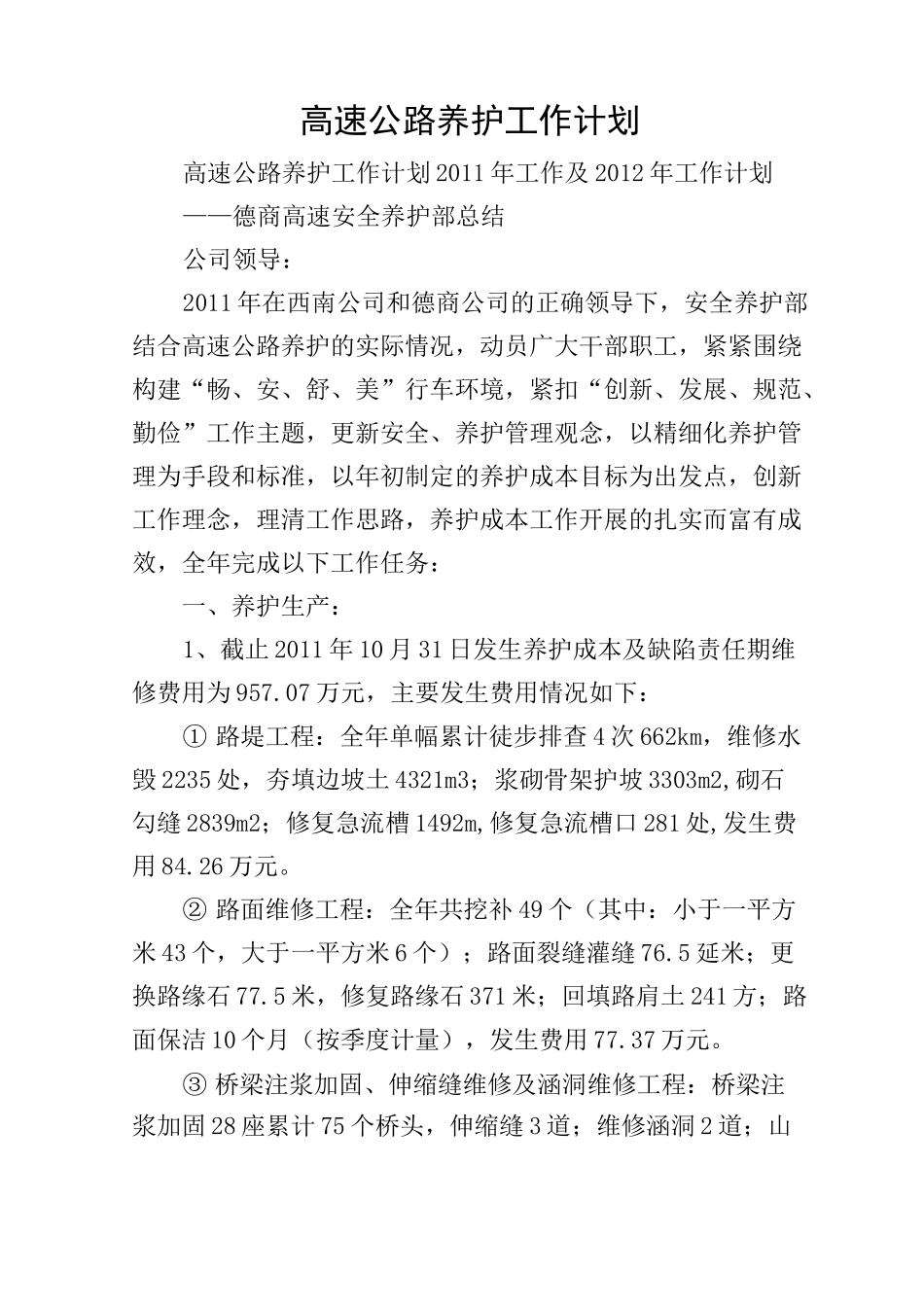

高速公路养护工作计划高速公路养护工作计划 2011 年工作及 2012 年工作计划——德商高速安全养护部总结公司领导:2011 年在西南公司和德商公司的正确领导下,安全养护部结合高速公路养护的实际情况,动员广大干部职工,紧紧围绕构建“畅、安、舒、美”行车环境,紧扣“创新、发展、规范、勤俭”工作主题,更新安全、养护管理观念,以精细化养护管理为手段和标准,以年初制定的养护成本目标为出发点,创新工作理念,理清工作思路,养护成本工作开展的扎实而富有成效,全年完成以下工作任务:一、养护生产:1、截止 2011 年 10 月 31 日发生养护成本及缺陷责任期维修费用为 957
07 万元,主要发生费用情况如下:① 路堤工程:全年单幅累计徒步排查 4 次 662km,维修水毁 2235 处,夯填边坡土 4321m3;浆砌骨架护坡 3303m2,砌石勾缝 2839m2;修复急流槽 1492m,修复急流槽口 281 处,发生费用 84
② 路面维修工程:全年共挖补 49 个(其中:小于一平方米 43 个,大于一平方米 6 个);路面裂缝灌缝 76
5 延米;更换路缘石 77
5 米,修复路缘石 371 米;回填路肩土 241 方;路面保洁 10 个月(按季度计量),发生费用 77

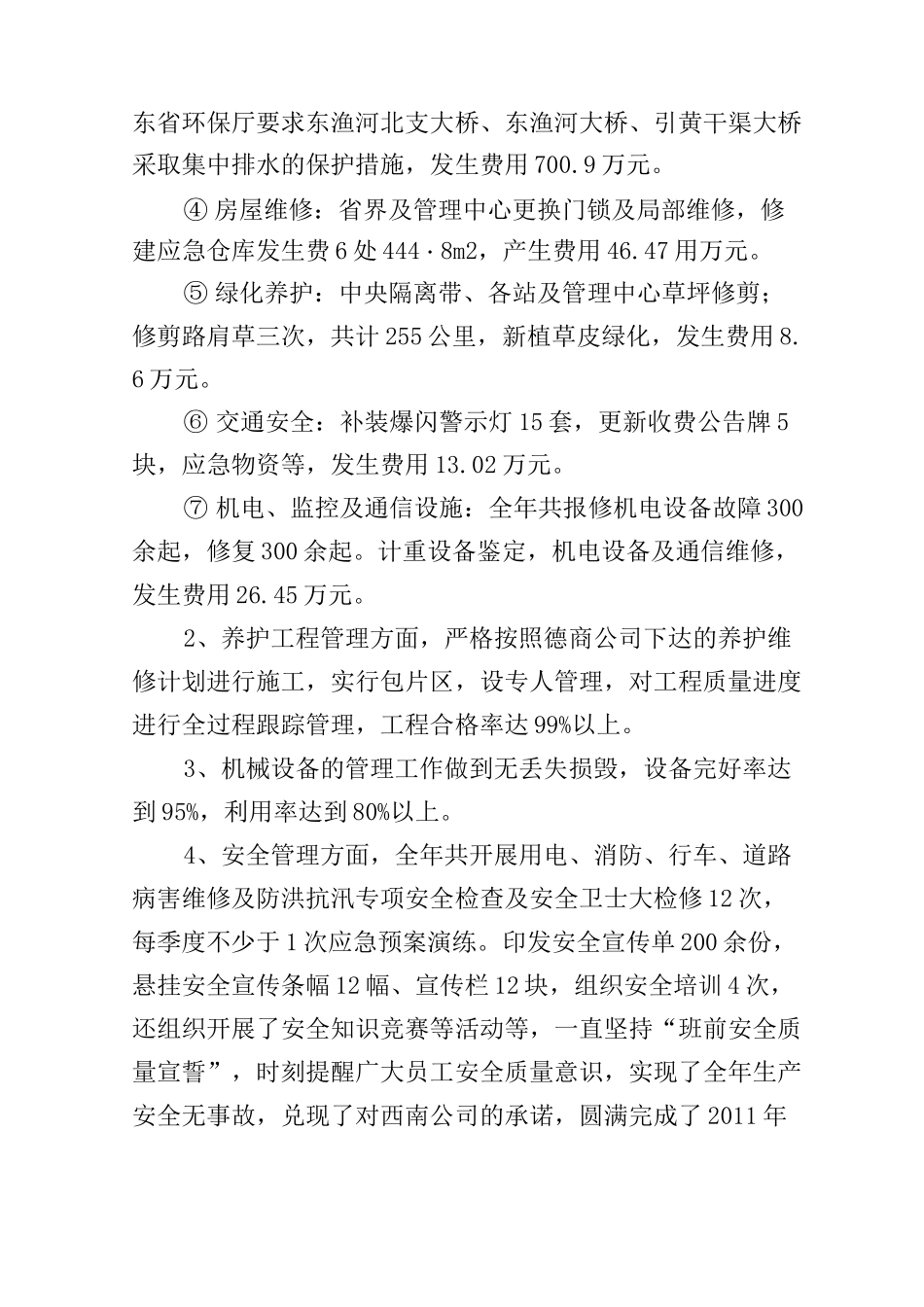

③ 桥梁注浆加固、伸缩缝维修及涵洞维修工程:桥梁注浆加固 28 座累计 75 个桥头,伸缩缝 3 道;维修涵洞 2 道;山东省环保厅要求东渔河北支大桥、东渔河大桥、引黄干渠大桥采取集中排水的保护措施,发生费用 700
④ 房屋维修:省界及管理中心更换门锁及局部维修,修建应急仓库发生费 6 处 444・8m2,产生费用 46
47 用万元
⑤ 绿化养护:中央隔离带、各站及管理中心草坪修剪;修剪路肩草三次,共计 255 公里,新植草皮绿化,发生费用 8
⑥ 交通安全:补装爆闪
