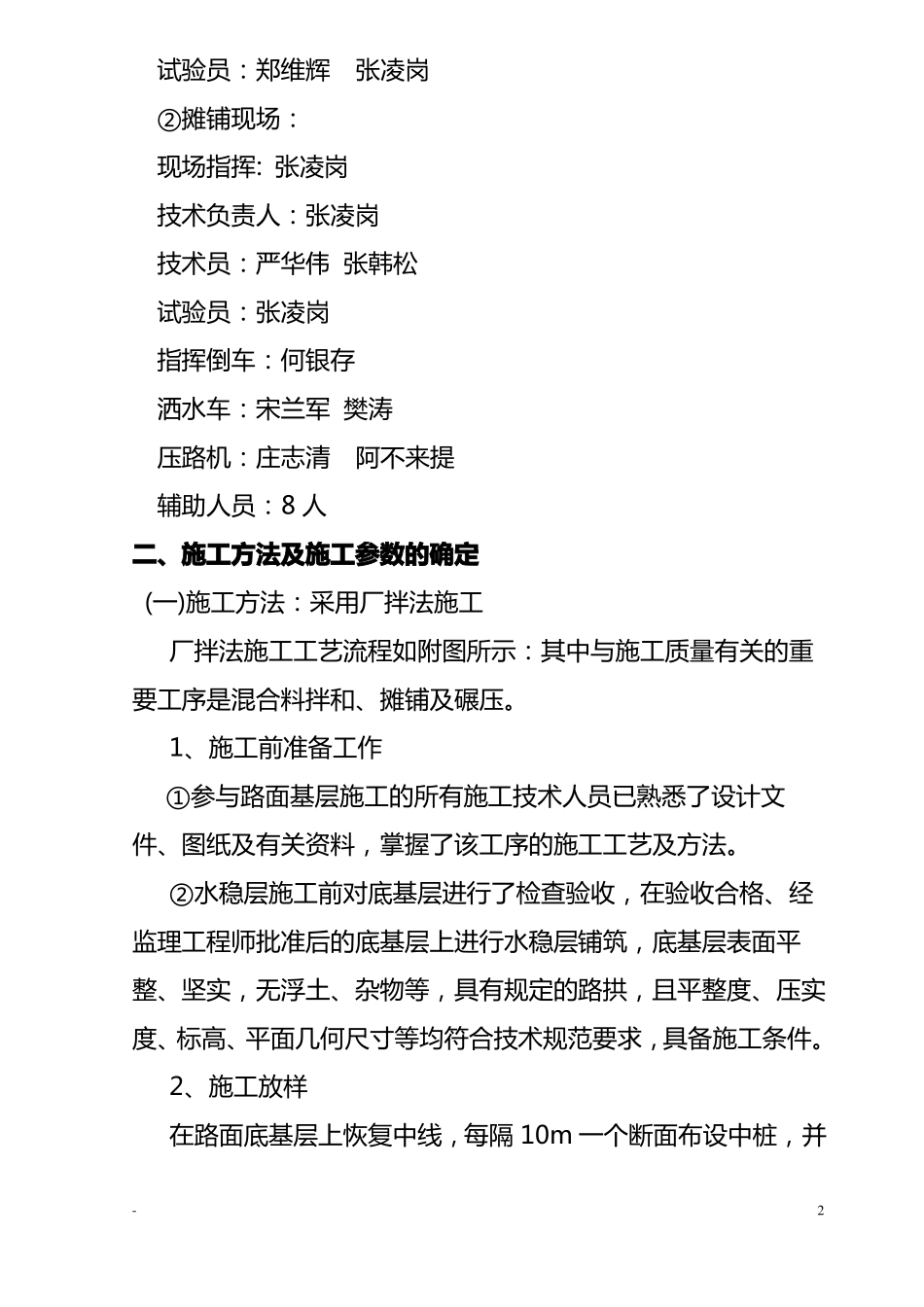

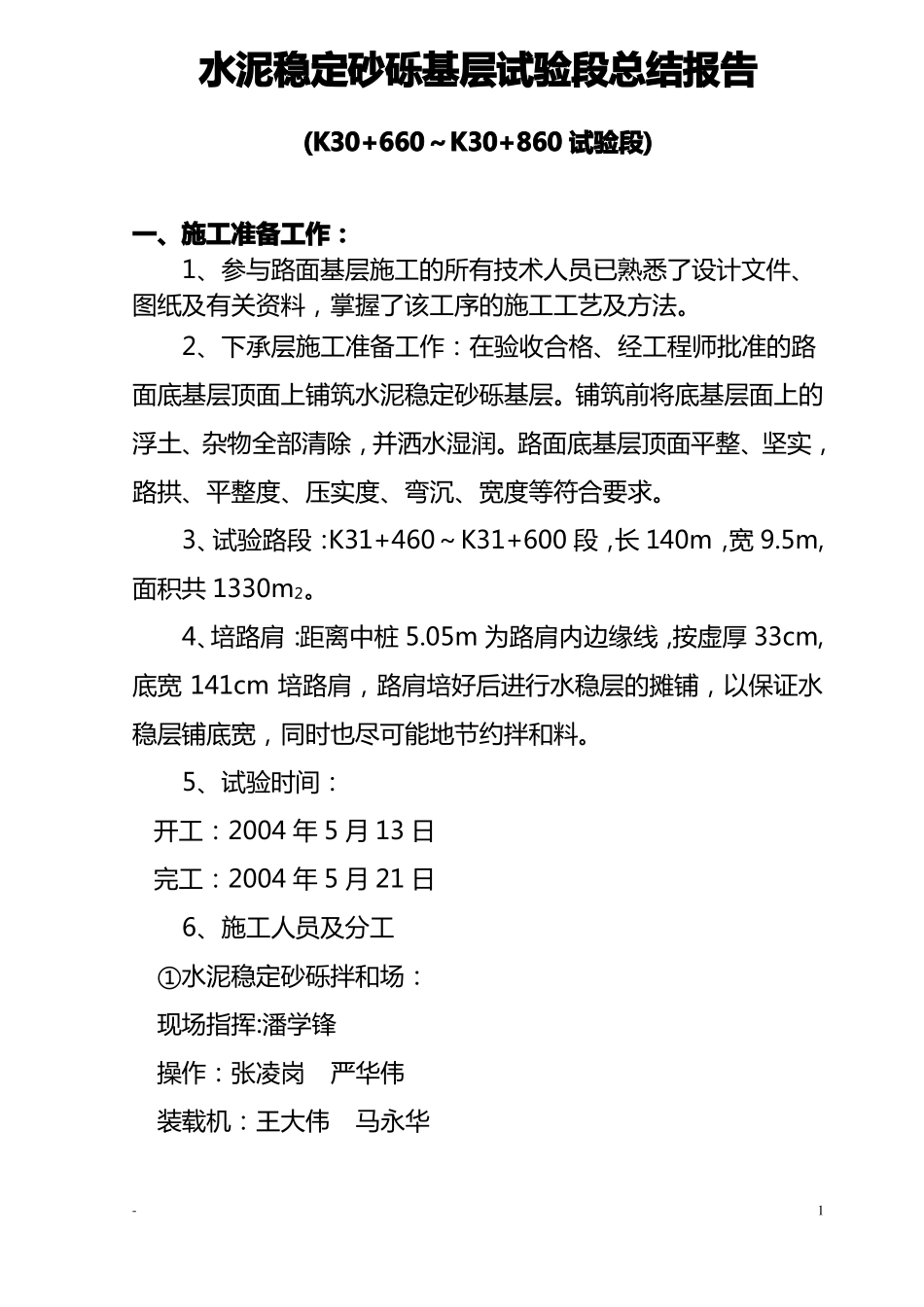

水泥稳定砂砾基层试验段总结报告(K30+660~K30+860 试验段)一、施工准备工作:1、参与路面基层施工的所有技术人员已熟悉了设计文件、图纸及有关资料,掌握了该工序的施工工艺及方法
2、下承层施工准备工作:在验收合格、经工程师批准的路面底基层顶面上铺筑水泥稳定砂砾基层
铺筑前将底基层面上的浮土、杂物全部清除,并洒水湿润
路面底基层顶面平整、坚实,路拱、平整度、压实度、弯沉、宽度等符合要求
3、试验路段:K31+460~K31+600 段,长 140m,宽 9
5m,面积共 1330m2
4、培路肩:距离中桩 5
05m 为路肩内边缘线,按虚厚 33cm,底宽 141cm 培路肩,路肩培好后进行水稳层的摊铺,以保证水稳层铺底宽,同时也尽可能地节约拌和料
5、试验时间:开工:2004 年 5 月 13 日完工:2004 年 5 月 21 日6、施工人员及分工①水泥稳定砂砾拌和场:现场指挥:潘学锋操作:张凌岗严华伟装载机:王大伟马永华-1试验员:郑维辉张凌岗②摊铺现场:现场指挥: 张凌岗技术负责人:张凌岗技术员:严华伟 张韩松试验员:张凌岗指挥倒车:何银存洒水车:宋兰军 樊涛压路机:庄志清阿不来提辅助人员:8 人二、施工方法及施工参数的确定(一)施工方法:采用厂拌法施工厂拌法施工工艺流程如附图所示:其中与施工质量有关的重要工序是混合料拌和、摊铺及碾压
1、施工前准备工作①参与路面基层施工的所有施工技术人员已熟悉了设计文件、图纸及有关资料,掌握了该工序的施工工艺及方法
②水稳层施工前对底基层进行了检查验收,在验收合格、经监理工程师批准后的底基层上进行水稳层铺筑,底基层表面平整、坚实,无浮土、杂物等,具有规定的路拱,且平整度、压实度、标高、平面几何尺寸等均符合技术规范要求,具备施工条件

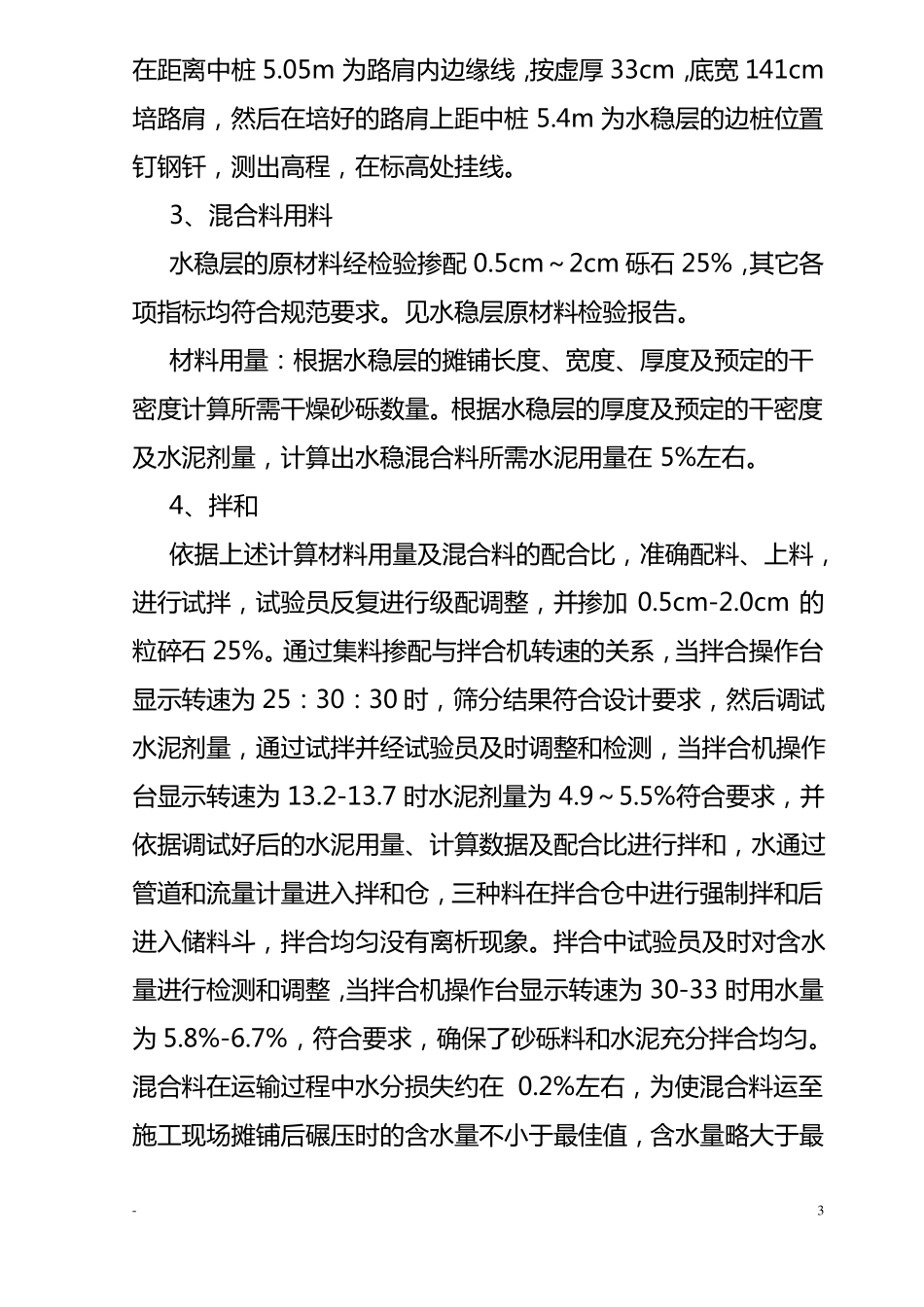

2、施工放样在路面底基层上恢复中线,每隔 10m 一个断面布设中桩,并-2在距离中桩 5
