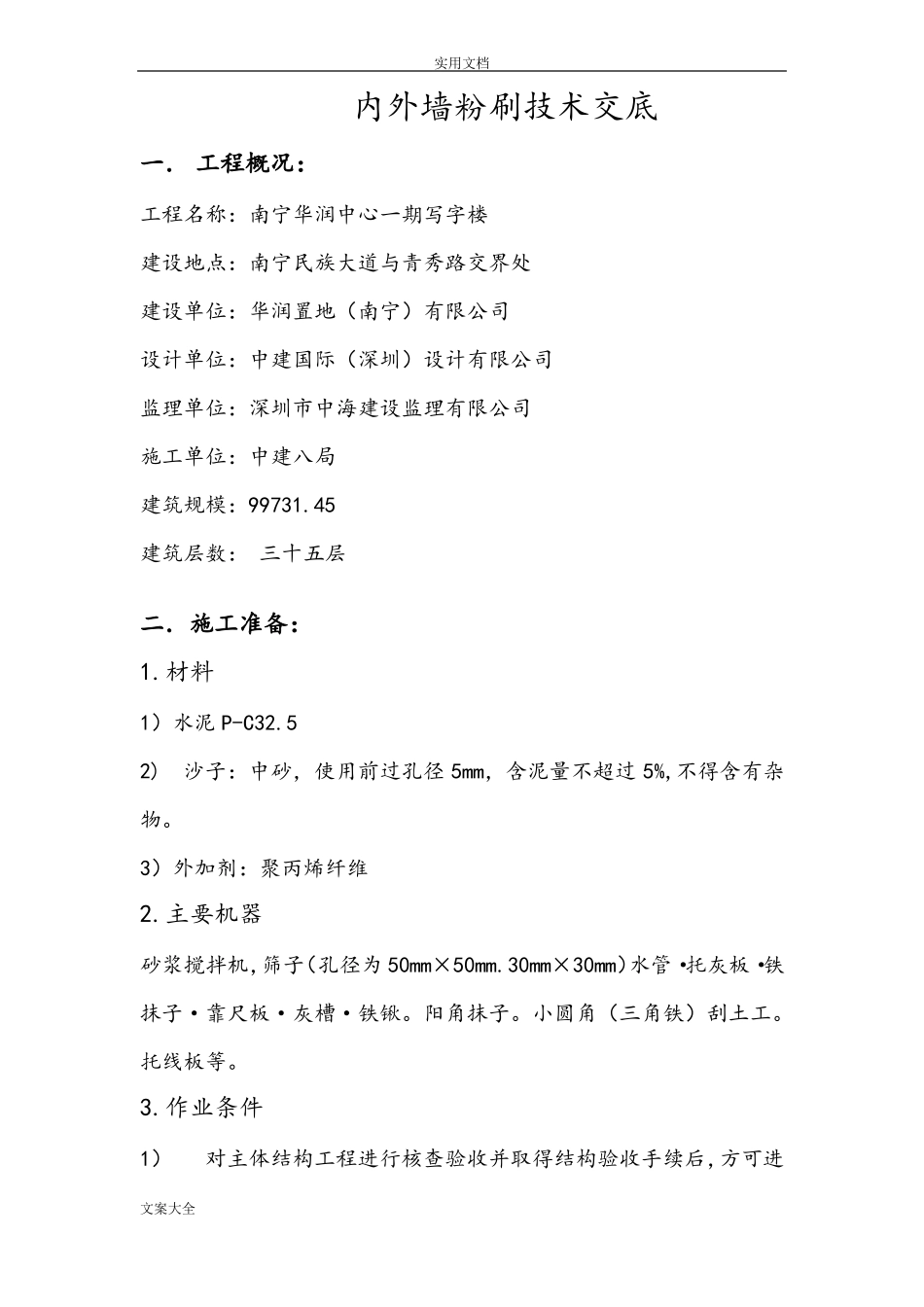

实用文档内外墙粉刷技术交底一. 工程概况:工程名称:南宁华润中心一期写字楼建设地点:南宁民族大道与青秀路交界处建设单位:华润置地(南宁)有限公司设计单位:中建国际(深圳)设计有限公司监理单位:深圳市中海建设监理有限公司施工单位:中建八局建筑规模:99731
45建筑层数: 三十五层二.施工准备:1
材料1)水泥 P-C32
52)沙子:中砂,使用前过孔径 5mm,含泥量不超过 5%,不得含有杂物
3)外加剂:聚丙烯纤维2
主要机器砂浆搅拌机,筛子(孔径为 50mm×50mm
30mm×30mm)水管·托灰板·铁抹子·靠尺板·灰槽·铁锹
小圆角(三角铁)刮土工

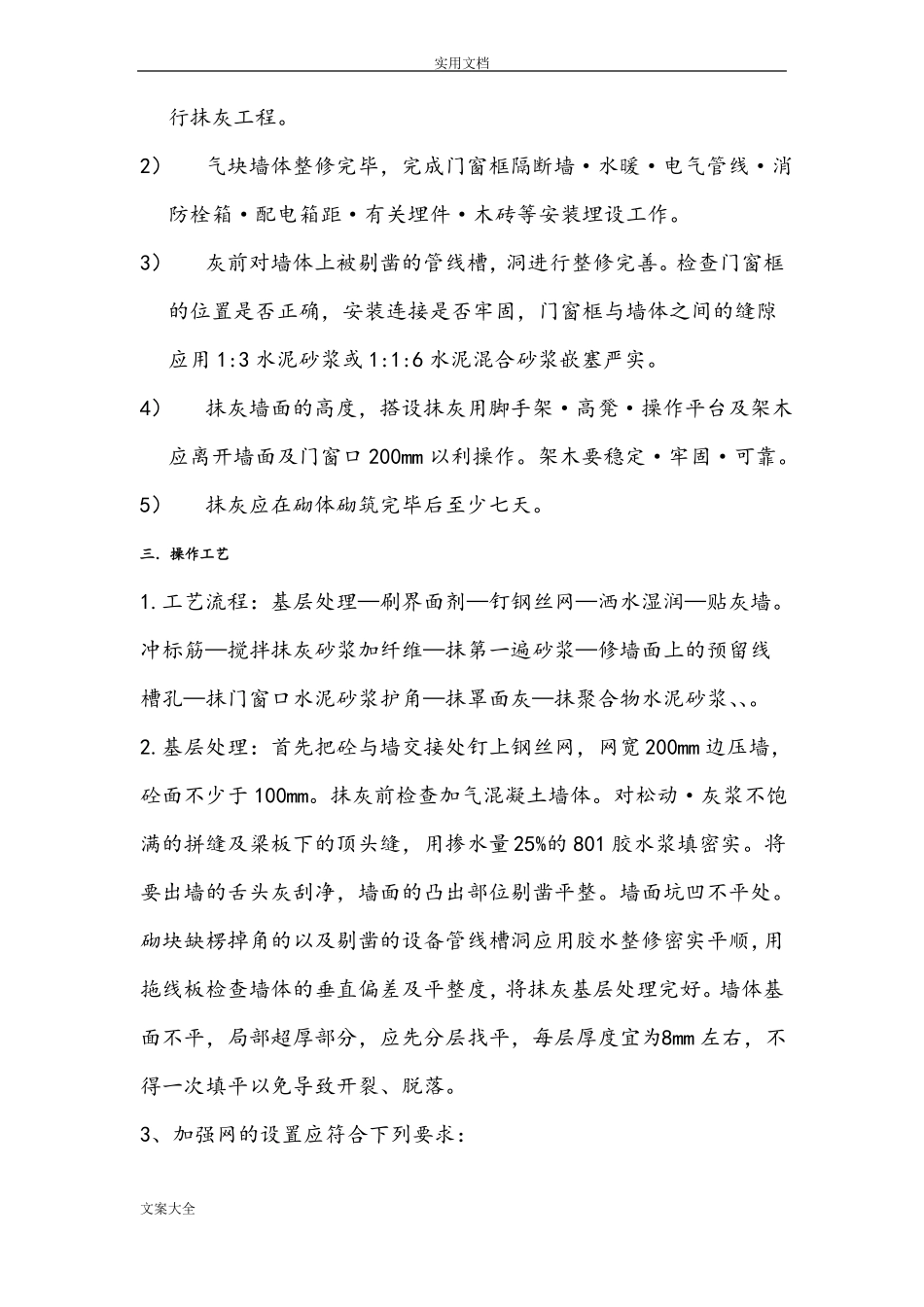

作业条件1)文案大全对主体结构工程进行核查验收并取得结构验收手续后,方可进实用文档行抹灰工程
2)气块墙体整修完毕,完成门窗框隔断墙·水暖·电气管线·消防栓箱·配电箱距·有关埋件·木砖等安装埋设工作
3)灰前对墙体上被剔凿的管线槽,洞进行整修完善
检查门窗框的位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆嵌塞严实
4)抹灰墙面的高度,搭设抹灰用脚手架·高凳·操作平台及架木应离开墙面及门窗口 200mm 以利操作
架木要稳定·牢固·可靠
5)抹灰应在砌体砌筑完毕后至少七天
三.操作工艺1

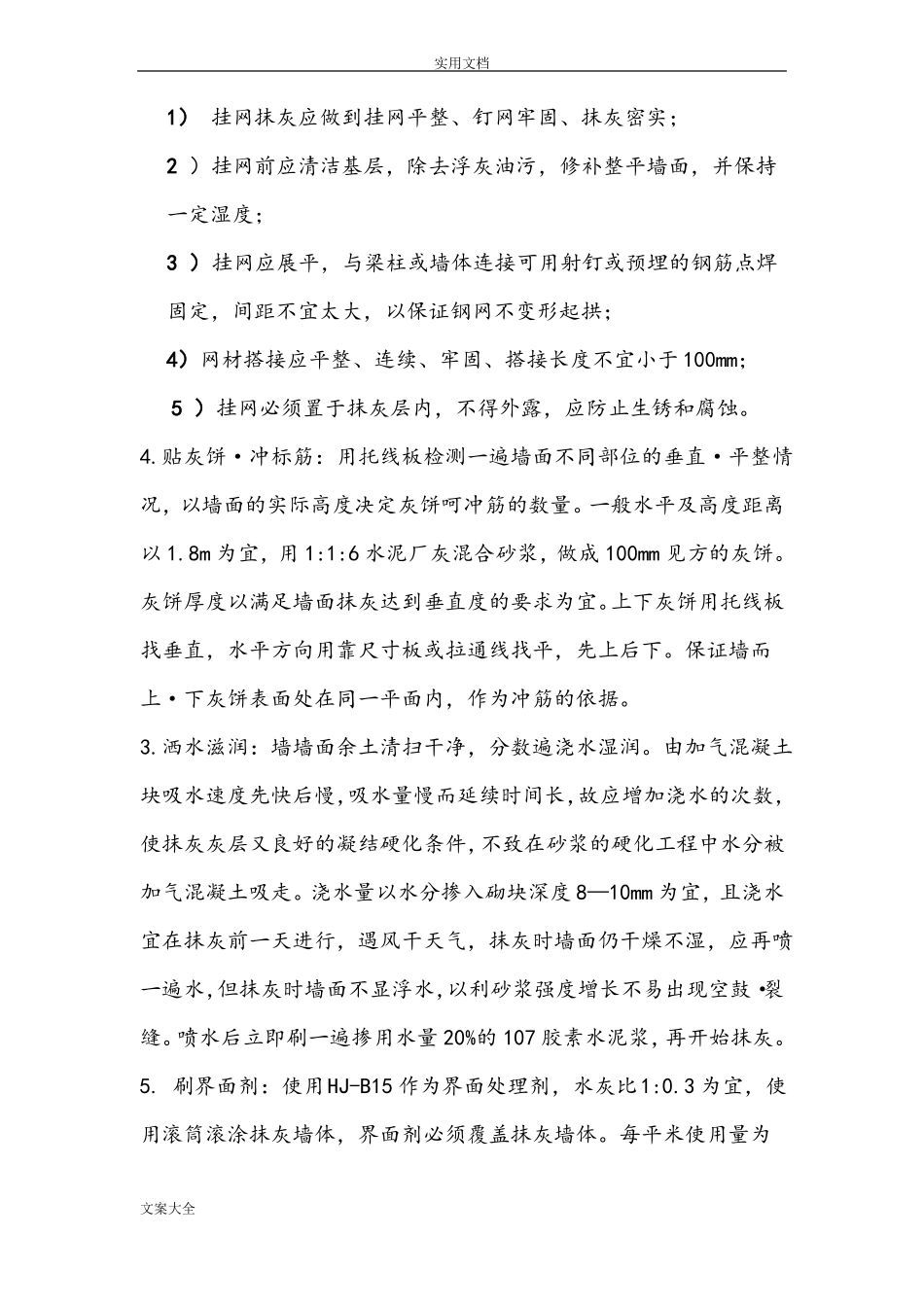

工艺流程:基层处理—刷界面剂—钉钢丝网—洒水湿润—贴灰墙
冲标筋—搅拌抹灰砂浆加纤维—抹第一遍砂浆—修墙面上的预留线槽孔—抹门窗口水泥砂浆护角—抹罩面灰—抹聚合物水泥砂浆、、
基层处理:首先把砼与墙交接处钉上钢丝网,网宽 200mm 边压墙,砼面不少于 100mm
抹灰前检查加气混凝土墙体
对松动·灰浆不饱满的拼缝及梁板下的顶头缝,用掺水量 25%的 801 胶水浆填密实
将要出墙的舌头灰刮净,墙面的凸出部位剔凿平整
墙面坑凹不平处
砌块缺楞掉角的以及
