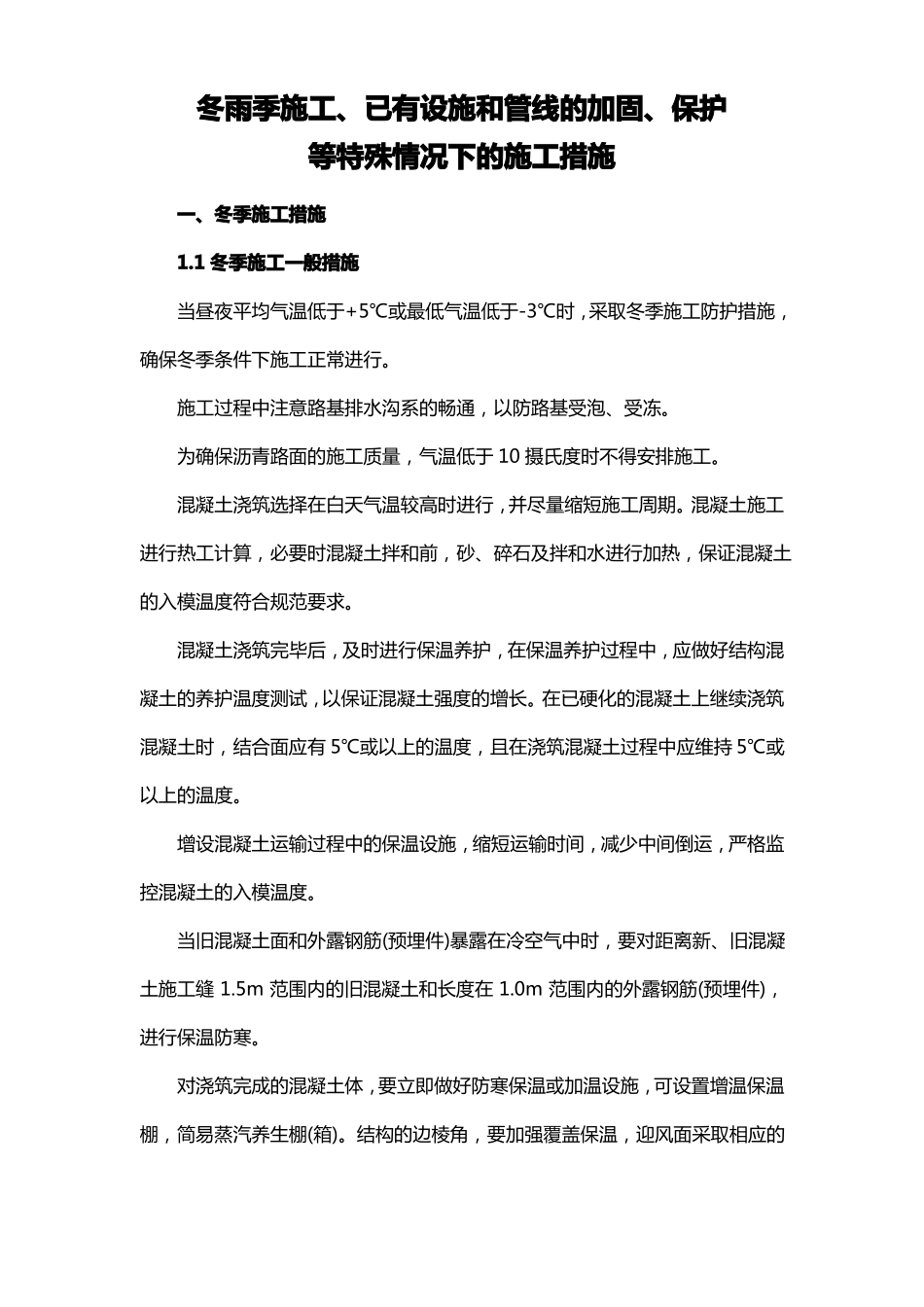

冬雨季施工、已有设施和管线的加固、保护等特殊情况下的施工措施一、冬季施工措施1
1 冬季施工一般措施当昼夜平均气温低于+5℃或最低气温低于-3℃时,采取冬季施工防护措施,确保冬季条件下施工正常进行
施工过程中注意路基排水沟系的畅通,以防路基受泡、受冻
为确保沥青路面的施工质量,气温低于 10 摄氏度时不得安排施工
混凝土浇筑选择在白天气温较高时进行,并尽量缩短施工周期
混凝土施工进行热工计算,必要时混凝土拌和前,砂、碎石及拌和水进行加热,保证混凝土的入模温度符合规范要求
混凝土浇筑完毕后,及时进行保温养护,在保温养护过程中,应做好结构混凝土的养护温度测试,以保证混凝土强度的增长
在已硬化的混凝土上继续浇筑混凝土时,结合面应有 5℃或以上的温度,且在浇筑混凝土过程中应维持 5℃或以上的温度
增设混凝土运输过程中的保温设施,缩短运输时间,减少中间倒运,严格监控混凝土的入模温度
当旧混凝土面和外露钢筋(预埋件)暴露在冷空气中时,要对距离新、旧混凝土施工缝 1
5m 范围内的旧混凝土和长度在 1
0m 范围内的外露钢筋(预埋件),进行保温防寒
对浇筑完成的混凝土体,要立即做好防寒保温或加温设施,可设置增温保温棚,简易蒸汽养生棚(箱)
结构的边棱角,要加强覆盖保温,迎风面采取相应的防风措施

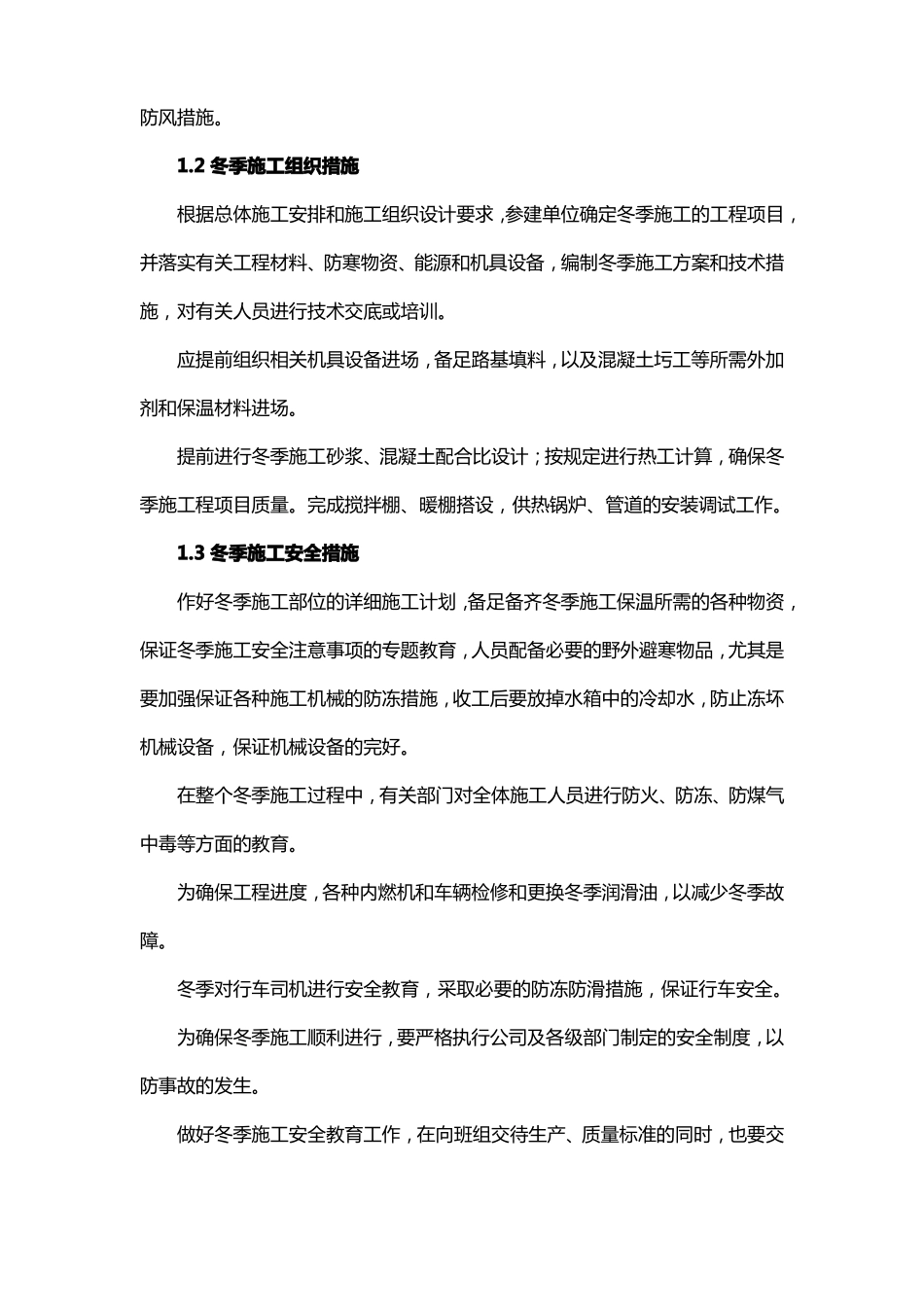

2 冬季施工组织措施根据总体施工安排和施工组织设计要求,参建单位确定冬季施工的工程项目,并落实有关工程材料、防寒物资、能源和机具设备,编制冬季施工方案和技术措施,对有关人员进行技术交底或培训
应提前组织相关机具设备进场,备足路基填料,以及混凝土圬工等所需外加剂和保温材料进场
提前进行冬季施工砂浆、混凝土配合比设计;按规定进行热工计算,确保冬季施工程项目质量
完成搅拌棚、暖棚搭设,供热锅炉、管道的安装调试工作
3 冬季施工安全措施作好冬季施工部位的详细施工计划,备足备齐冬季施工保温所需的各种
