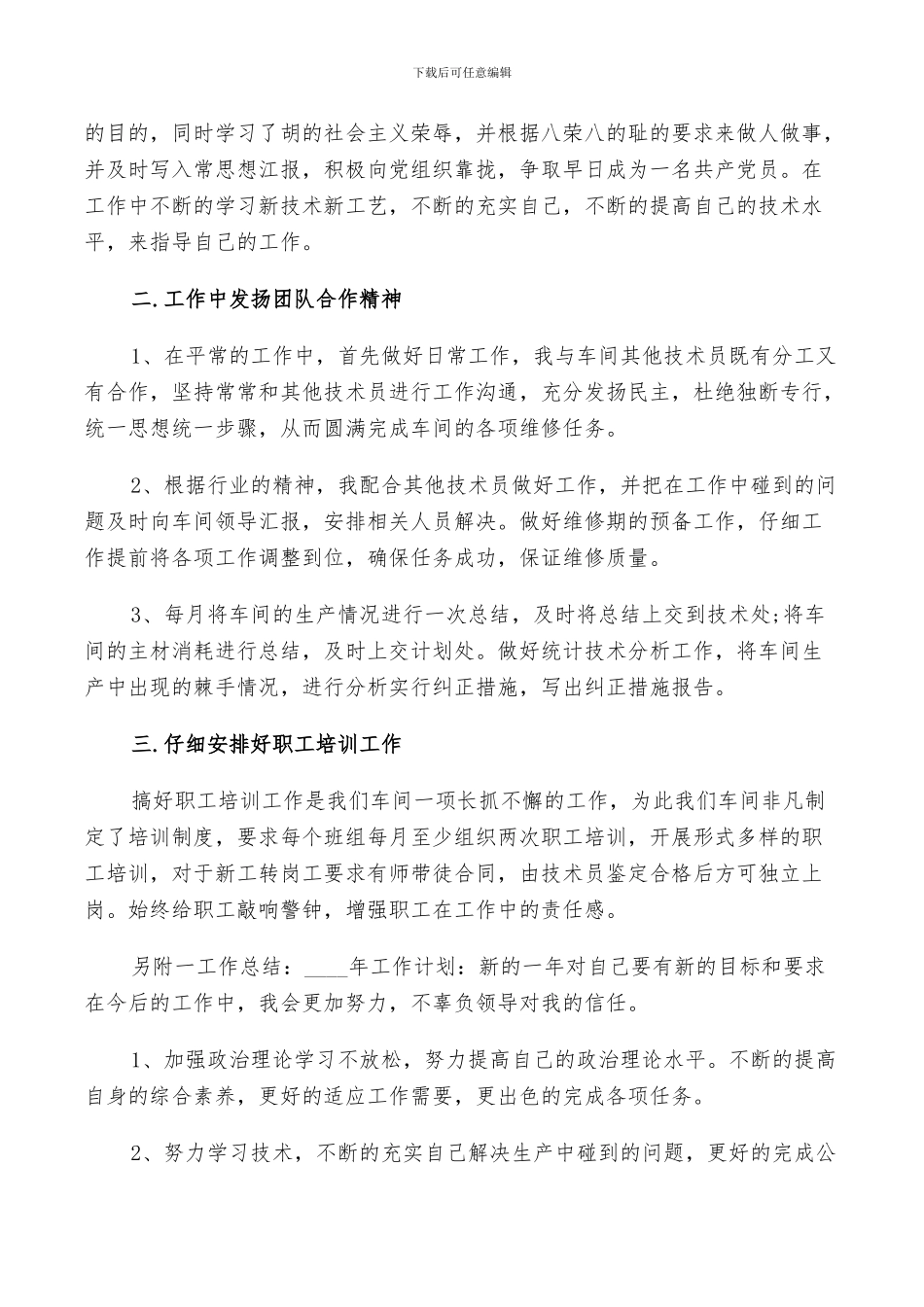

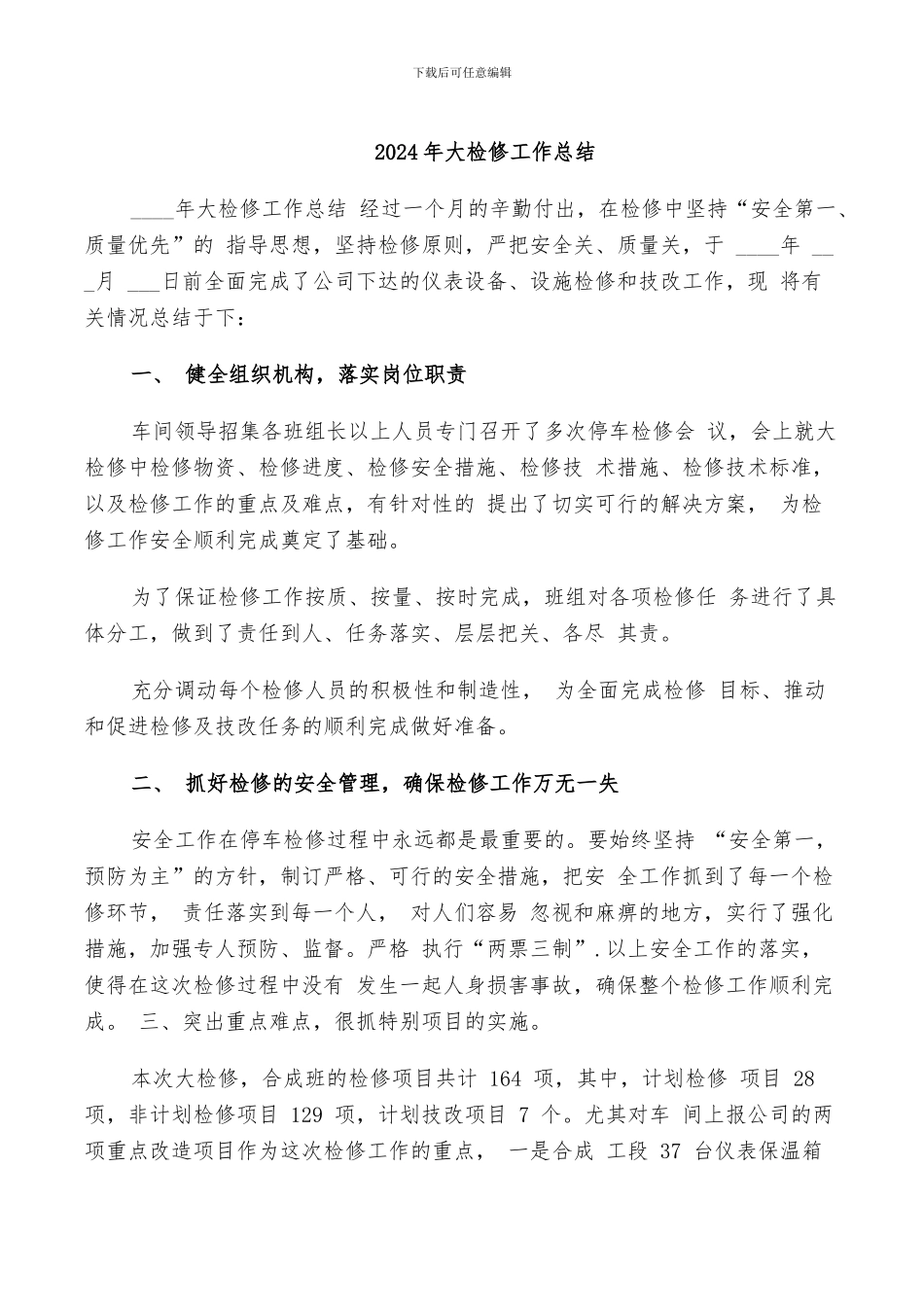

下载后可任意编辑2024 年大检修工作总结____年大检修工作总结 经过一个月的辛勤付出,在检修中坚持“安全第一、质量优先”的 指导思想,坚持检修原则,严把安全关、质量关,于 ____年 ___月 ___日前全面完成了公司下达的仪表设备、设施检修和技改工作,现 将有关情况总结于下:一、 健全组织机构,落实岗位职责车间领导招集各班组长以上人员专门召开了多次停车检修会 议,会上就大检修中检修物资、检修进度、检修安全措施、检修技 术措施、检修技术标准,以及检修工作的重点及难点,有针对性的 提出了切实可行的解决方案, 为检修工作安全顺利完成奠定了基础
为了保证检修工作按质、按量、按时完成,班组对各项检修任 务进行了具体分工,做到了责任到人、任务落实、层层把关、各尽 其责
充分调动每个检修人员的积极性和制造性, 为全面完成检修 目标、推动和促进检修及技改任务的顺利完成做好准备
二、 抓好检修的安全管理,确保检修工作万无一失安全工作在停车检修过程中永远都是最重要的
要始终坚持 “安全第一,预防为主”的方针,制订严格、可行的安全措施,把安 全工作抓到了每一个检修环节, 责任落实到每一个人, 对人们容易 忽视和麻痹的地方,实行了强化措施,加强专人预防、监督
严格 执行“两票三制”
以上安全工作的落实, 使得在这次检修过程中没有 发生一起人身损害事故,确保整个检修工作顺利完成
三、突出重点难点,很抓特别项目的实施
本次大检修,合成班的检修项目共计 164 项,其中,计划检修 项目 28 项,非计划检修项目 129 项,计划技改项目 7 个
尤其对车 间上报公司的两项重点改造项目作为这次检修工作的重点, 一是合成 工段 37 台仪表保温箱下载后可任意编辑及伴热管的改造任务;二是氨压缩机 200 多个 仪表点的电缆重新敷设任务
这两项工作经过检修前精心的准备,从 保温箱的选购、导压管的前期制作
