(完整)环氧地面施工方案 1 一、混凝土基层要求 1)基层地面在浇注混凝土前必须铺设防水层
2)一般混凝土强度等级须达到C25 或以上
3)基层须用抹平机抹光,平整度不超过±2mm/ 2m
4)浇注混凝土并同时一次性找平,以避免空鼓,脱层,起砂等质量问题
5)混凝土必须养护 28 天以上,且地面湿度必须小于 10%
6)混凝土地面不允许有任何脂肪,油迹,油漆及水泥残渣等物
7)所有裂缝和坑洼必须以环氧树脂砂浆材料修补
8)地面抗拉强度大于 1

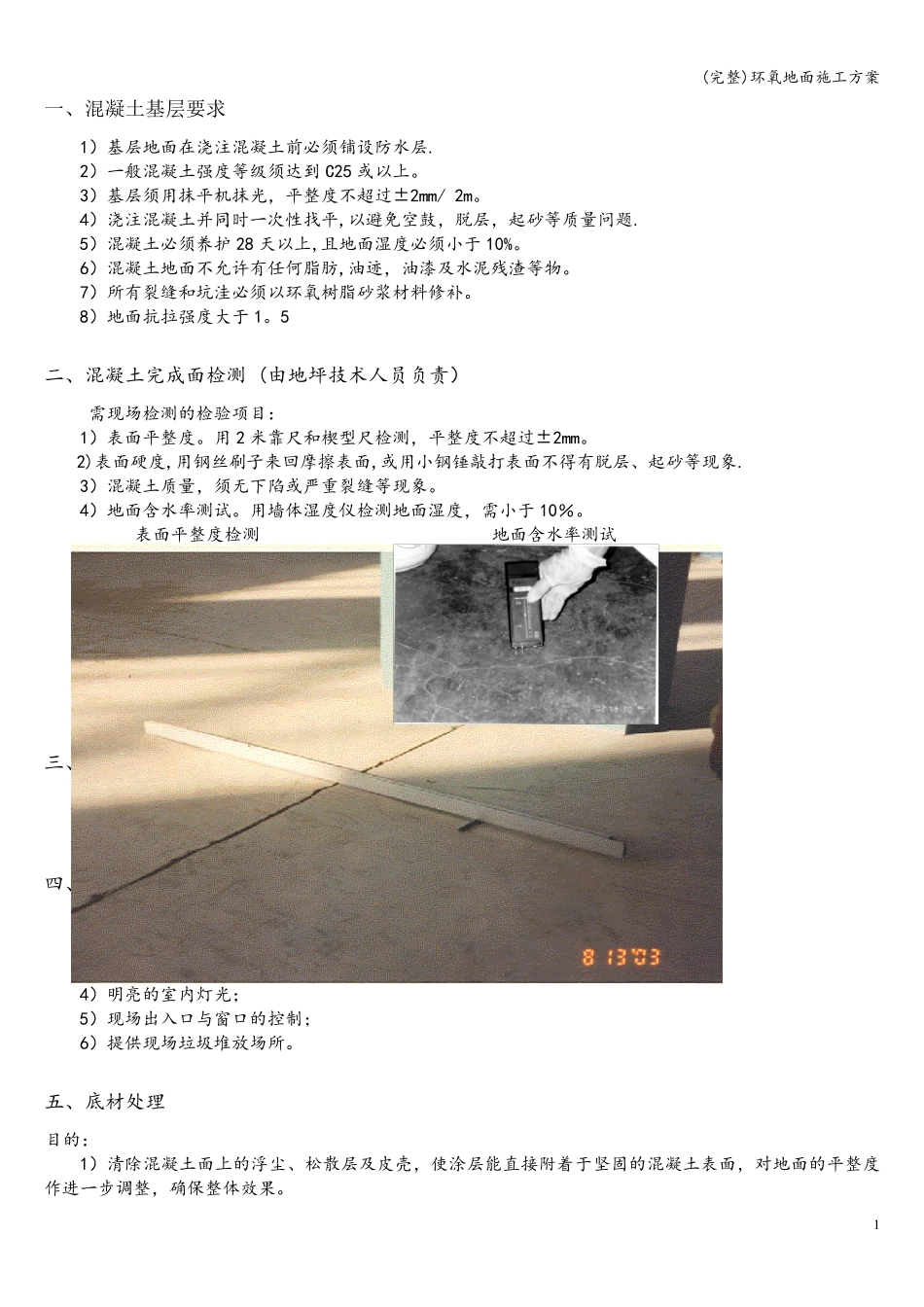

5 二、混凝土完成面检测 (由地坪技术人员负责) 需现场检测的检验项目: 1)表面平整度
用2 米靠尺和楔型尺检测,平整度不超过±2mm
2)表面硬度,用钢丝刷子来回摩擦表面,或用小钢锤敲打表面不得有脱层、起砂等现象
3)混凝土质量,须无下陷或严重裂缝等现象
4)地面含水率测试
用墙体湿度仪检测地面湿度,需小于 10%
表面平整度检测 地面含水率测试 三、材料储存处 1)材料应置 放 室 内 ,避免风 吹 雨 打; 2)材料堆 放 位 置 ,应严禁 烟 火
四 、场地设施 1)施工所需的水源 及电 力 ( 380V, 220V,60A); 2)工具 和机械 的临 时储存处; 3)室 内 温 度控 制 (室 内 最 低 温 度要 求 5ºC 以上); 4)明 亮 的室 内 灯 光; 5)现场出 入 口 与 窗 口 的控 制 ; 6)提 供 现场垃 圾 堆 放 场所
五 、底 材处理 目的: 1)清 除 混凝土面上的浮 尘 、松 散 层及皮 壳 ,使 涂 层能 直 接 附 着 于坚 固 的混凝土表面,对 地面的平整度作 进 一步 调 整,确 保 整体效 果

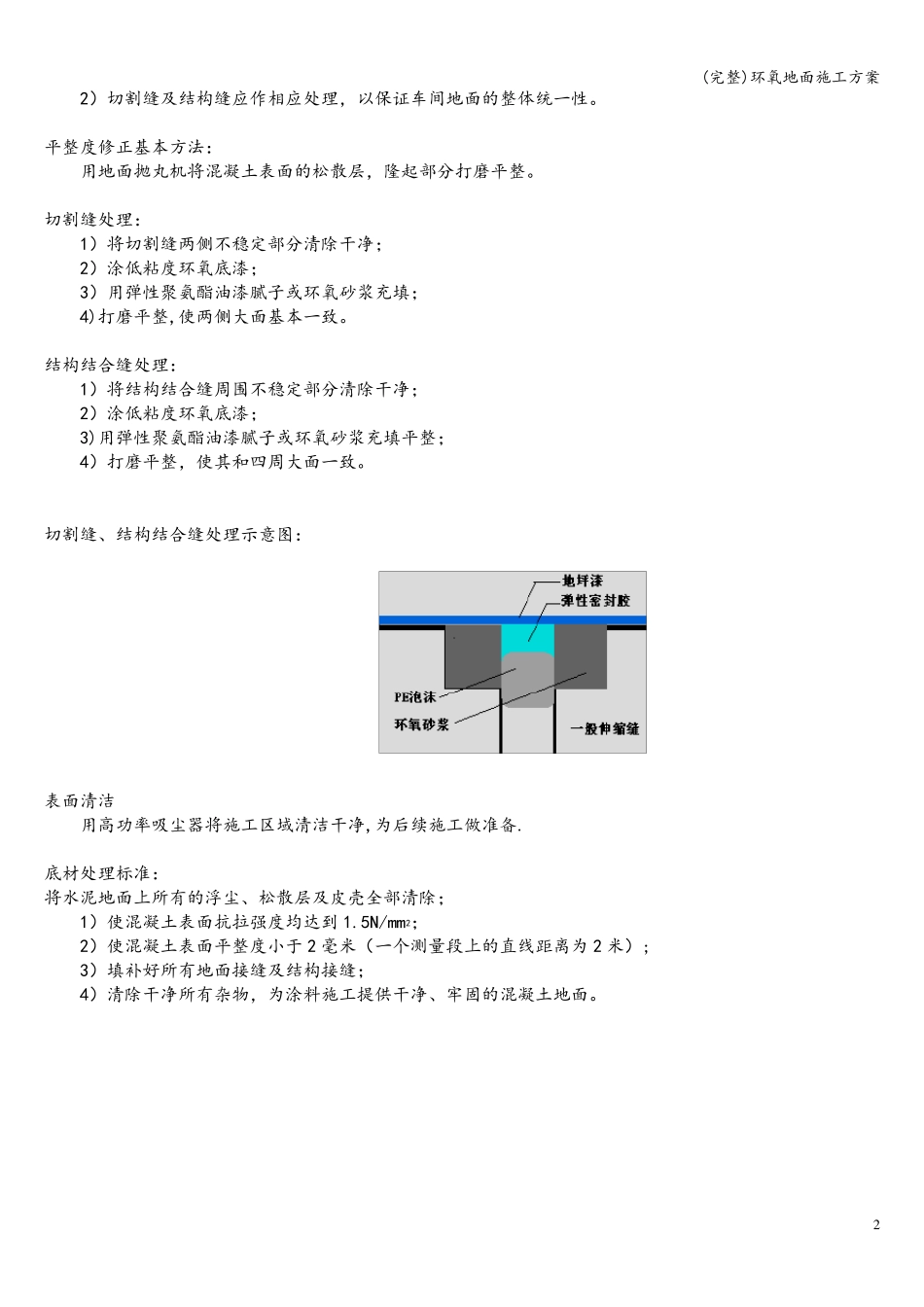

(完整)环氧地面施工方案 2 2)切割缝及结构缝应作相应处理,以保证车间地面的整体统一性

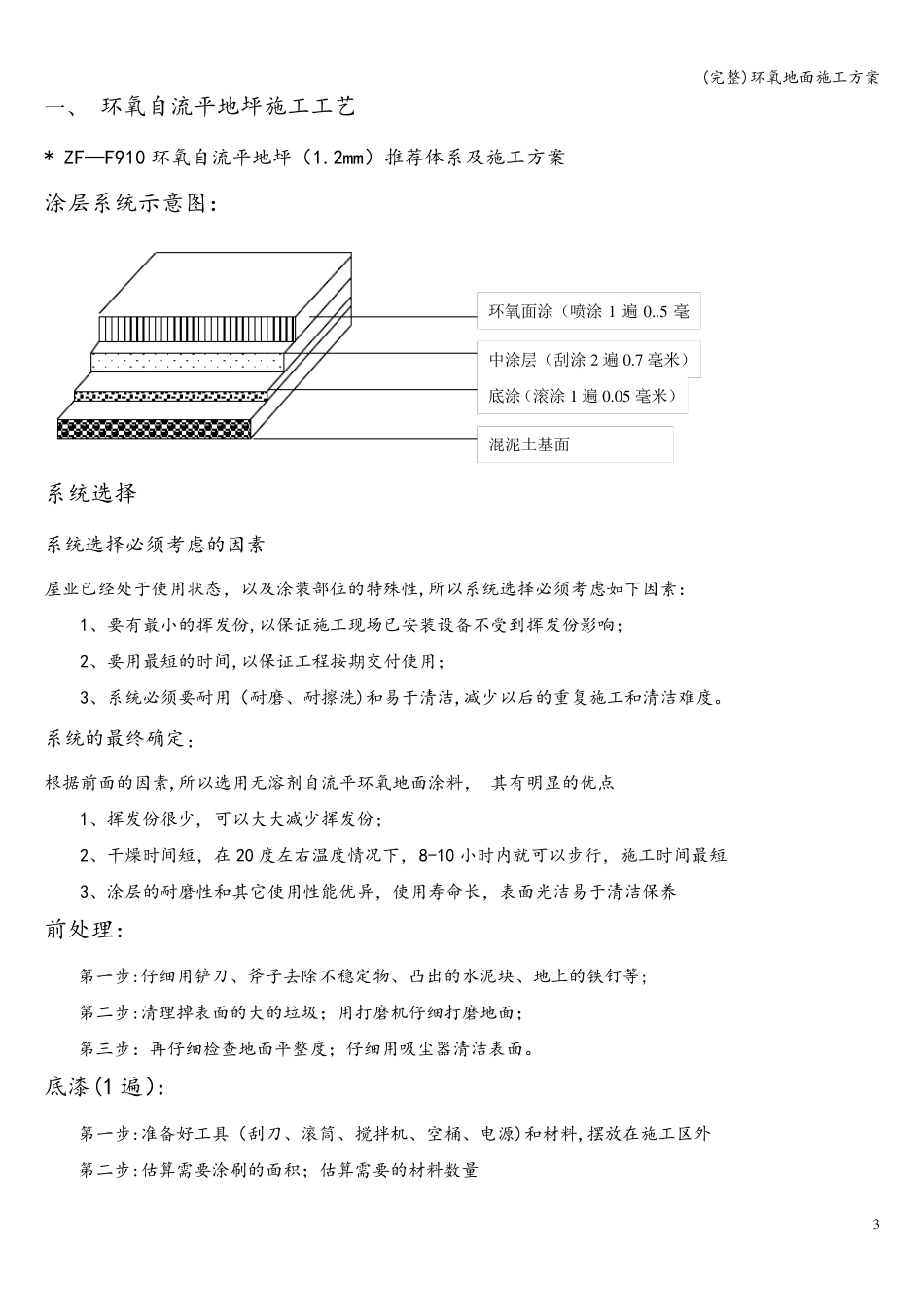

平整度修正基本方法: 用地面抛丸机将混凝土表面的松散层,隆起
