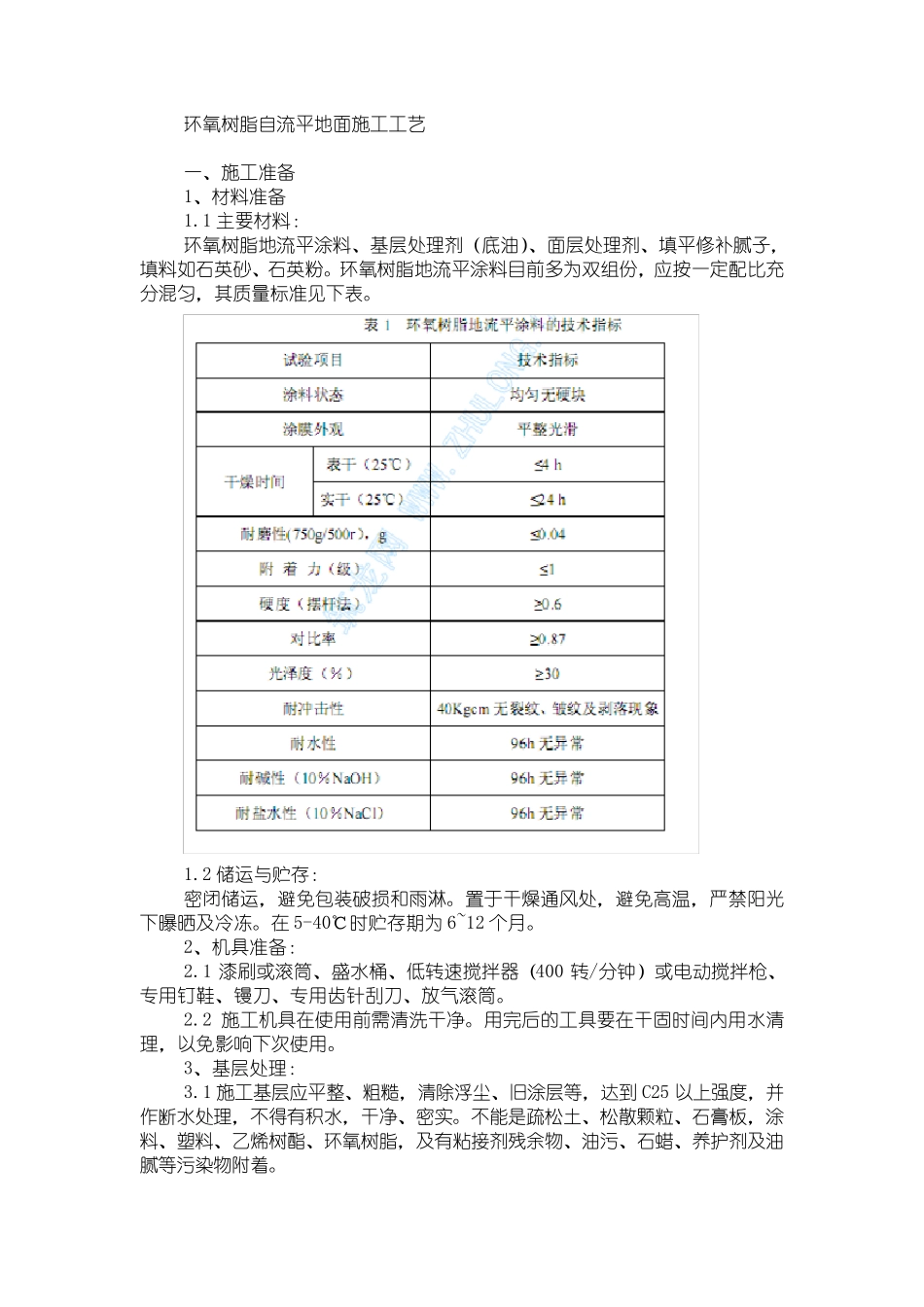

环氧树脂自流平地面施工工艺 一、施工准备 1、材料准备 1
1 主要材料: 环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉
环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表
2 储运与贮存: 密闭储运,避免包装破损和雨淋
置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻
在5-40℃时贮存期为6~12 个月
2、机具准备: 2
1 漆刷或滚筒、盛水桶、低转速搅拌器(400 转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒
2 施工机具在使用前需清洗干净
用完后的工具要在干固时间内用水清理,以免影响下次使用

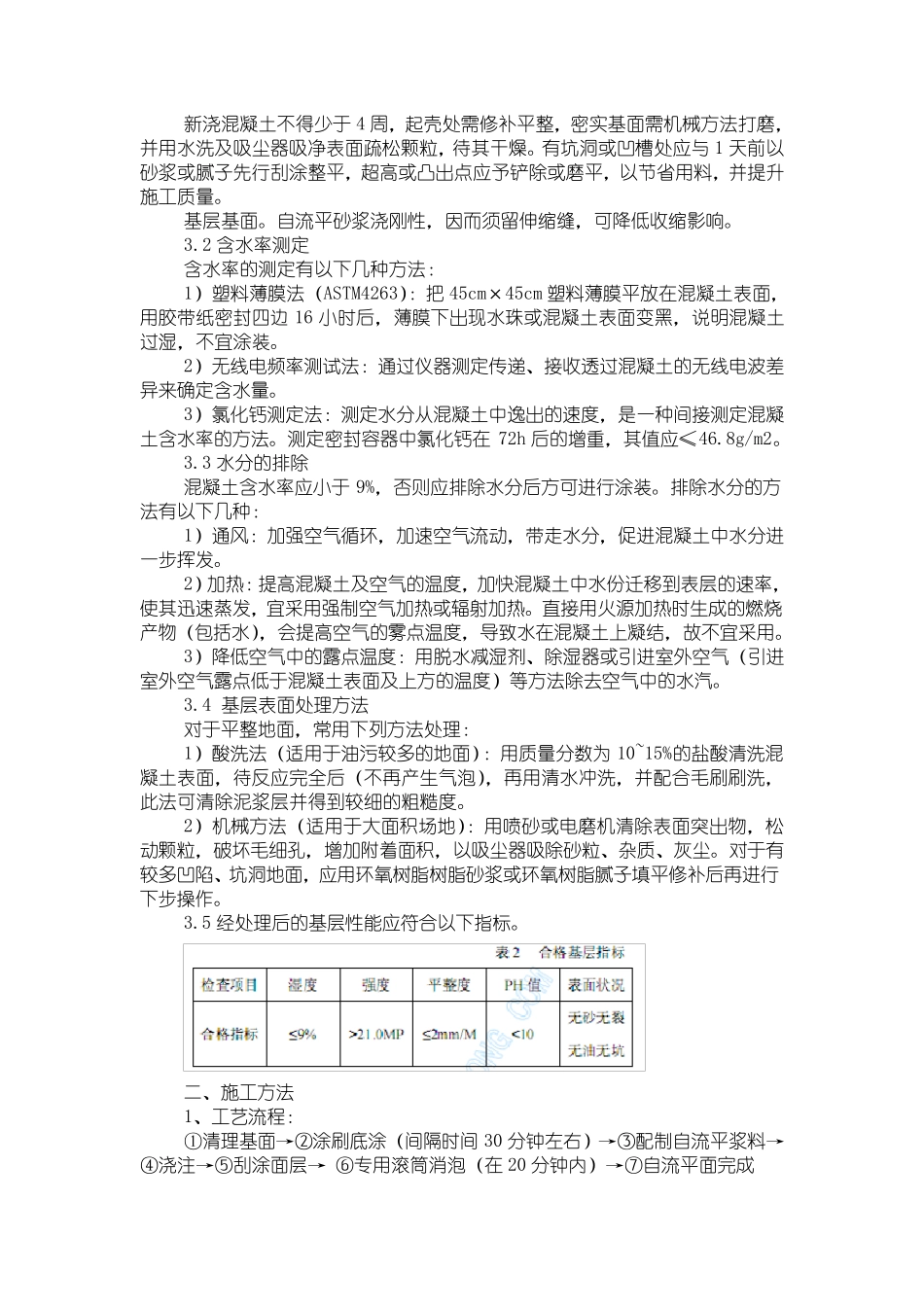

3、基层处理: 3
1 施工基层应平整、粗糙,清除浮尘、旧涂层等,达到 C25 以上 强 度 ,并作 断 水处理,不 得 有 积 水,干净、密实
不 能 是 疏 松 土 、松 散 颗 粒 、石膏 板 ,涂料、塑 料、乙 烯 树酯 、环氧树脂,及有 粘 接 剂残 余 物 、油污 、石蜡 、养 护 剂及油腻等污 染 物 附 着
新浇混凝土不得少于4 周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥
有坑洞或凹槽处应与1 天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量
自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响
2 含水率测定 含水率的测定有以下几种方法: 1)塑料薄膜法(ASTM4263):把45cm×45cm 塑料薄膜平放在混凝土表面,用胶带纸密封四边 16 小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,不宜涂装
2)无线电频率测试法:通过仪器测定传递、接收透过混凝土的无线电波差异来确定含水量
3)氯化钙测定法:测定水分从 混凝土中 逸 出的速 度 ,是 一 种间
