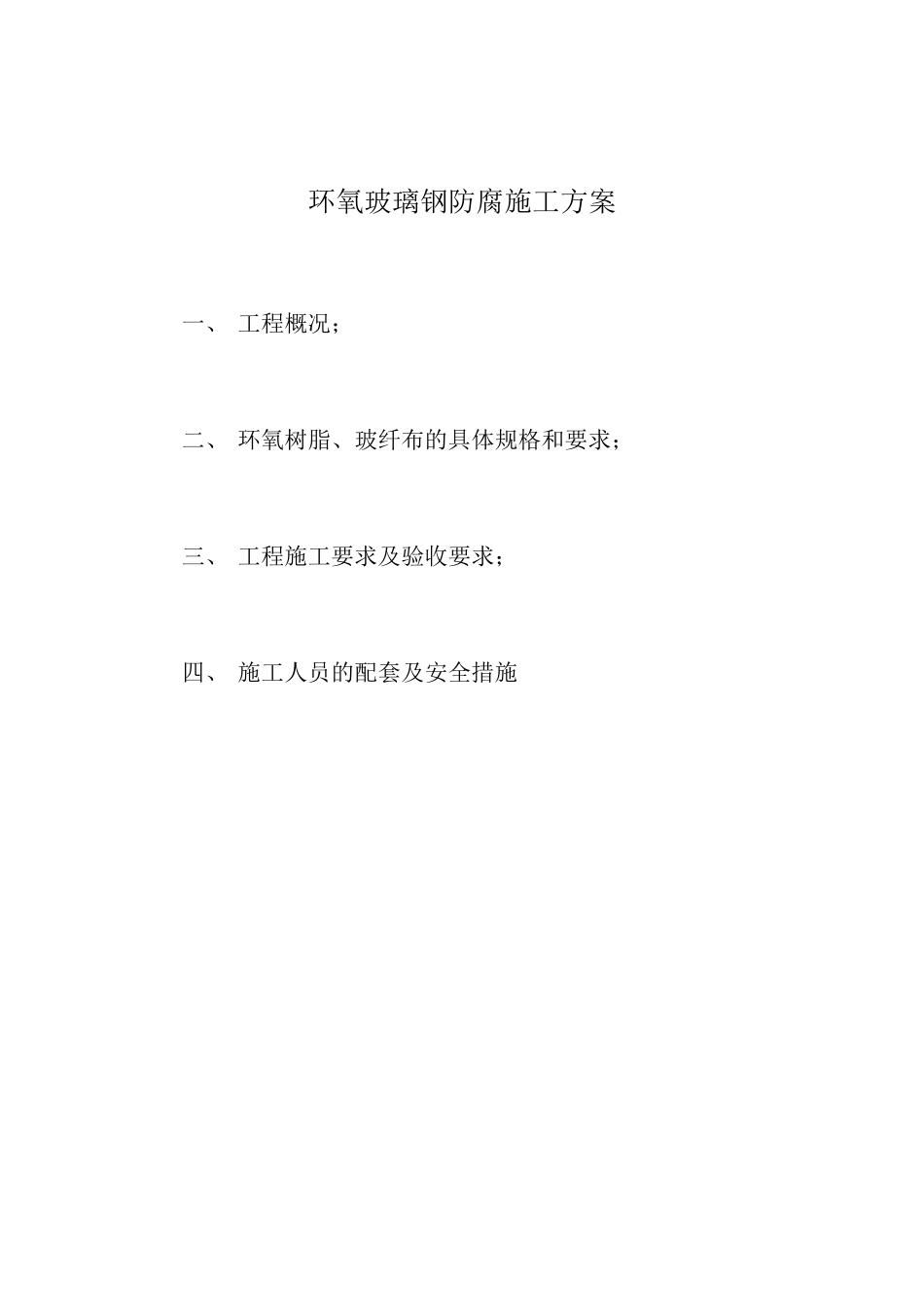

环 氧 玻 璃 钢 防 腐 专 项 施 工 方 案 X X X X 有 限 公 司 二 00 八 年 五 月 五 日 环氧玻璃钢防腐施工方案 一、 工程概况; 二、 环氧树脂、玻纤布的具体规格和要求; 三、 工程施工要求及验收要求; 四、 施工人员的配套及安全措施 一、 工程概况 1、工程项目名称:化水系统防腐工程; 2、工程地点:XXXXX 3、工程内容:混凝土中和池、中间水箱内壁、底部及水槽等配套范围的防腐,施工面积约850m2 4、施工要求:环氧玻璃钢四布六油加表面脱脂砂布共五布六油。 二、环氧树脂、玻纤布的具体规格和要求 1、环氧树脂:型 号:6101 颜 色:微黄,透明 2、玻璃布: 厚 度:0.3m m 宽 度:900m m --10000m m 颜 色:白色 三、 工程施工要求及验收要求 1、 施工条件;湿度应不大于80%,基面温度在10℃--30℃时施工效果最好,表面温度应高于露点温度至少 3℃以上; 2、 基面处理,砼表面应干燥、清洁,表面平整度<5mm,在施工前,用打磨机将基面打磨拉毛,除去疏松部分,然后清理各种垃圾浮尘; 3、 工程施工时,先涂一道环氧树脂,并进行 24 小时固化,衬布时,在贴衬玻璃布的部位先均匀涂刷一层和所衬玻璃布同宽的环氧树脂,随即衬上一层玻璃布应密贴,赶走气泡,边施工边检查其质量,如有毛刺、流淌和气泡等缺陷应马上清除,刮腻子找平,再按以上步骤贴衬下一层。每副玻璃玻璃布搭接宽度不应小于5mm,搭接应顺物流动的方向,比和底之间的搭接为200~300mm,各层搭接要错开,一般是二层错开1/2,三层错开1/3,四层错开1/4或3/4,搭缝不应重叠。转角、接管处、法兰平面、人孔及其受力或受介质冲刷的部位,均应增加 1~2 层玻璃布。翻边处应剪开粘紧,按以上步骤四油五布,按设计要求,最后用脱脂砂布使其表面光滑,更能防止渗漏,最后达到五布六油。 4、 技术质量要求 错误!未找到引用源。、玻璃钢衬里层之间的粘结应牢固,衬里与设备的结合应牢固,无分层脱层、无返白,无纤维裸露、无树脂结块、无起壳、无异物夹杂等; 错误!未找到引用源。、面层应无漏涂、无流挂、无气泡; 错误!未找到引用源。、固化完全表面平整,色泽均匀; 错误!未找到引用源。、玻璃钢表面允许最大气泡直径为 5mm,每平方米不大于 5mm 的气泡少于 5 个,可不修补,否则应修补; 错误!未找到引用源。、耐蚀层表面不得油深度 0.5mm 以上的裂纹,争强层表面不得有深度为...
