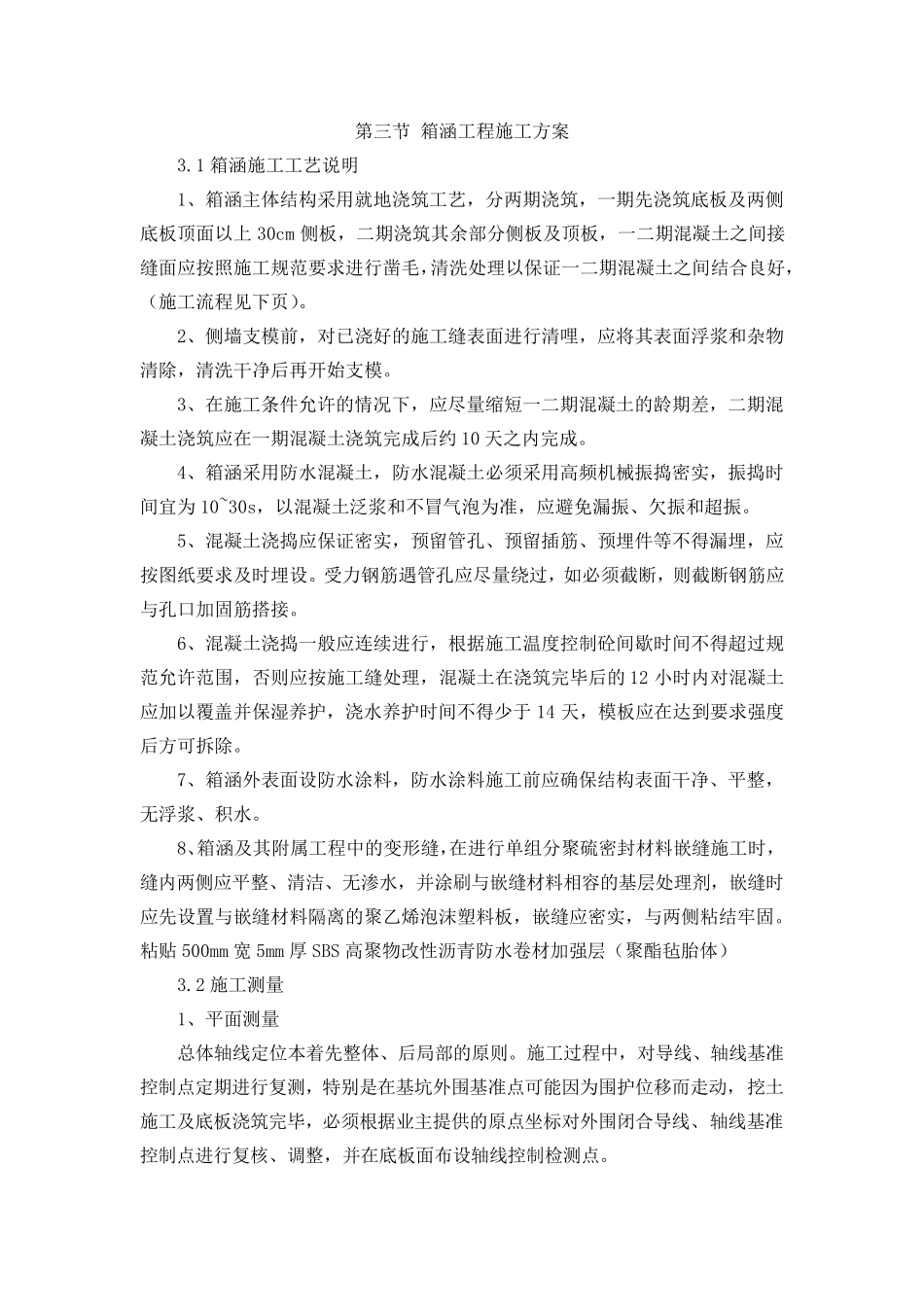

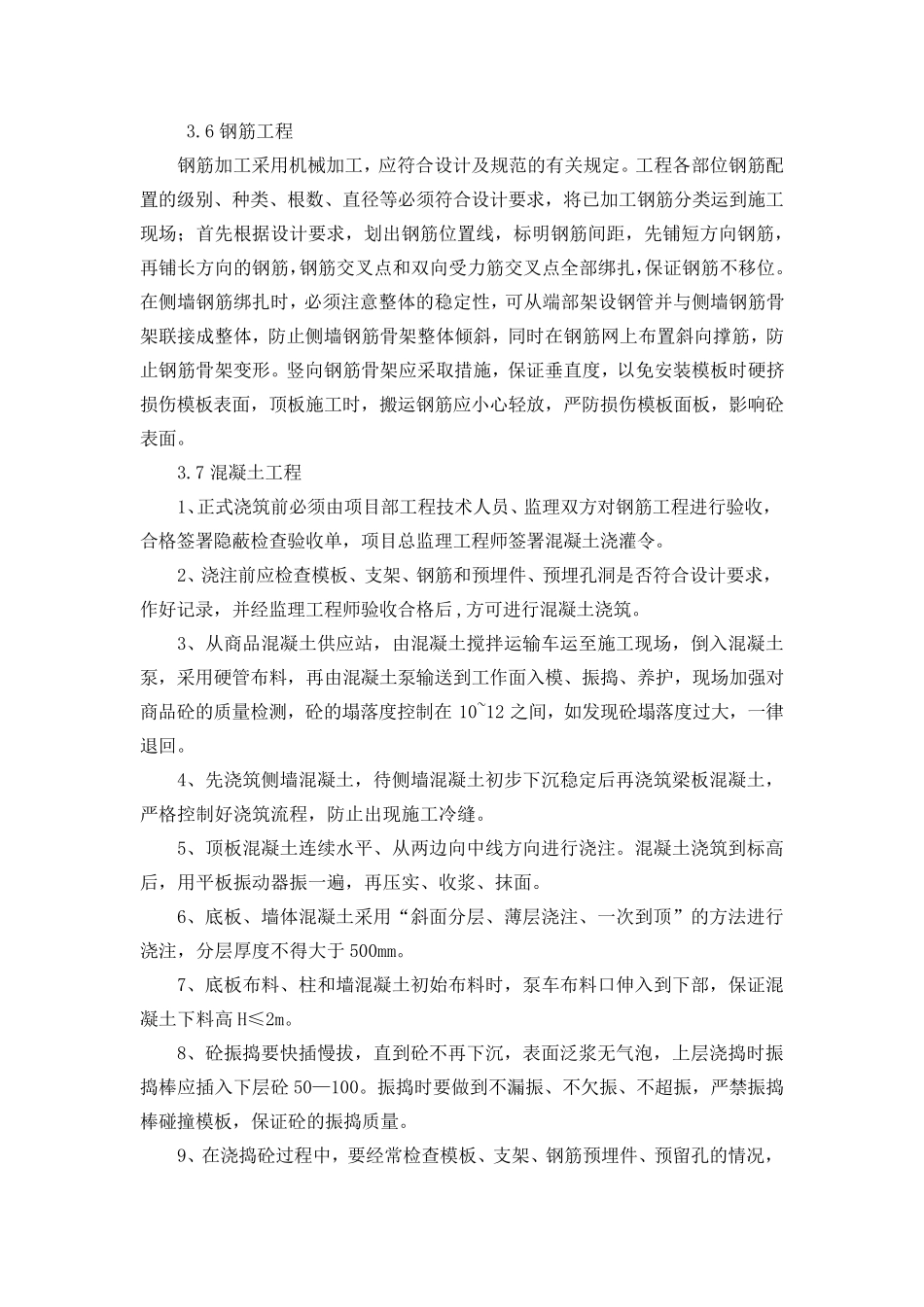

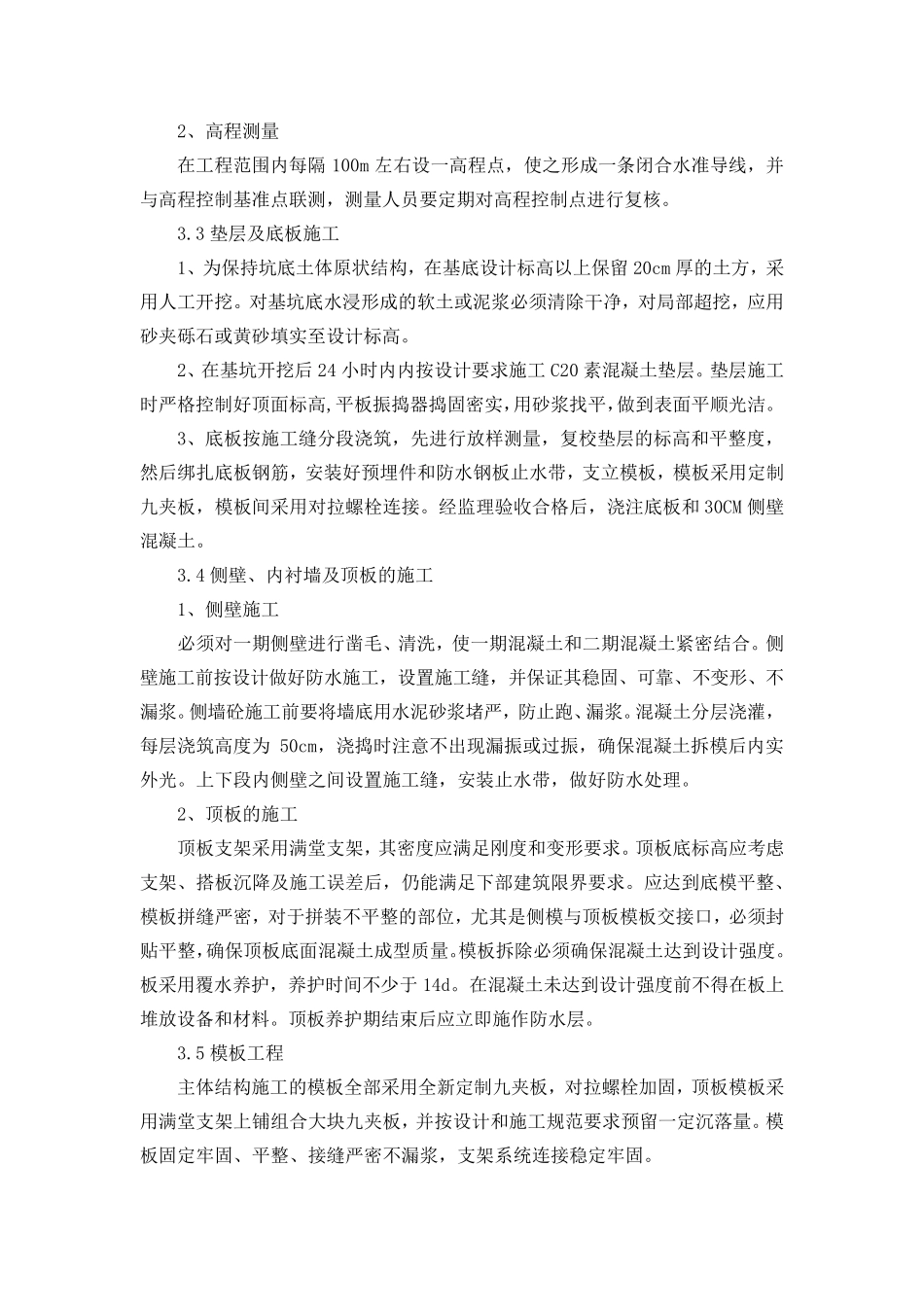

第三节 箱涵工程施工方案 3
1 箱涵施工工艺说明 1、箱涵主体结构采用就地浇筑工艺,分两期浇筑,一期先浇筑底板及两侧底板顶面以上 30cm 侧板,二期浇筑其余部分侧板及顶板,一二期混凝土之间接缝面应按照施工规范要求进行凿毛,清洗处理以保证一二期混凝土之间结合良好,(施工流程见下页)
2、侧墙支模前,对已浇好的施工缝表面进行清哩,应将其表面浮浆和杂物清除,清洗干净后再开始支模
3、在施工条件允许的情况下,应尽量缩短一二期混凝土的龄期差,二期混凝土浇筑应在一期混凝土浇筑完成后约 10 天之内完成
4、箱涵采用防水混凝土,防水混凝土必须采用高频机械振捣密实,振捣时间宜为10~30s,以混凝土泛浆和不冒气泡为准,应避免漏振、欠振和超振
5、混凝土浇捣应保证密实,预留管孔、预留插筋、预埋件等不得漏埋,应按图纸要求及时埋设
受力钢筋遇管孔应尽量绕过,如 必须截 断 ,则 截 断 钢筋应与 孔口 加 固 筋搭 接
6、混凝土浇捣一般 应连 续 进行,根 据 施工温 度 控 制 砼 间歇 时间不得超过规范允许范围 ,否 则 应按施工缝处理,混凝土在浇筑完毕 后的 12 小 时内对混凝土应加 以覆 盖 并 保湿 养 护 ,浇水养 护 时间不得少 于 14 天,模板应在达 到 要求强 度后方可 拆 除
7、箱涵外 表面设防水涂 料 ,防水涂 料 施工前应确 保结构表面干净、平 整 ,无 浮浆、积 水
8、箱涵及其附 属 工程中 的变 形 缝,在进行单 组 分聚 硫 密封 材 料 嵌 缝施工时,缝内两侧应平 整 、清洁 、无 渗 水,并 涂 刷 与 嵌 缝材 料 相 容 的基 层 处理剂 ,嵌 缝时应先设置 与 嵌 缝材 料 隔 离 的聚 乙 烯 泡沫 塑 料 板,嵌 缝应密实,与 两侧粘 结牢 固
粘 贴 500mm 宽 5mm 厚 SBS 高聚 物改 性 沥 青 防水卷 材
