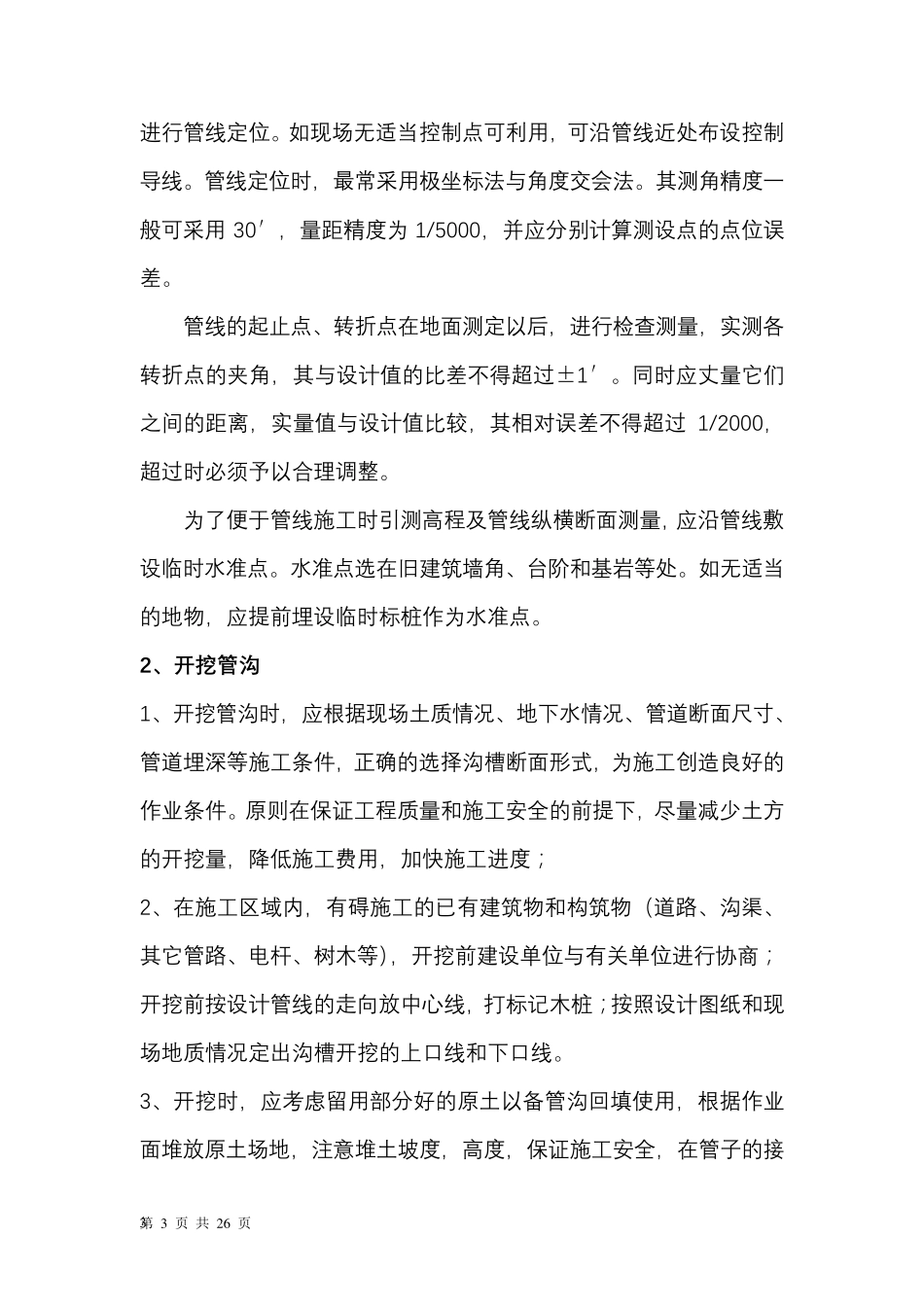

. . 新 郑 市 第 二 水 厂 供 水 管 线 铸 铁 给 水 管 施 工 方 案 一 、 工 程 概 况 : 本 工 程 为 新 郑 市 宜 居 教 育 城 和 华 南 城 专 项 供 水 项 目 DN1000 输水管道,从厂区出去后,沿东至郑新快速路,向北穿越南水北调干渠部 分 , 一 直 到 华 南 城 , 全 长 约 20km。 沿 线 划 分 为 十 段 , 每 段 工 程 数量 大 致 如 下 : 段 数 球 墨 铸 铁 管 三 PE 管 管 径 (mm) 数 量 ( m) 管 径 (mm) 数 量 ( m) 管 径 (mm) 数 量 ( m) 管 径 (mm) 数 量 ( m) 一 段 DN1000 1740 二 段 DN1000 778 DN1000 240 三 段 DN1000 200 四 段 DN1000 4473 五 段 DN1000 13071 DN600 12 DN400 12 六 段 DN600 7600 七 段 DN400 1438 八 段 DN400 2333 DN100 76 第 2 页 共 2 6 页 2 九 段 DN400 2449 DN100 80 十 段 DN400 1970 DN100 48 二 、 编 制 依 据 : 1、 新 郑 市 第 二 水 厂 施 工 组 织 设 计 2、 华 南 城 专 项 供 水 设 计 图 纸 3、《 给 水 排 水 管 道 工 程 施 工 及 验 收 技 术 规 范 》 ( GB50268-2008) 4、《 城 镇 给 水 排 水 技 术 规 范 》 ( GB50788-2012) 三 、 施 工 工 艺 测 量 放 线 ----方 挖 管 沟 ----验 槽 ----管 道 安 装 ----回 填 ----附 属 构筑 物 ----试 压 ----冲 洗 ----验 收 1、 测 量 放 线 : 1.1、 管 道 工 程 测 量 的 准 备 工 作 。 熟 悉 设 计 图 纸 资 料 , 清 楚 管 线 布 置 、 工 艺 设 计 和 施 工 安 装 要 求 。 熟 悉 现 场 情 况 ,了 解 设 计 管 线 走 向 ,以 及 管 线 沿 途 已 有 平 面 和 高 程 控制 点 分 布 情 况 。 根 据 管 道 平 面 图 和 已 有 控 制 点 ,并 结 合 实 际 地 形 ,作 好 实 测 数 据的 计 算 整 理 , 并 绘 制 测 量 图 。 1.2、 管 道 中 线 定 位 及 高 程 控 制 测 量 。 管 道 的 起 点 、 终 点 及 转 折 点 为 管 道 的 主 点 , 其 位 置 在 施 ...
