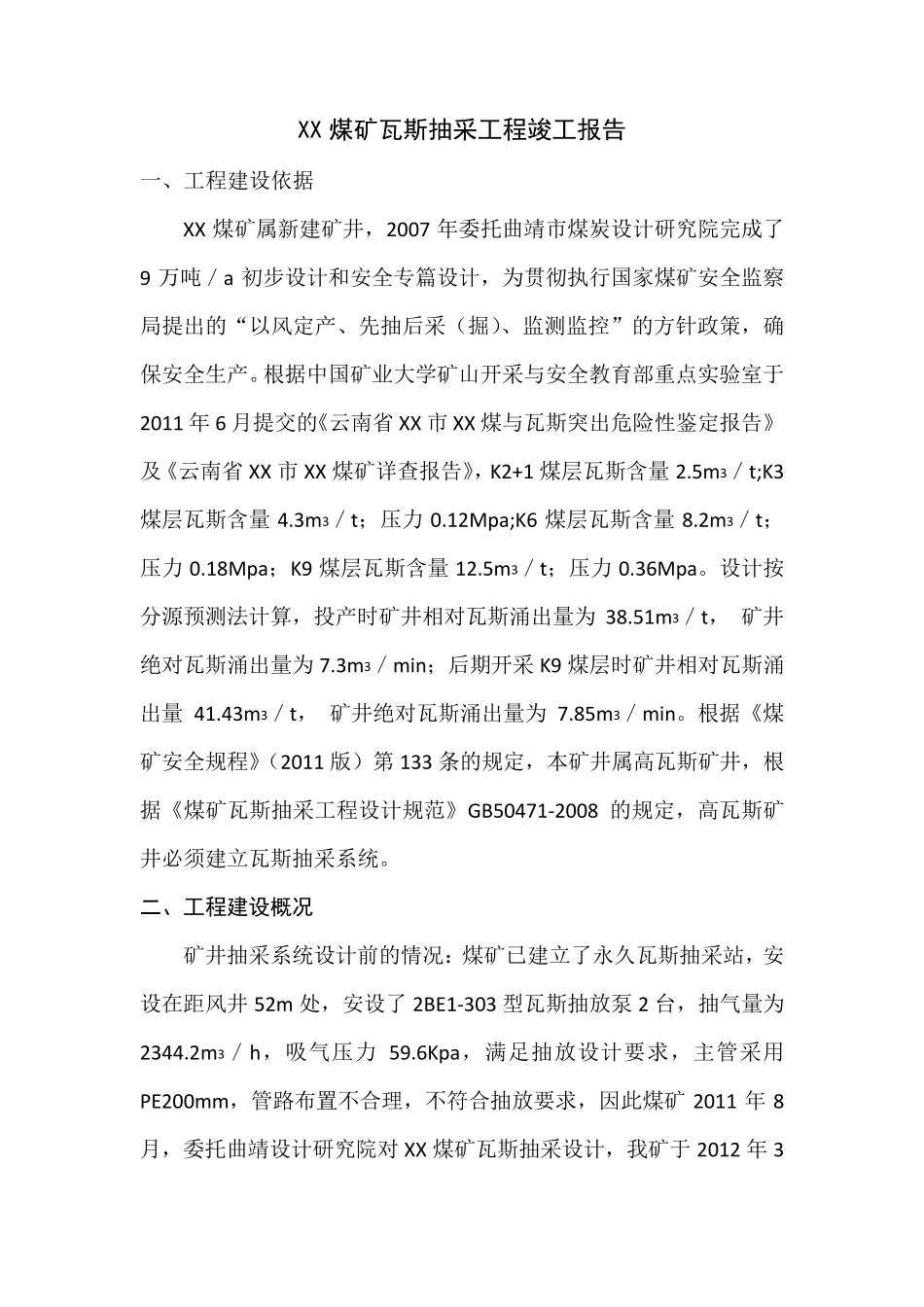

XX 市 XX 镇 XX 煤矿 瓦 斯 抽 采 工 程 竣 工 报 告 2012 年 6 月 30 日 目 录 一、工程建设依据 二、工程建设概况 三、工程设计、监测及监管概况 四、瓦斯抽采工程竣工简述 五、抽采管路敷设及附属设施 六、瓦斯泵房及附属设施布置 七、瓦斯抽采泵站的供电系统及通信系统 八、试运转时瓦斯抽采率、抽采量 九、预验收结论 XX 煤矿瓦斯抽采工程竣工报告 一、工程建设依据 XX 煤矿属新建矿井,2007 年委托曲靖市煤炭设计研究院完成了9 万吨/a 初步设计和安全专篇设计,为贯彻执行国家煤矿安全监察局提出的“以风定产、先抽后采(掘)、监测监控”的方针政策,确保安全生产
根据中国矿业大学矿山开采与安全教育部重点实验室于2011 年6 月提交的《云南省 XX 市XX 煤与瓦斯突出危险性鉴定报告》及《云南省 XX 市XX 煤矿详查报告》,K2+1 煤层瓦斯含量 2
5m3/t;K3煤层瓦斯含量 4
3m3/t;压力 0
12Mpa;K6 煤层瓦斯含量 8
2m3/t;压力 0
18Mpa;K9 煤层瓦斯含量 12
5m3/t;压力 0
设计按分源预测法计算,投产时矿井相对瓦斯涌出量为38
51m3/t, 矿井绝对瓦斯涌出量为7
3m3/min;后期开采 K9 煤层时矿井相对瓦斯涌出量 41
43m3/t, 矿井绝对瓦斯涌出量为7
85m3/min
根据《煤矿安全规程》(2011 版)第133 条的规定,本矿井属高瓦斯矿井,根据《煤矿瓦斯抽采工程设计规范》GB50471-2008 的规定,高瓦斯矿井必须建立瓦斯抽采系统
二、工程建设概况 矿井抽采系统设计前的情况:煤矿已建立了永久瓦斯抽采站,安设在距风井52m 处,安设了2BE1-303 型瓦斯抽放泵2 台,抽气量为2344
2m3/h,吸气压力 59
6Kpa,满足抽放设计要 求 ,主 管 采用P
