生化调试培训资料 第一部分 生化系统的调试运行 第一节 调试前的准备工作 一、熟悉环境 1 、熟悉现场:工程地点、构筑物及设备位置、操作平台; 2 、熟悉工艺流程:原水—合格水路线、各管路路线; 3 、熟悉工艺指标:各单元进出水指标、各单元控制指标; 4 、熟悉操作规程:各设备操作规程、技术操作规程; 二、建立联系通道: 获知协调人员、安装维修人员、电器安装人员、土建施工人员、公司相关负责人等的联系方式、沟通渠道,以便在有问题需要解决时,及时联系到相应负责人,保证调试、运行工作的顺利进行

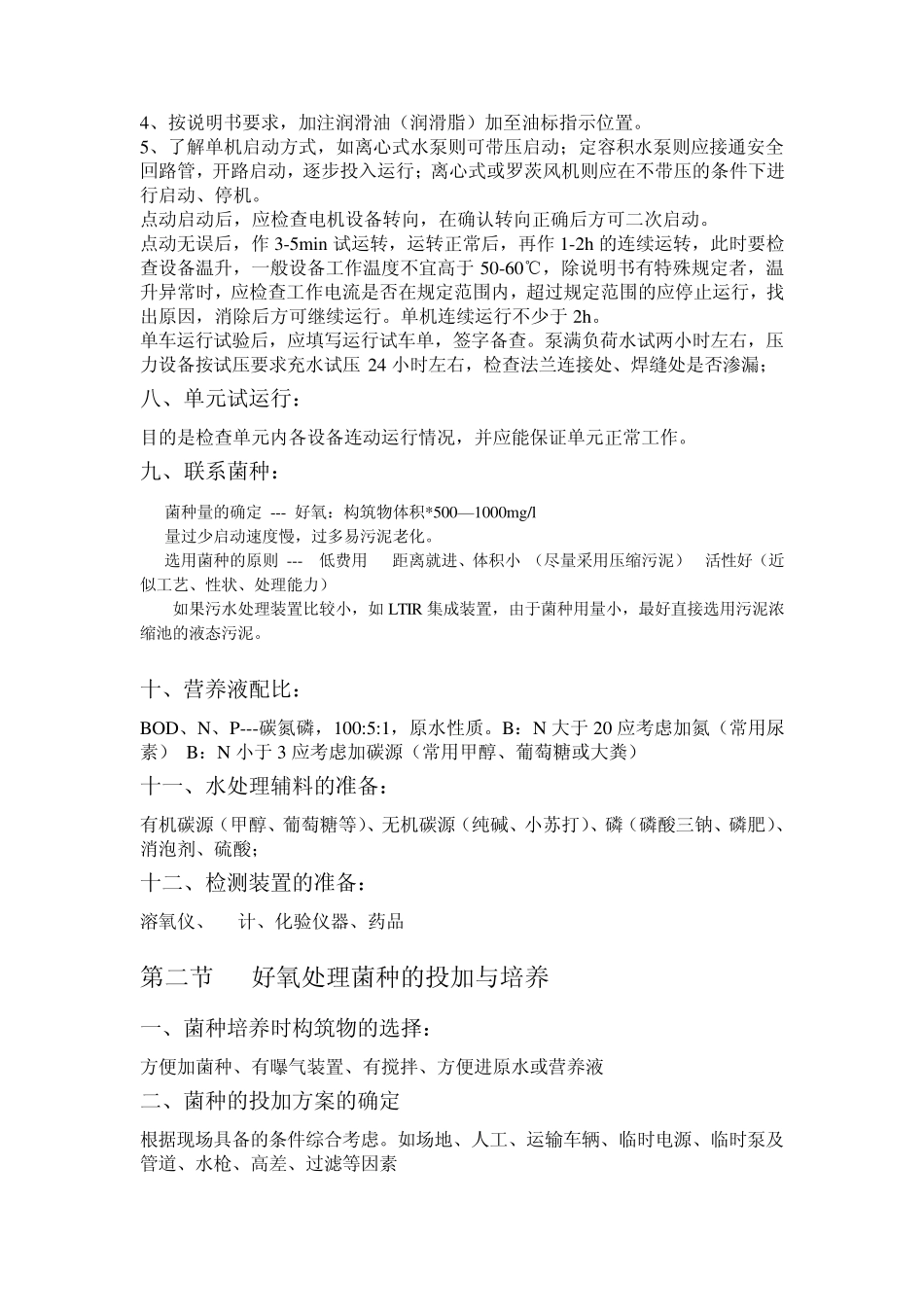

三、编制调试方案、计划: 四、点检工程构筑物、设备: 各构筑物是否达到运行要求,是否清理干净;各设备、阀门、管路等是否达到安装要求,各传动设备是否已达到厂家的润滑要求,管路是否经过吹扫,泵入口是否加装临时过滤网等; 五、设备试运行: 通电试验、运转是否有异响,转向是否正确 六、构筑物沉降试验: 1 、水源的选择,优先选择附近坑塘河湖的微污染水,其次是二次水、井水、自来水,如原水浓度不高,可考虑加入部分原水(不得超过方案营养液浓度)

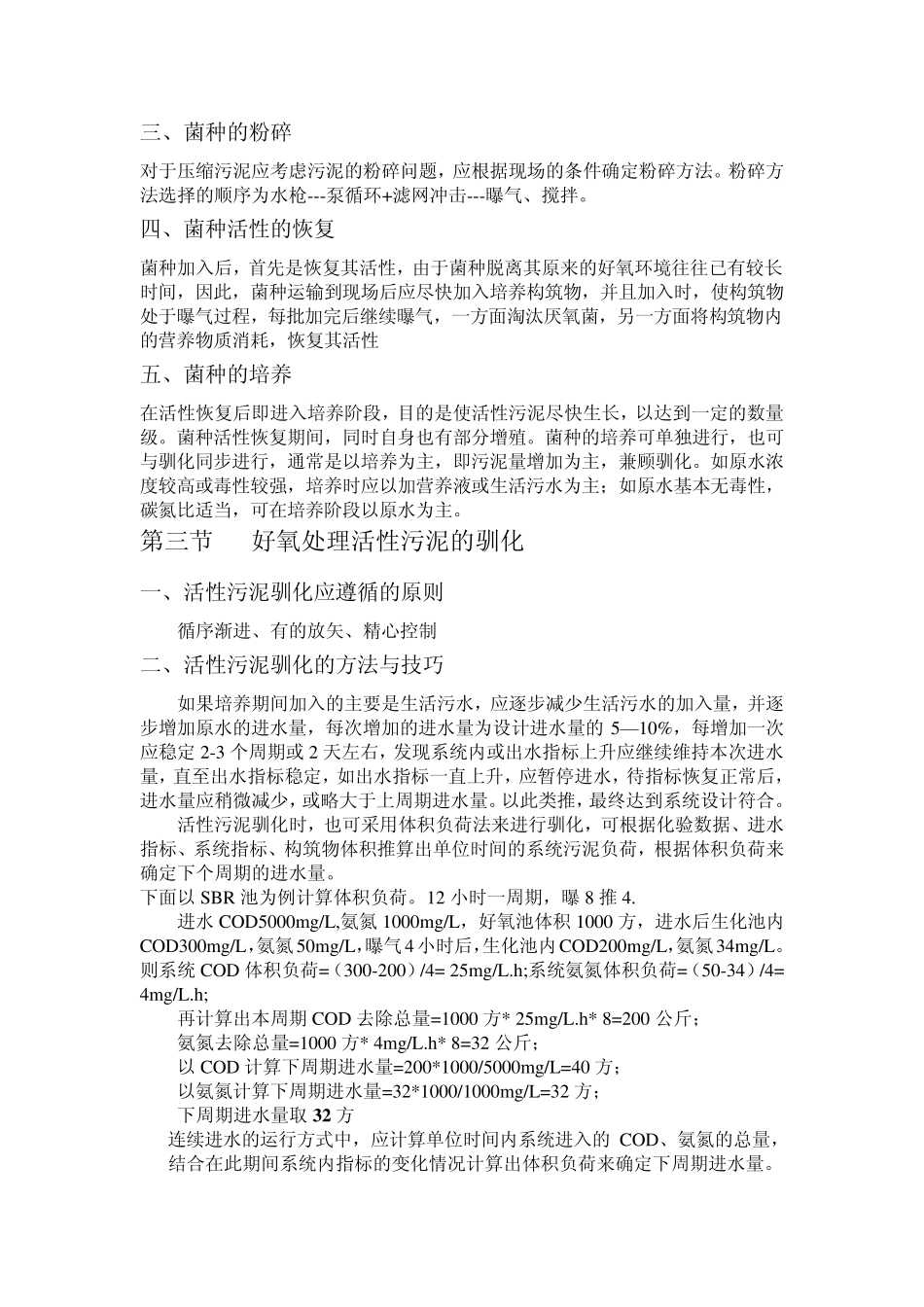

2 、充水按照设计要求一般分三次完成,即 1 /3 、1 /3 、1 /3 充水,每充水 1 /3 后,暂停 3 -8 小时,检查液面变动及建构筑物池体的渗漏和耐压情况
