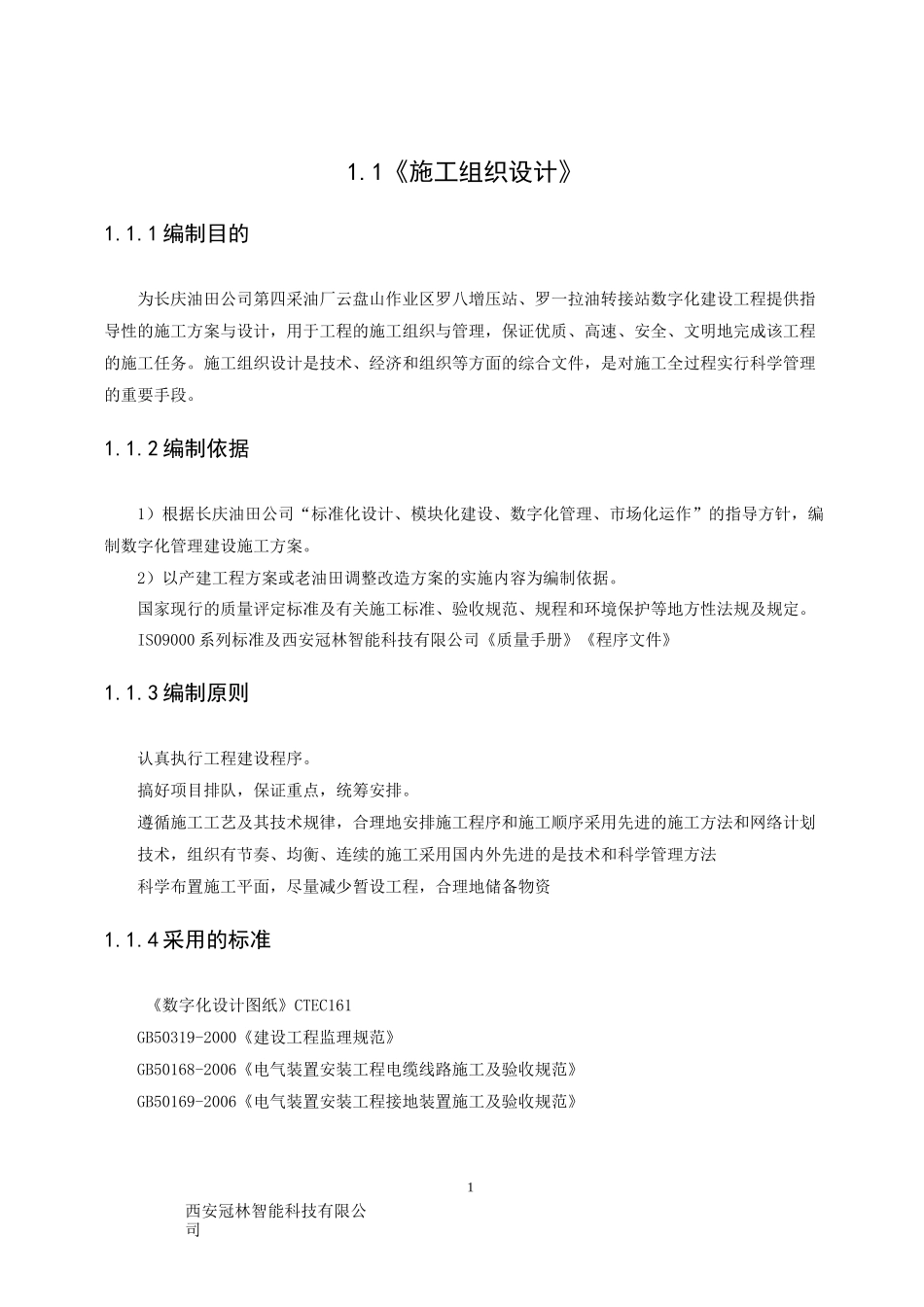

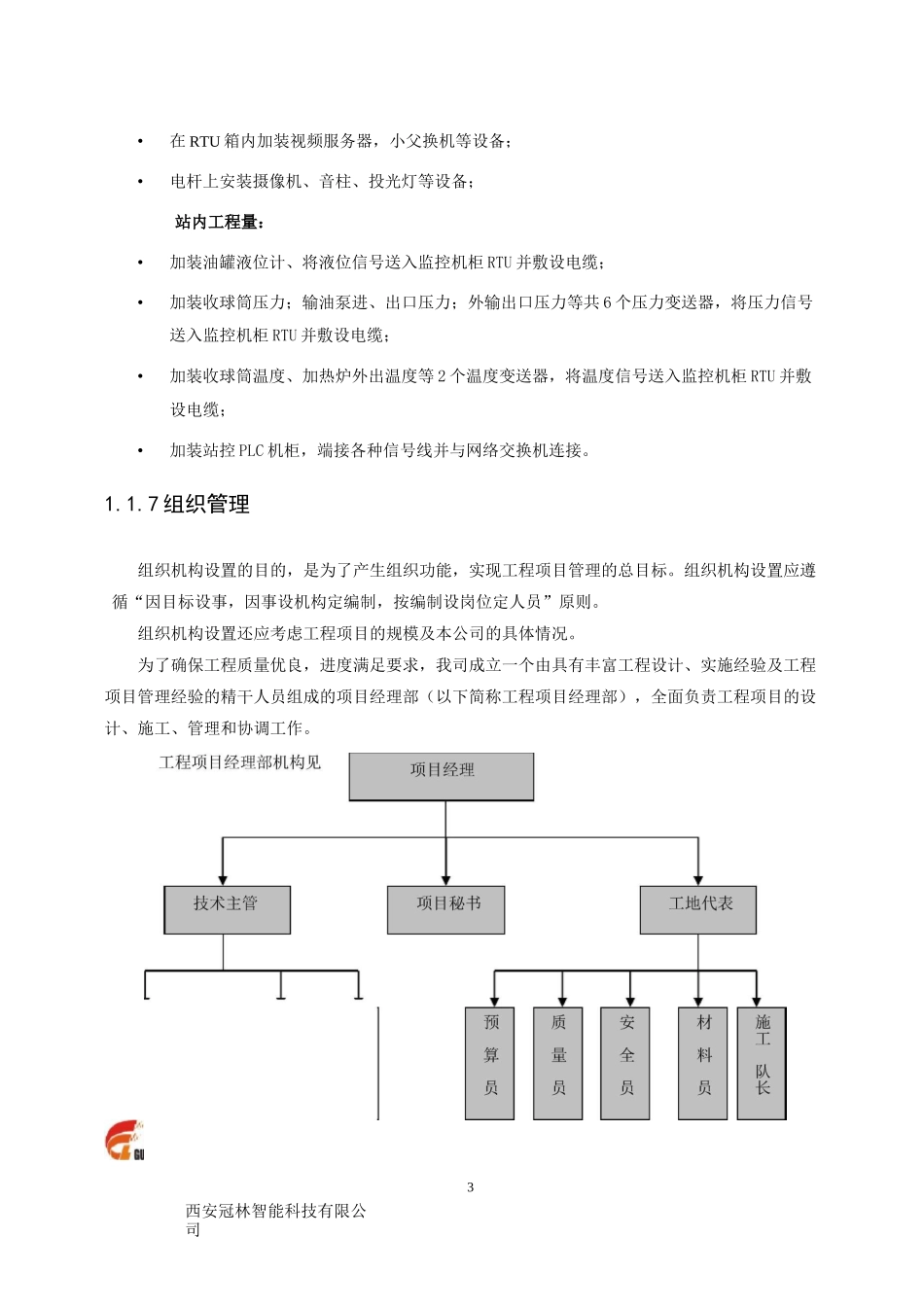

1西安冠林智能科技有限公司1.1《施工组织设计》1.1.1 编制目的为长庆油田公司第四采油厂云盘山作业区罗八增压站、罗一拉油转接站数字化建设工程提供指导性的施工方案与设计,用于工程的施工组织与管理,保证优质、高速、安全、文明地完成该工程的施工任务。施工组织设计是技术、经济和组织等方面的综合文件,是对施工全过程实行科学管理的重要手段。1.1.2 编制依据1)根据长庆油田公司“标准化设计、模块化建设、数字化管理、市场化运作”的指导方针,编制数字化管理建设施工方案。2)以产建工程方案或老油田调整改造方案的实施内容为编制依据。国家现行的质量评定标准及有关施工标准、验收规范、规程和环境保护等地方性法规及规定。IS09000 系列标准及西安冠林智能科技有限公司《质量手册》《程序文件》1.1.3 编制原则认真执行工程建设程序。搞好项目排队,保证重点,统筹安排。遵循施工工艺及其技术规律,合理地安排施工程序和施工顺序采用先进的施工方法和网络计划技术,组织有节奏、均衡、连续的施工采用国内外先进的是技术和科学管理方法科学布置施工平面,尽量减少暂设工程,合理地储备物资1.1.4 采用的标准《数字化设计图纸》CTEC161GB50319-2000《建设工程监理规范》GB50168-2006《电气装置安装工程电缆线路施工及验收规范》GB50169-2006《电气装置安装工程接地装置施工及验收规范》采油四厂数字化建设施工组织设计2西安冠林智能科技有限公司GB50093-2002《自动化仪表工程施工及验收规范》专业工程师专业工程师专业工程师3西安冠林智能科技有限公司•在 RTU 箱内加装视频服务器,小父换机等设备;•电杆上安装摄像机、音柱、投光灯等设备;站内工程量:•加装油罐液位计、将液位信号送入监控机柜 RTU 并敷设电缆;•加装收球筒压力;输油泵进、出口压力;外输出口压力等共 6 个压力变送器,将压力信号送入监控机柜 RTU 并敷设电缆;•加装收球筒温度、加热炉外出温度等 2 个温度变送器,将温度信号送入监控机柜 RTU 并敷设电缆;•加装站控 PLC 机柜,端接各种信号线并与网络交换机连接。1.1.7 组织管理组织机构设置的目的,是为了产生组织功能,实现工程项目管理的总目标。组织机构设置应遵循“因目标设事,因事设机构定编制,按编制设岗位定人员”原则。组织机构设置还应考虑工程项目的规模及本公司的具体情况。为了确保工程质量优良,进度满足要求,我司成立一个由具有丰富工程设计、实施经验及工程项目管理经验的...
