一)场地硬化施工工序:施工准备一基底处理(去除原有植被)f 挖土和分层填筑摊铺整平(洒水或翻晒)一机械碾压一面层修整1、开挖方法采用挖掘机或装载机开挖配合自卸汽车运输,开挖自上而下,先将植物及树根等杂物清除运弃,再将挖出来的多余的土方运至业主指定的弃土地点
2、开挖标高控制待挖至接近地面设计标高时,要加强测量,其方法如下:在挖方区边界根据方格桩(每 30m 设一桩)设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的碾压下沉量 3cm〜5cm,使其碾压后的高程正好与设计高程一致
在底基层恢复中线,施工过程中,标桩如有丢失或移动,及时补桩抄平
3、填筑施工其工艺流程如下所示:施工准备一基底处理一分层填筑摊铺整平一水渗一机械碾压一面层修整一检验签证
土方填筑前,先对需填场地进行测量放样,清除表土及不适宜材料
按规范要求清理现场并定好控制桩位后,经工程师同意方可进行填筑作业
砂性土应将原地面以下 20~30cm 的土翻松,再同新填土料一起重新压实
填筑采用全断面水平分层填筑
当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度
最上一层填土既不能 xx 又不能太薄,xx 了压实度达不到,太薄了上层土易脱皮,不能很好结合
根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准

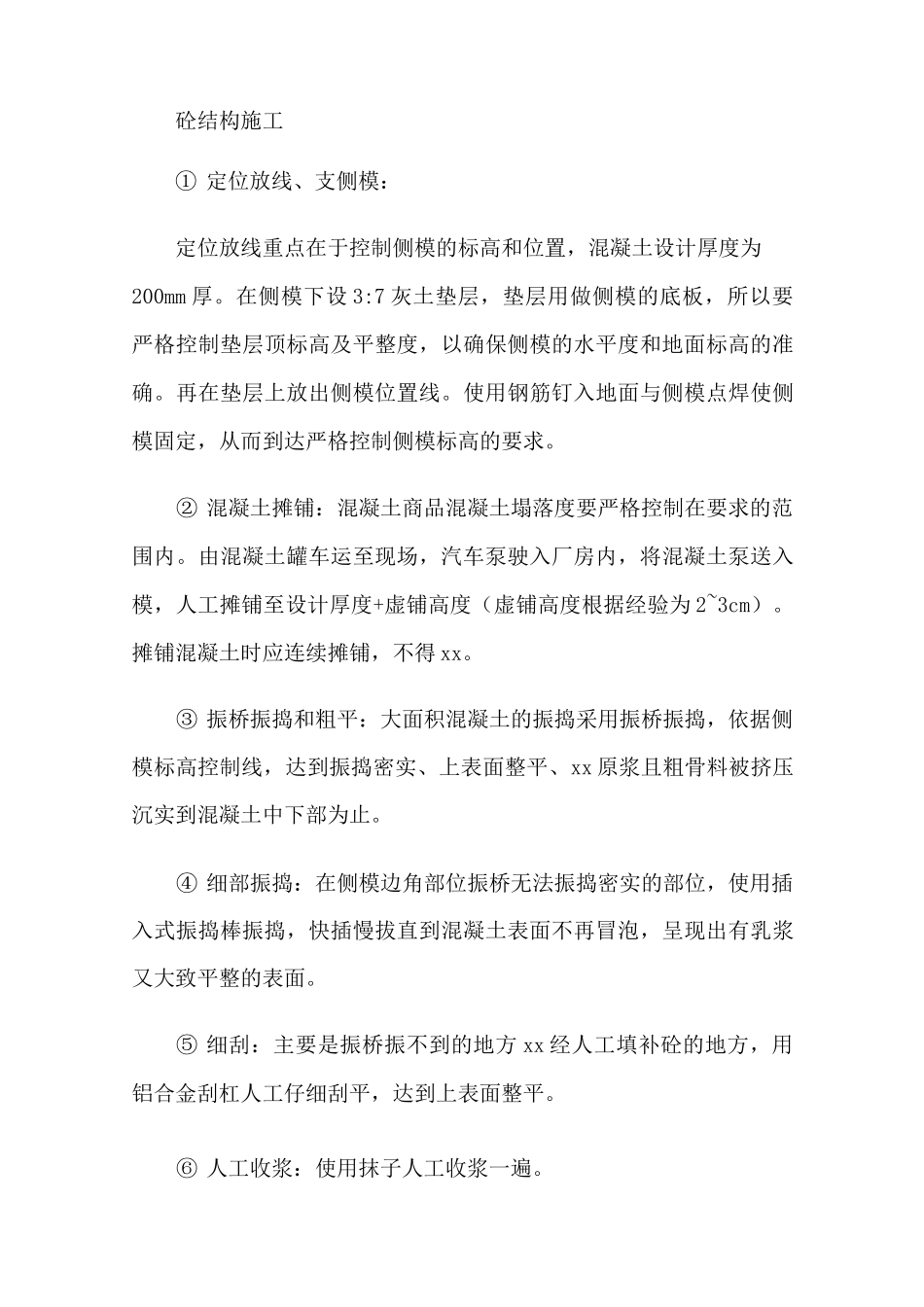

4、地面砼施工1)材料及主要机具:细石混凝土,石灰主要机具:混凝土搅拌机,平板振捣器、罐车、加靠尺、压路机叶片式混凝土压等2)施工工艺施工放线一定位放线(伸缩缝位置和地面控制标高)一支侧模一混凝土(人工)摊铺一振桥振捣和粗平一细部振动棒振捣一细刮(主要是细部的处理)一人工收浆一养护3)施工方法:砼结构施工① 定位放线、支侧模:定位放线重点在于控制侧模的标高和位置,混凝土设计厚度为200mm 厚
在侧模下设 3:7 灰土垫层,垫层用做侧模的底板,所以要严格控制垫层顶标高及平整度,以确保侧模的
