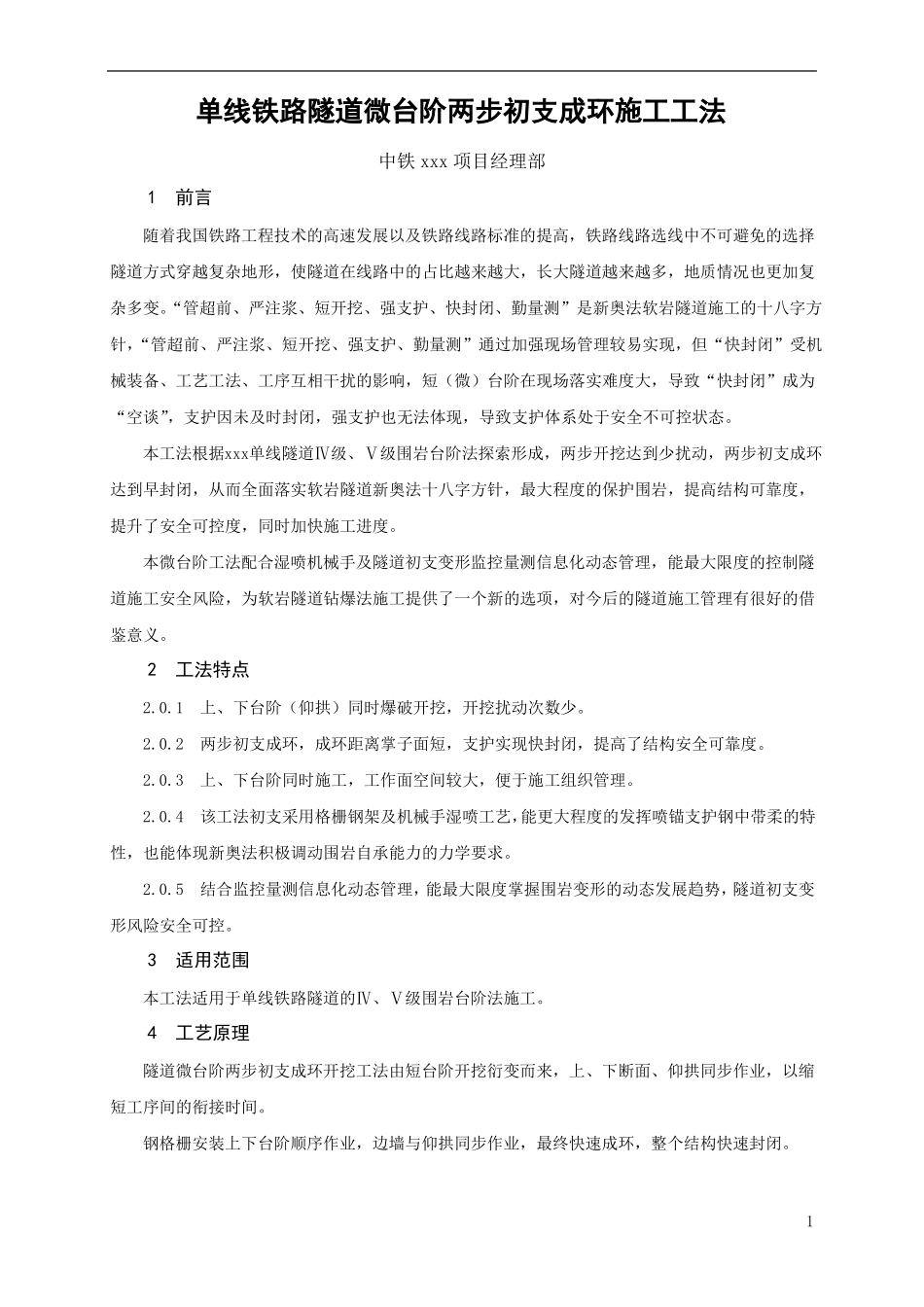

单线铁路隧道微台阶两步初支成环施工工法中铁 xxx 项目经理部1前言随着我国铁路工程技术的高速发展以及铁路线路标准的提高,铁路线路选线中不可避免的选择隧道方式穿越复杂地形,使隧道在线路中的占比越来越大,长大隧道越来越多,地质情况也更加复杂多变。“管超前、严注浆、短开挖、强支护、快封闭、勤量测”是新奥法软岩隧道施工的十八字方针,“管超前、严注浆、短开挖、强支护、勤量测”通过加强现场管理较易实现,但“快封闭”受机械装备、工艺工法、工序互相干扰的影响,短(微)台阶在现场落实难度大,导致“快封闭”成为“空谈”,支护因未及时封闭,强支护也无法体现,导致支护体系处于安全不可控状态。本工法根据xxx单线隧道Ⅳ级、Ⅴ级围岩台阶法探索形成,两步开挖达到少扰动,两步初支成环达到早封闭,从而全面落实软岩隧道新奥法十八字方针,最大程度的保护围岩,提高结构可靠度,提升了安全可控度,同时加快施工进度。本微台阶工法配合湿喷机械手及隧道初支变形监控量测信息化动态管理,能最大限度的控制隧道施工安全风险,为软岩隧道钻爆法施工提供了一个新的选项,对今后的隧道施工管理有很好的借鉴意义。2工法特点2.0.1上、下台阶(仰拱)同时爆破开挖,开挖扰动次数少。2.0.2两步初支成环,成环距离掌子面短,支护实现快封闭,提高了结构安全可靠度。2.0.3上、下台阶同时施工,工作面空间较大,便于施工组织管理。2.0.4该工法初支采用格栅钢架及机械手湿喷工艺,能更大程度的发挥喷锚支护钢中带柔的特性,也能体现新奥法积极调动围岩自承能力的力学要求。2.0.5结合监控量测信息化动态管理,能最大限度掌握围岩变形的动态发展趋势,隧道初支变形风险安全可控。3适用范围本工法适用于单线铁路隧道的Ⅳ、Ⅴ级围岩台阶法施工。4工艺原理隧道微台阶两步初支成环开挖工法由短台阶开挖衍变而来,上、下断面、仰拱同步作业,以缩短工序间的衔接时间。钢格栅安装上下台阶顺序作业,边墙与仰拱同步作业,最终快速成环,整个结构快速封闭。1工法参数:上下台阶3-5米,上台阶高度4-5米,循环进尺1-1.5米,仰拱距掌子面1-2倍洞径,满足新奥法的“快封闭”原则,保障了隧道施工安全和进度。5施工工艺流程5.1 微台阶法施工工艺流程图,如图(5.1)5.2 台架设计加工根据工况特点,台架可采用分离式小台架和悬臂式整体台架,本工法主要介绍分离式小台架法。5.2.1 上台阶分离式小台架设计加工分离式小台架思路:单线隧道断面尺寸小,作业空间...
