厂房维修施工方案编制单位:本工程为 ,屋面更换 0
6mm 彩钢板板面积约 1330 平方米,檐口高度 12米
由于屋面彩钢板腐蚀损坏较为严重,现需要将屋面彩钢板进行更换
一、施工时间:拟定于 2018 年 11 月 12 日开工二、施工地点:中三、施工内容: (1)屋面原有彩钢复合板拆除、外运,拆除后检查屋架结构损坏情况并进行加固(加固及更换檩条、骨架钢材按照4吨考虑)
(2)屋面板更换采用红色0
6mm彩钢板,檐口采用彩连件进行连接处理、天窗南北天窗及厂房北侧高窗更换彩钢百叶窗
熔化炉顶部彩板采用环氧沥青漆3遍,具体位置为3轴以东18
(3)厂房南侧墙面更换840墙面彩板厚度0
6mm,具体位置为底层窗户窗台以上部分
四、施工单位:五、作业类型:修理修缮六、组织机构:1、针对本工程的要求,项目部配置本着精干、高效、平衡、协调、一专多能的原则
我公司将抽调施工经验丰富、技术过硬的项目技术管理人员全面负责本工程的施工管理工作,保质保量的完成施工任务

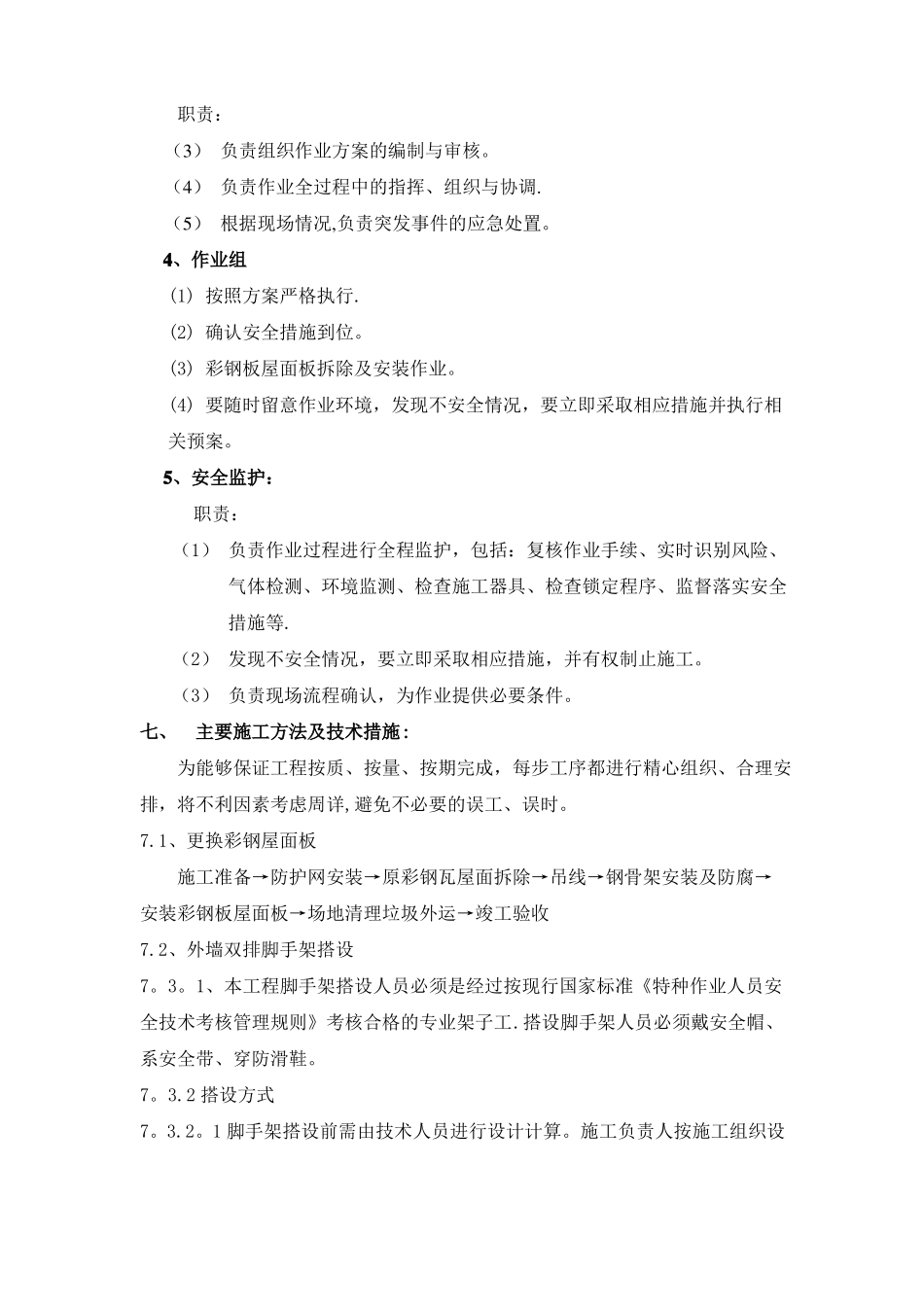

公司项目部:组织机构网络图 2、领导小组项目工程师3、现场管理单位负责人:职责:技 负责作业方案的审核;术员(1)HSE 安全、质检员(2) 负责作业全过程中的组织与协调工作
现场材料员项目经理安装施工队职责:(3) 负责组织作业方案的编制与审核
(4) 负责作业全过程中的指挥、组织与协调
(5) 根据现场情况,负责突发事件的应急处置
4、作业组(1) 按照方案严格执行
(2) 确认安全措施到位
(3) 彩钢板屋面板拆除及安装作业
(4) 要随时留意作业环境,发现不安全情况,要立即采取相应措施并执行相关预案
5、安全监护:职责:(1) 负责作业过程进行全程监护,包括:复核作业手续、实时识别风险、气体检测、环境监测、检查施工器具、检查锁定程序、监督落实安全措施等

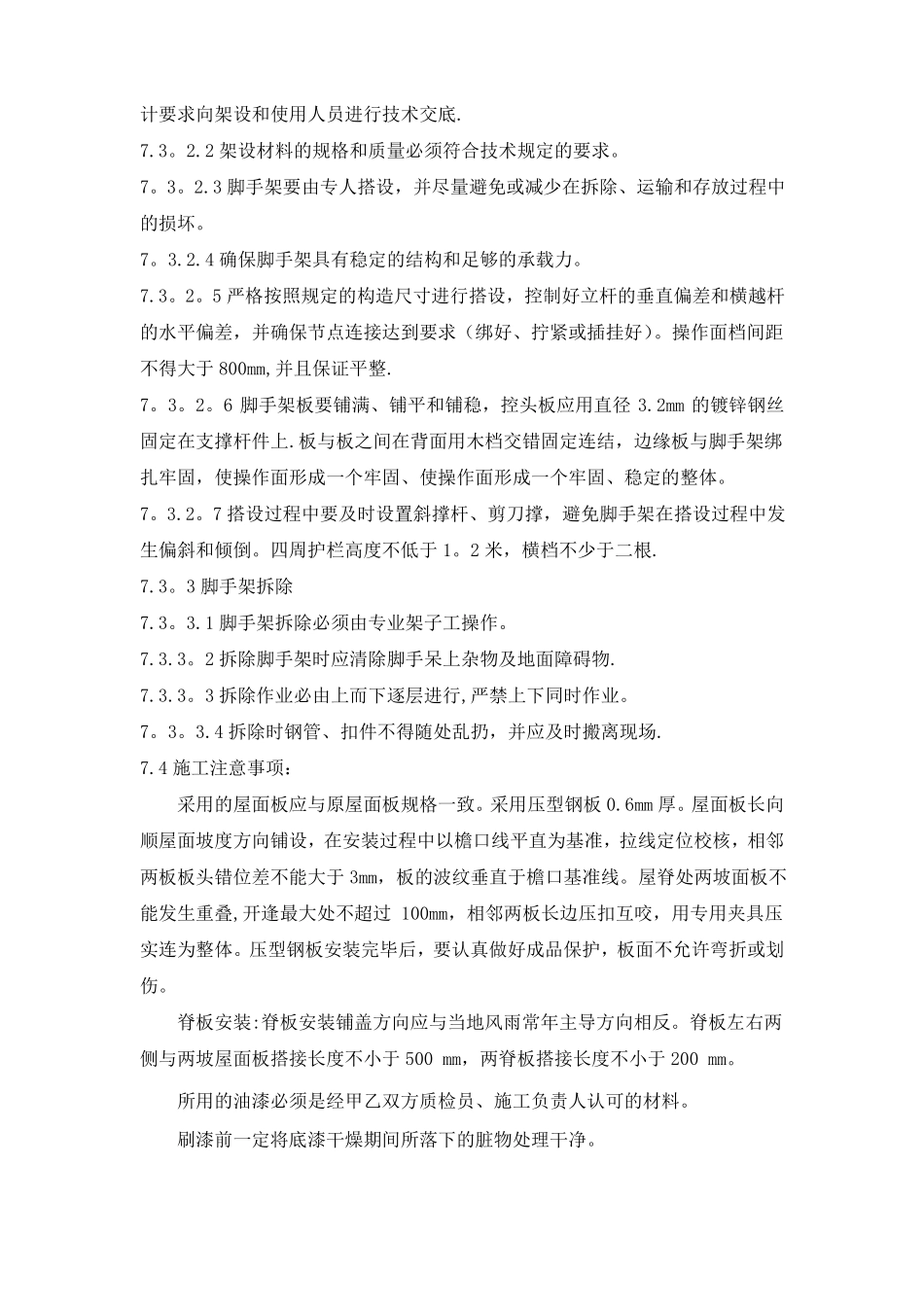

(2) 发现不安全情况,要立即采取相应措施,并有权制止施工
