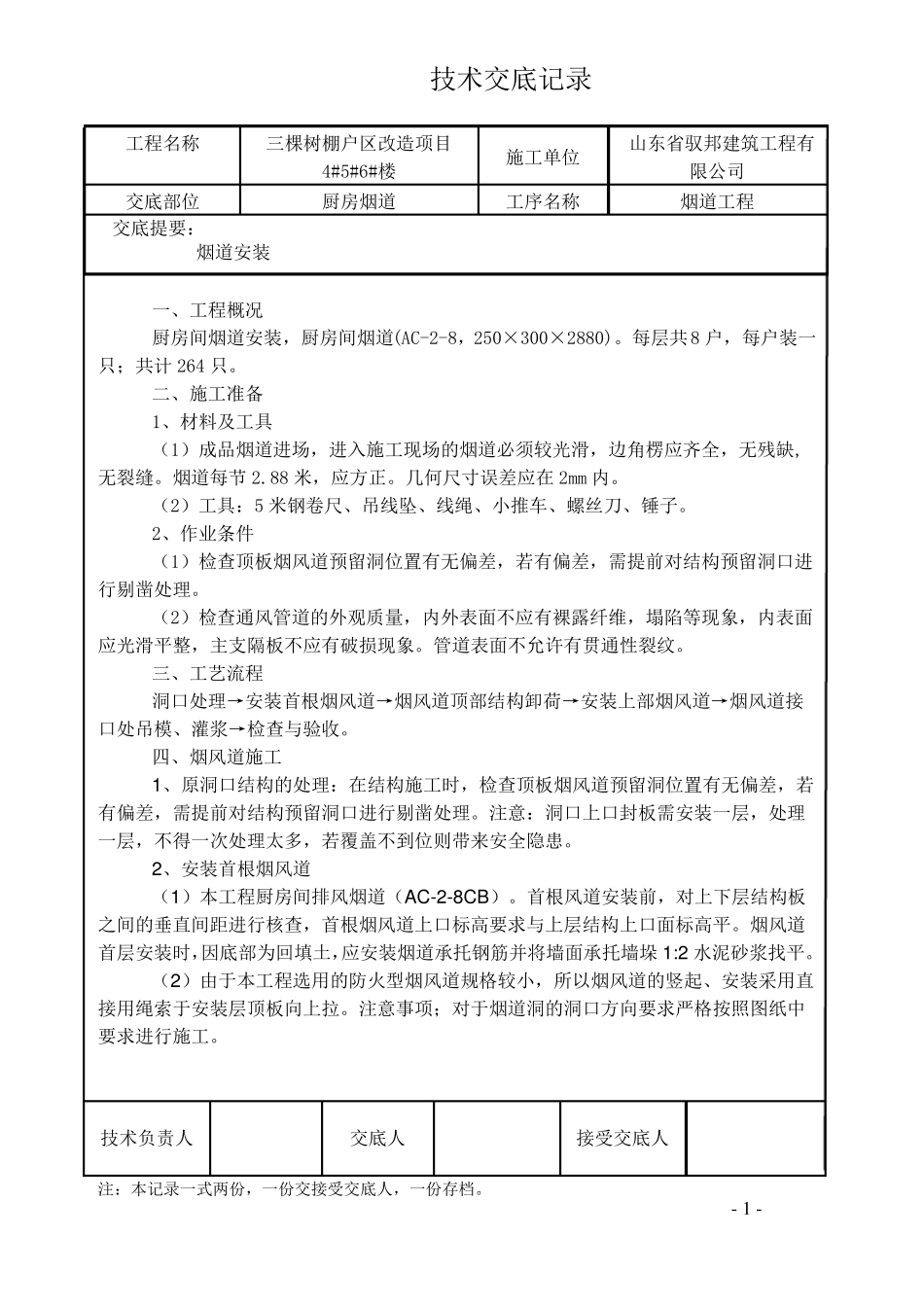

技术交底记录工程名称三棵树棚户区改造项目4#5#6#楼厨房烟道施工单位工序名称山东省驭邦建筑工程有限公司烟道工程交底部位交底提要:烟道安装一、工程概况厨房间烟道安装,厨房间烟道(AC-2-8,250×300×2880)
每层共8 户,每户装一只;共计 264 只
二、施工准备1、材料及工具(1)成品烟道进场,进入施工现场的烟道必须较光滑,边角楞应齐全,无残缺,无裂缝
烟道每节 2
88 米,应方正
几何尺寸误差应在 2mm 内
(2)工具:5 米钢卷尺、吊线坠、线绳、小推车、螺丝刀、锤子
2、作业条件(1)检查顶板烟风道预留洞位置有无偏差,若有偏差,需提前对结构预留洞口进行剔凿处理
(2)检查通风管道的外观质量,内外表面不应有裸露纤维,塌陷等现象,内表面应光滑平整,主支隔板不应有破损现象
管道表面不允许有贯通性裂纹
三、工艺流程洞口处理→安装首根烟风道→烟风道顶部结构卸荷→安装上部烟风道→烟风道接口处吊模、灌浆→检查与验收
四、烟风道施工1、原洞口结构的处理:在结构施工时,检查顶板烟风道预留洞位置有无偏差,若有偏差,需提前对结构预留洞口进行剔凿处理
注意:洞口上口封板需安装一层,处理一层,不得一次处理太多,若覆盖不到位则带来安全隐患
2、安装首根烟风道(1)本工程厨房间排风烟道(AC-2-8CB)
首根风道安装前,对上下层结构板之间的垂直间距进行核查,首根烟风道上口标高要求与上层结构上口面标高平
烟风道首层安装时,因底部为回填土,应安装烟道承托钢筋并将墙面承托墙垛 1:2 水泥砂浆找平
(2)由于本工程选用的防火型烟风道规格较小,所以烟风道的竖起、安装采用直接用绳索于安装层顶板向上拉
注意事项;对于烟道洞的洞口方向要求严格按照图纸中要求进行施工

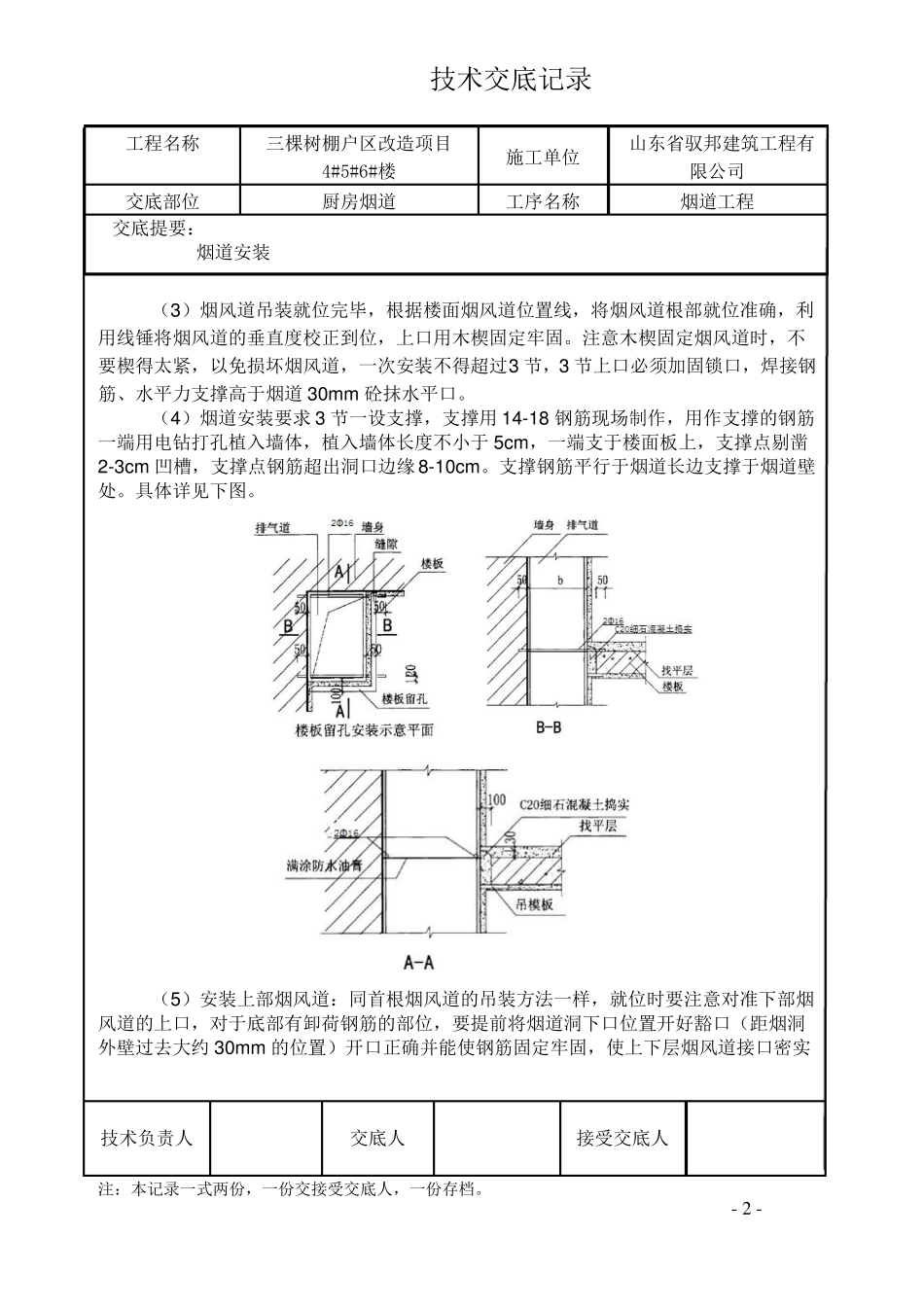

技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档
