双柱式墩施工方案

双柱式墩施工方案_第1页
1/7
双柱式墩施工方案_第2页
2/7
双柱式墩施工方案_第3页
3/7

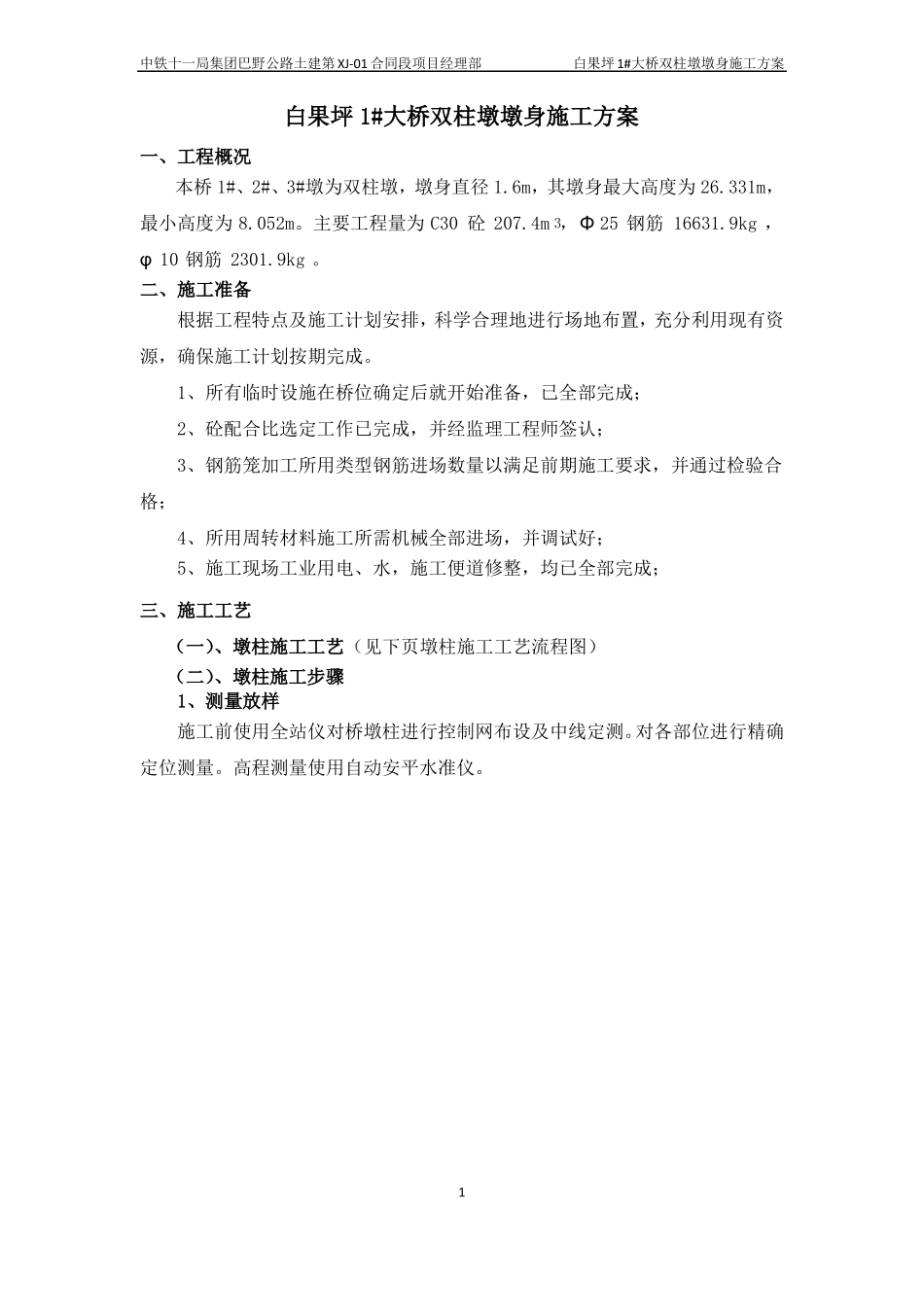

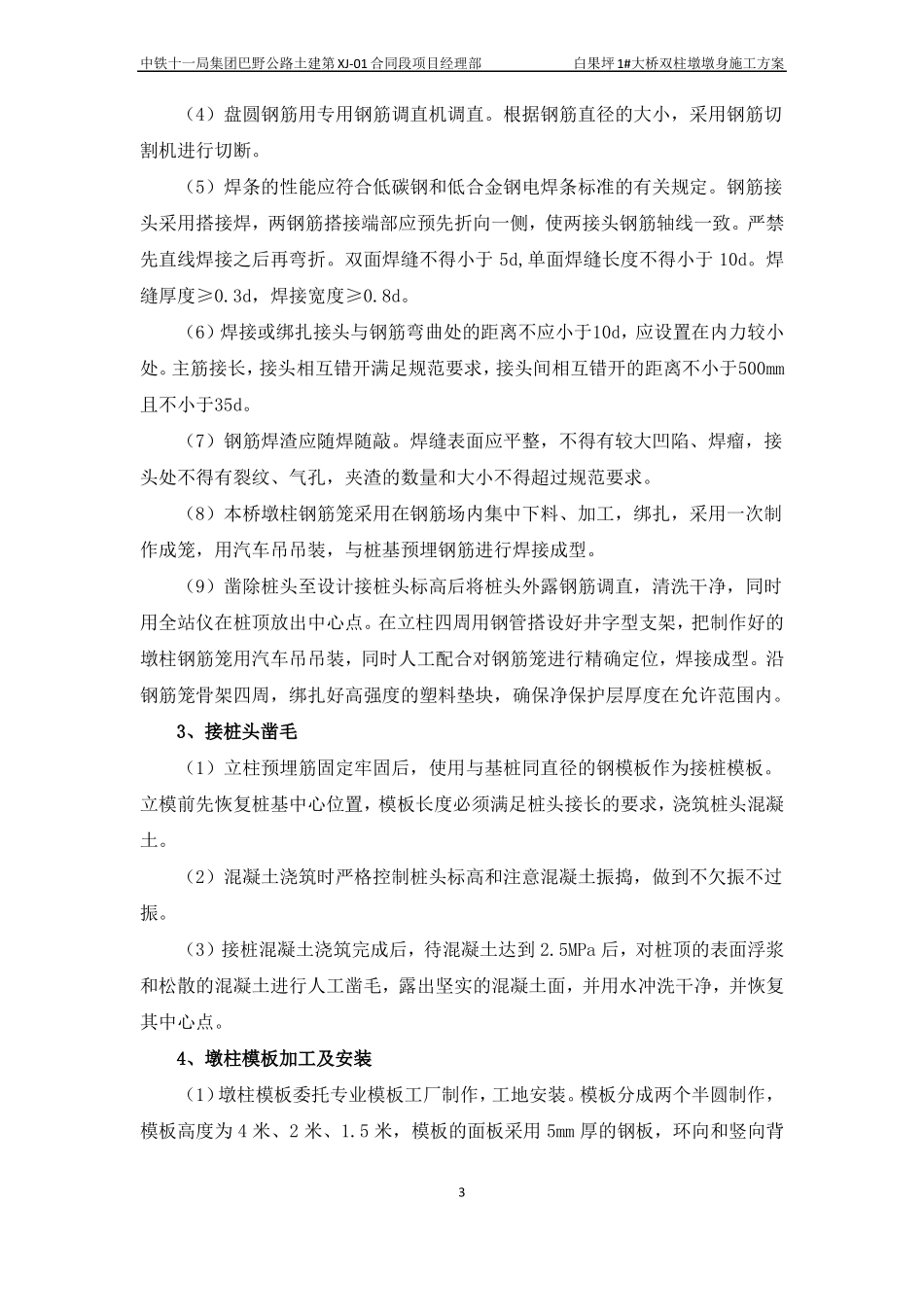

中铁十一局集团巴野公路土建第 XJ-01 合同段项目经理部白果坪 1#大桥双柱墩墩身施工方案白果坪 1#大桥双柱墩墩身施工方案一、工程概况本桥 1#、2#、3#墩为双柱墩,墩身直径 1.6m,其墩身最大高度为 26.331m,最小高度为 8.052m。主要工程量为 C30 砼 207.4m 3,Φ 25 钢筋 16631.9kg ,φ 10 钢筋 2301.9kg 。二、施工准备根据工程特点及施工计划安排,科学合理地进行场地布置,充分利用现有资源,确保施工计划按期完成。1、所有临时设施在桥位确定后就开始准备,已全部完成;2、砼配合比选定工作已完成,并经监理工程师签认;3、钢筋笼加工所用类型钢筋进场数量以满足前期施工要求,并通过检验合格;4、所用周转材料施工所需机械全部进场,并调试好;5、施工现场工业用电、水,施工便道修整,均已全部完成;三、施工工艺(一)、墩柱施工工艺(见下页墩柱施工工艺流程图)(二)、墩柱施工步骤1、测量放样施工前使用全站仪对桥墩柱进行控制网布设及中线定测。对各部位进行精确定位测量。高程测量使用自动安平水准仪。1中铁十一局集团巴野公路土建第 XJ-01 合同段项目经理部白果坪 1#大桥双柱墩墩身施工方案墩柱施工工艺流程图施工准备钢筋笼加工制作安装立柱钢筋测量放线接桩头凿毛混凝土配合比设计立柱模板加工搭设脚手架混凝土拌制模板拼装、打磨、刷脱模剂立墩柱模板混凝土运输试块制作浇注混凝土混凝土吊装入模拆除模板混凝土养护2、钢筋加工(1)进场后的钢筋,必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,并应设立标志牌,以利于检查和使用。要检查其出厂质保单,取样做拉力试验和冷弯试验,需焊接的钢筋做可焊性试验。进场钢筋通过抽查试验合格后方能投入使用。(2)钢筋加工、存放必须搭建防雨棚,钢筋存放底部距地面40cm 以上,不得直接堆放在地面,应尽量避免钢筋锈蚀和遭泥浆污染。堆放场地选择在地势较高处,并经硬化。(3)加工前对库存钢筋进行统一配料,配料以施工图纸和现有库存量为依据,将不同直径和不同级别的钢筋按顺序填写配料单,按配料单中的各种长度和数量进行配料,然后按型号规格分别切段制作。2中铁十一局集团巴野公路土建第 XJ-01 合同段项目经理部白果坪 1#大桥双柱墩墩身施工方案(4)盘圆钢筋用专用钢筋调直机调直。根据钢筋直径的大小,采用钢筋切割机进行切断。(5)焊条的性能应符合低碳钢和低合金钢电焊条标准的有关规定。钢筋接头采用搭接焊,两钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

双柱式墩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
