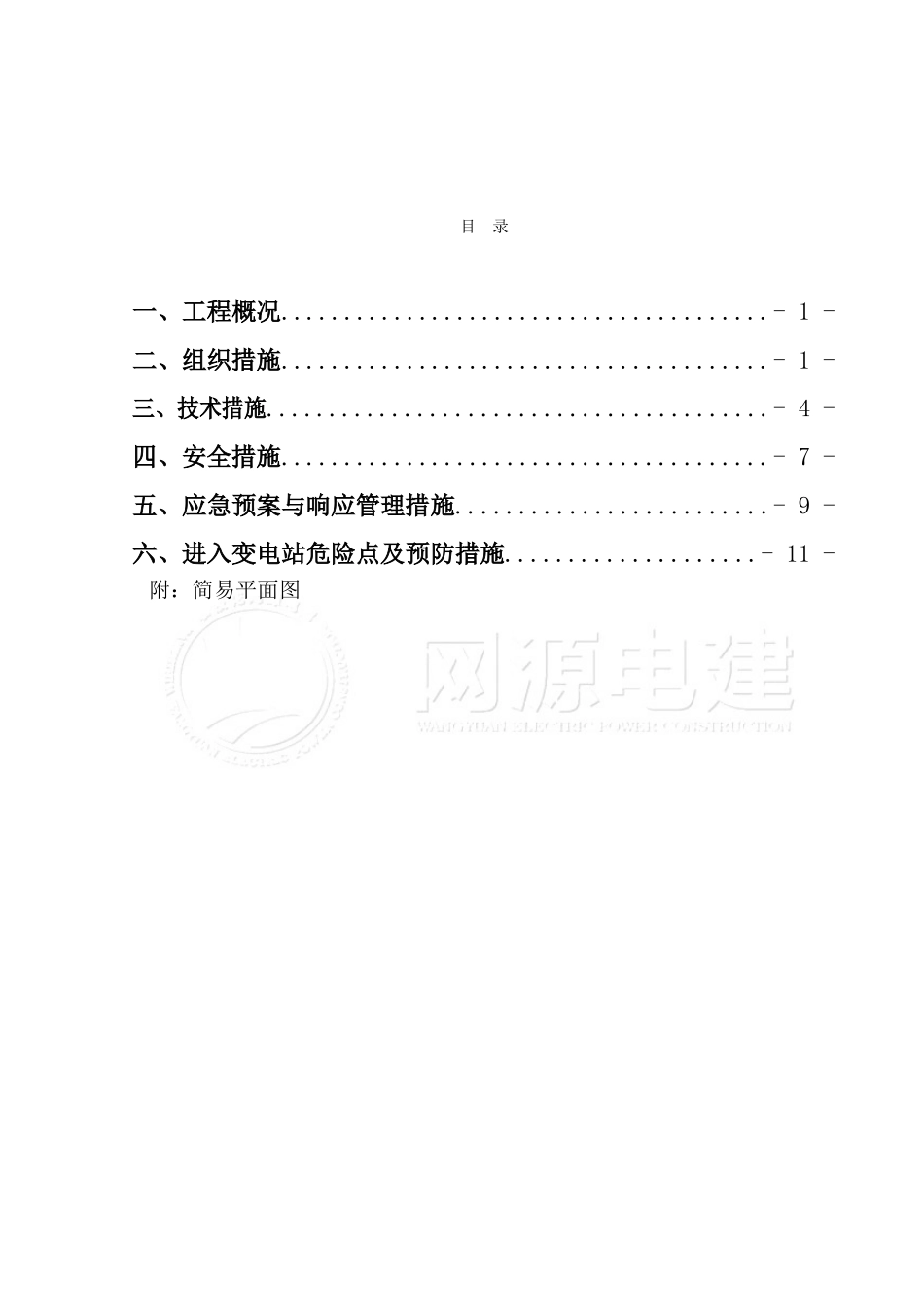

奥磊工贸金江钛渣厂35kV生产用电线路工程变电站线路进站施工方案攀枝花网源电力建设工程公司2013年11月18日奥磊工贸金江钛渣厂35kV生产用电线路工程变电站进站施工方案批准年月日审核年月日校核年月日编写年月日目录一、工程概况
-1-二、组织措施
-1-三、技术措施
-4-四、安全措施
-7-五、应急预案与响应管理措施
-9-六、进入变电站危险点及预防措施
-11-附:简易平面图一、工程概况1、工程概况1、进站工作的原因:①、奥磊工贸金江钛渣厂35kV生产用电线路工程已建完成
N1#至变电站原设计为光纤进站,设计要求,需连光纤进入白岩子110kV变电站与N1#连接,施工时需进站工作(敷设光缆、做光缆头等)2、进站工作的内容:①、从N1#隔空拉设光纤线至变电站内闸盒,并敷设光缆,做光缆头及光缆试验等
3、需进变电站:白岩子110kV变电站
二、组织措施一、施工管理机构的设置及职能1、施工管理机构的设置为了满足施工的有关要求,便于工程的外部协调和内部的统一指挥,对施工过程进行可控在控,根据本工程的特点,结合现场实际情况,决定成立以网源公司李志强为项目经理的施工现场项目指挥站
项目经理全权负责对本工程进行现场管理指挥
负责工程的施工管理及对协调工作
1对本工程设现场工作负责人二人,负责以下工作:(1)向工作班成员布置当天的任务、内容以及工作范围,使工作班每个成员都明白当天的工作
