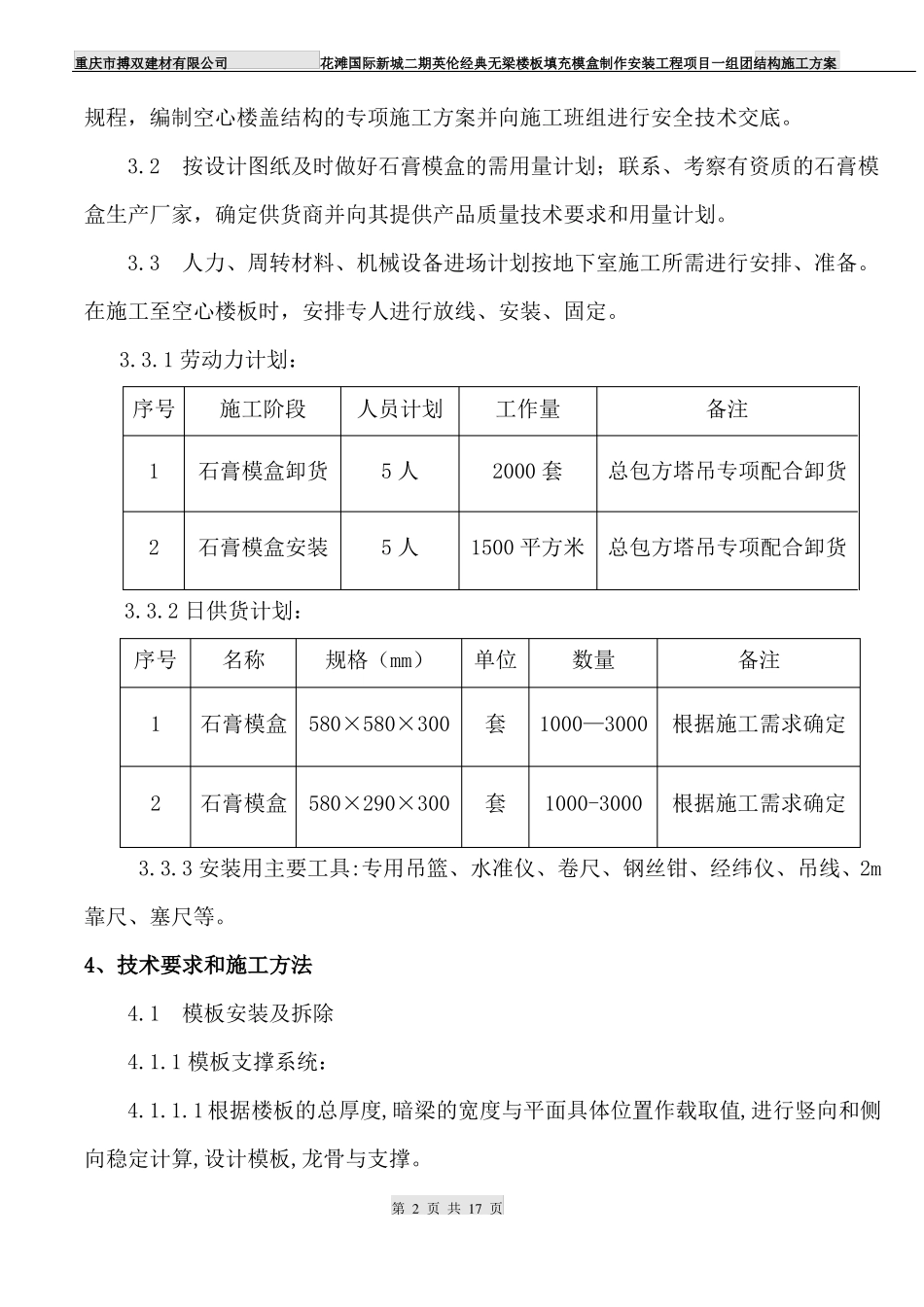

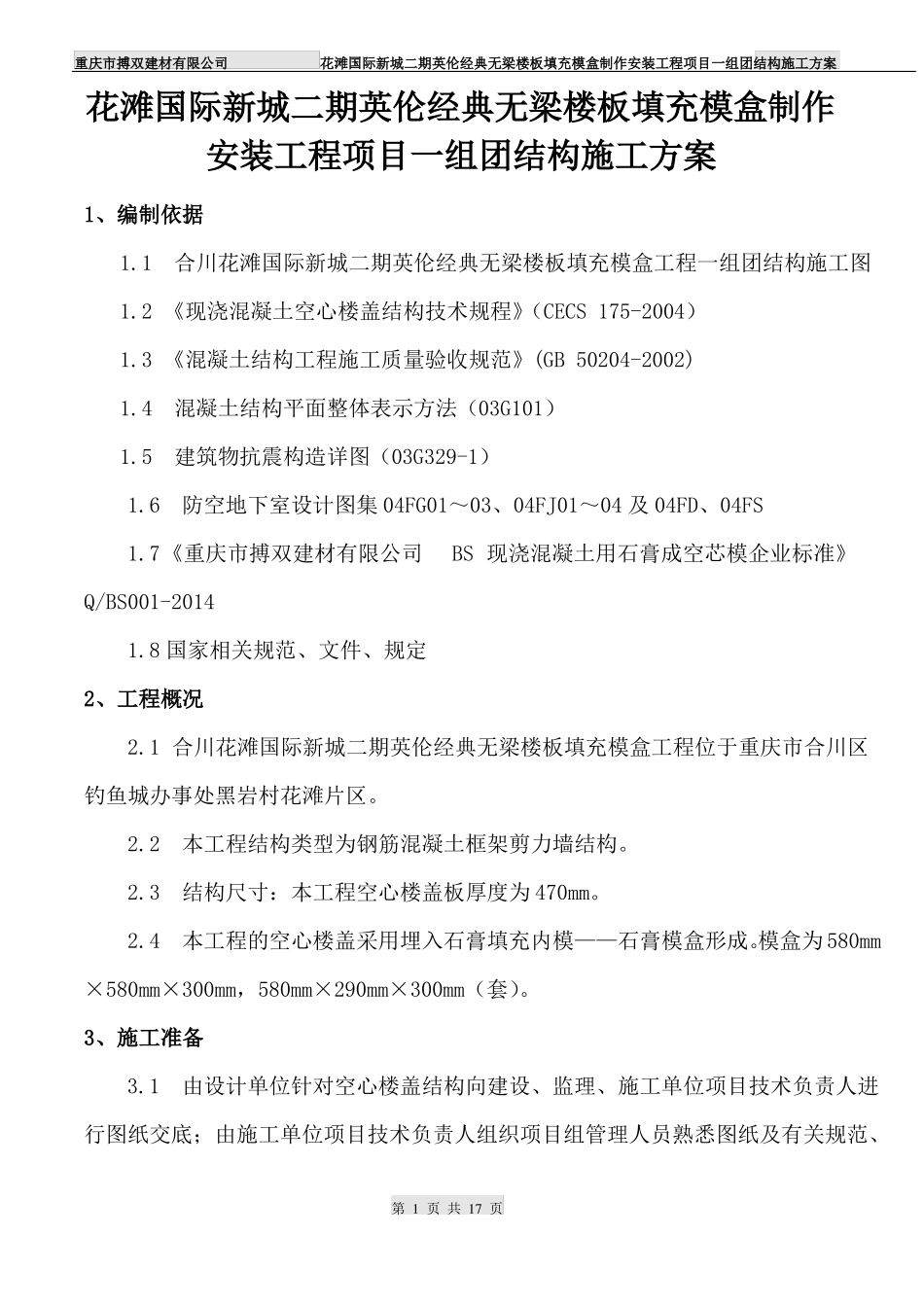

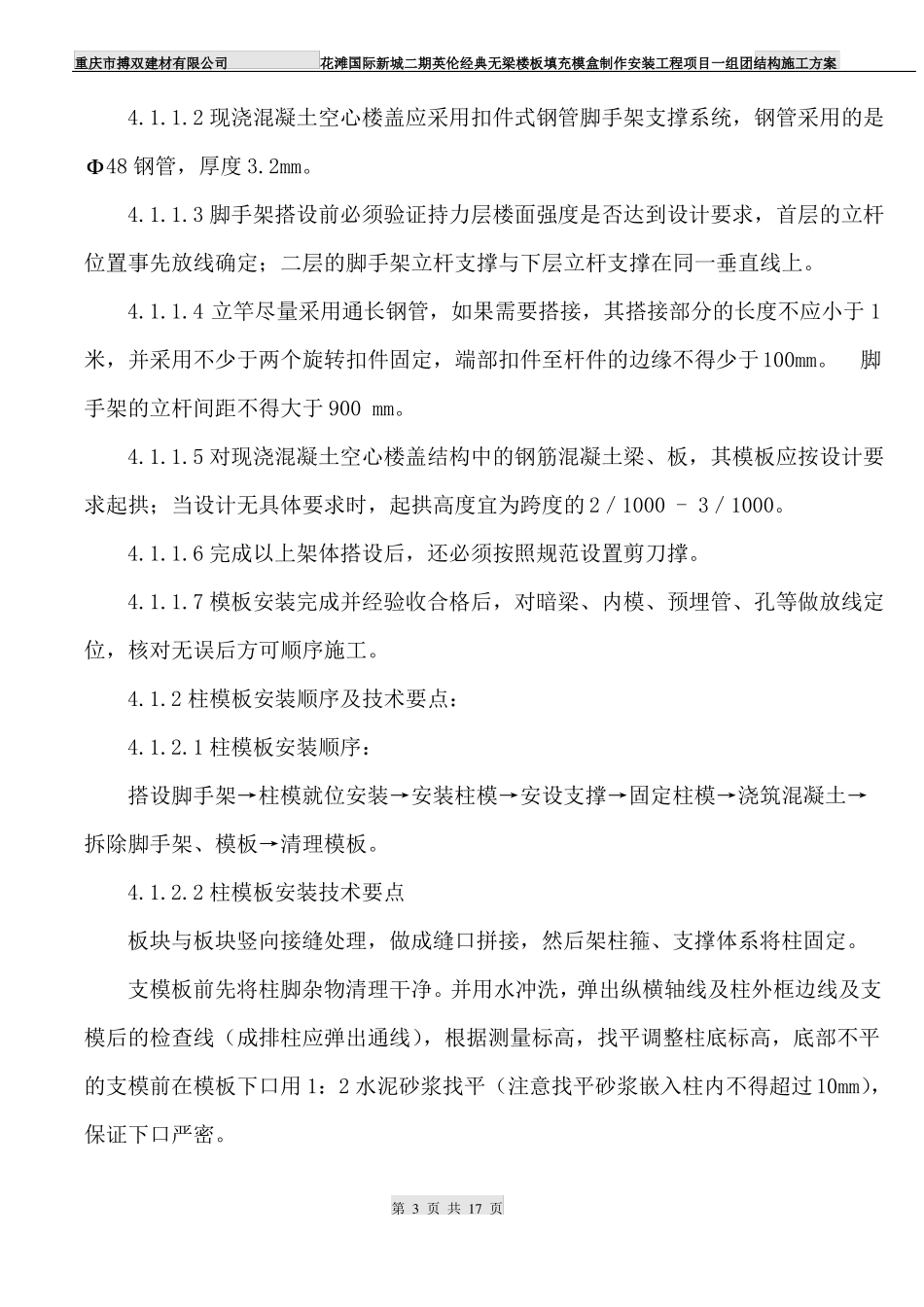

重庆市搏双建材有限公司花滩国际新城二期英伦经典无梁楼板填充模盒制作安装工程项目一组团结构施工方案花滩国际新城二期英伦经典无梁楼板填充模盒制作安装工程项目一组团结构施工方案1、编制依据1.1合川花滩国际新城二期英伦经典无梁楼板填充模盒工程一组团结构施工图1.2 《现浇混凝土空心楼盖结构技术规程》(CECS 175-2004)1.3 《混凝土结构工程施工质量验收规范》(GB 50204-2002)1.4混凝土结构平面整体表示方法(03G101)1.5建筑物抗震构造详图(03G329-1)1.6防空地下室设计图集 04FG01~03、04FJ01~04 及 04FD、04FS1.7《重庆市搏双建材有限公司BS 现浇混凝土用石膏成空芯模企业标准》Q/BS001-20141.8 国家相关规范、文件、规定2、工程概况2.1 合川花滩国际新城二期英伦经典无梁楼板填充模盒工程位于重庆市合川区钓鱼城办事处黑岩村花滩片区。2.2本工程结构类型为钢筋混凝土框架剪力墙结构。2.3结构尺寸:本工程空心楼盖板厚度为 470mm。2.4本工程的空心楼盖采用埋入石膏填充内模——石膏模盒形成。模盒为 580mm×580mm×300mm,580mm×290mm×300mm(套)。3、施工准备3.1由设计单位针对空心楼盖结构向建设、监理、施工单位项目技术负责人进行图纸交底;由施工单位项目技术负责人组织项目组管理人员熟悉图纸及有关规范、第 1 页 共 17 页重庆市搏双建材有限公司花滩国际新城二期英伦经典无梁楼板填充模盒制作安装工程项目一组团结构施工方案规程,编制空心楼盖结构的专项施工方案并向施工班组进行安全技术交底。3.2按设计图纸及时做好石膏模盒的需用量计划;联系、考察有资质的石膏模盒生产厂家,确定供货商并向其提供产品质量技术要求和用量计划。3.3人力、周转材料、机械设备进场计划按地下室施工所需进行安排、准备。在施工至空心楼板时,安排专人进行放线、安装、固定。3.3.1 劳动力计划:序号1施工阶段石膏模盒卸货人员计划5 人工作量2000 套备注总包方塔吊专项配合卸货2石膏模盒安装5 人1500 平方米总包方塔吊专项配合卸货3.3.2 日供货计划:序号1名称规格(mm)单位套数量备注石膏模盒580×580×3001000—3000根据施工需求确定2石膏模盒580×290×300套1000-3000根据施工需求确定 3.3.3 安装用主要工具:专用吊篮、水准仪、卷尺、钢丝钳、经纬仪、吊线、2m靠尺、塞尺等。4、技术要求和施工方法4.1模板安装及拆除4.1.1 模板支撑系统:4.1.1.1 根据楼板的总厚度,暗梁的宽度与平面具体位置作载取值,进行竖向...
