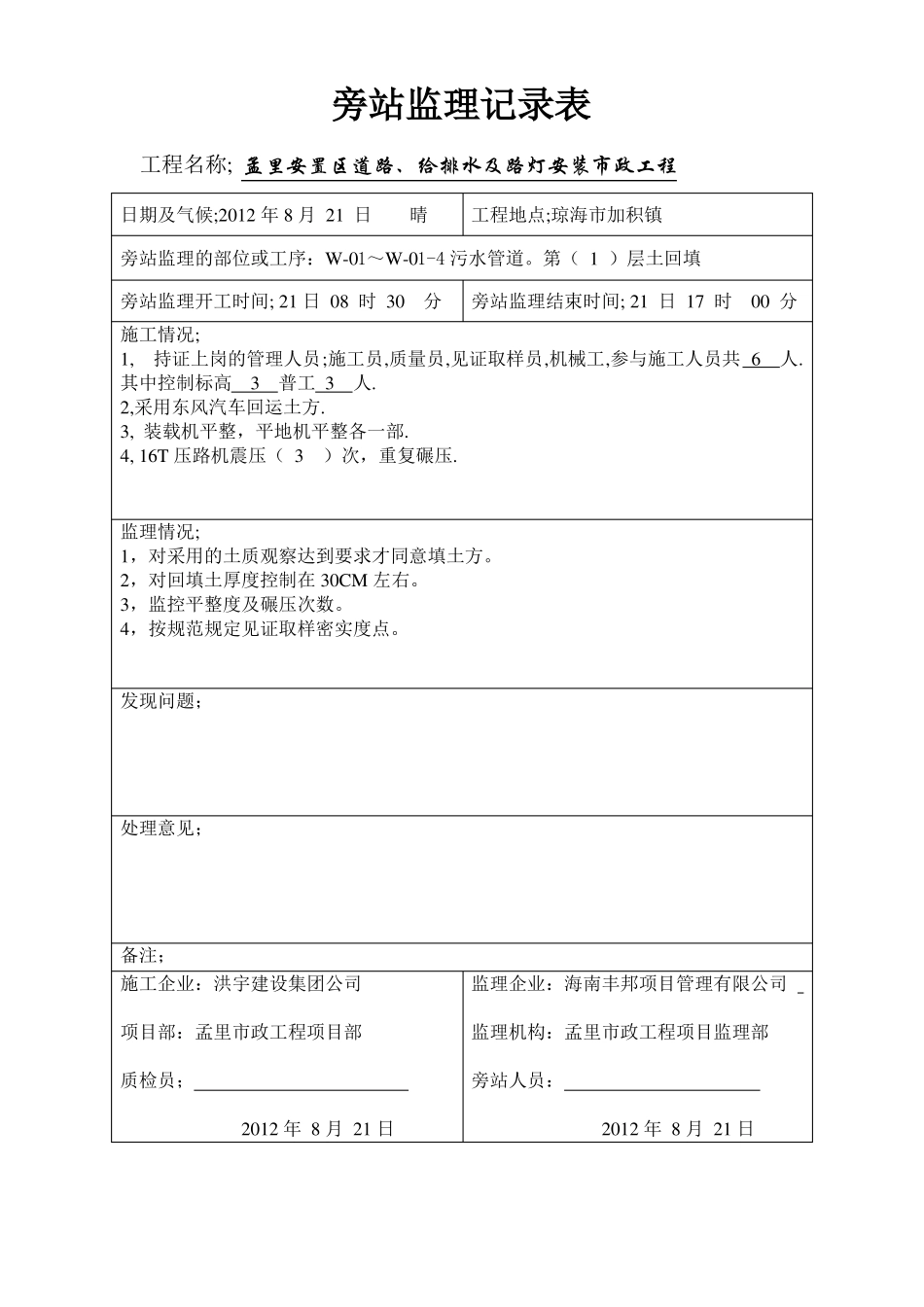

旁站监理记录表工程名称; 孟里安置区道路、给排水及路灯安装市政工程日期及气候;2012 年 8 月 21 日晴工程地点;琼海市加积镇旁站监理的部位或工序:W-01~W-01-4 污水管道。第( 1 )层土回填旁站监理开工时间; 21 日 08 时 30分旁站监理结束时间; 21 日 17 时00 分施工情况;1,持证上岗的管理人员;施工员,质量员,见证取样员,机械工,参与施工人员共 6人.其中控制标高3普工 3人.2,采用东风汽车回运土方.3, 装载机平整,平地机平整各一部.4, 16T 压路机震压( 3)次,重复碾压.监理情况;1,对采用的土质观察达到要求才同意填土方。2,对回填土厚度控制在 30CM 左右。3,监控平整度及碾压次数。4,按规范规定见证取样密实度点。发现问题;处理意见;备注;施工企业:洪宇建设集团公司项目部:孟里市政工程项目部质检员;2012 年 8 月 21 日监理企业:海南丰邦项目管理有限公司监理机构:孟里市政工程项目监理部旁站人员:2012 年 8 月 21 日旁站监理记录表工程名称; 孟里安置区道路、给排水及路灯安装市政工程日期及气候;2012 年 8 月 21 日晴工程地点; 琼海市加积镇旁站监理的部位或工序:W-01~W-01-4 污水管道。第( 2 )层土回填旁站监理开工时间; 21 日 08 时 30分旁站监理结束时间; 21 日 17 时00 分施工情况;1,持证上岗的管理人员;施工员,质量员,见证取样员,机械工,参与施工人员共 6人.其中控制标高3普工 3人.2,采用东风汽车回运土方.3, 装载机平整,平地机平整各一部.4, 16T 压路机震压( 3)次,重复碾压.监理情况;1,对采用的土质观察达到要求才同意填土方。2,对回填土厚度控制在 30CM 左右。3,监控平整度及碾压次数。4,按规范规定见证取样密实度点。发现问题;处理意见;备注;施工企业:洪宇建设集团公司项目部:孟里市政工程项目部质检员;2012 年 8 月 21 日监理企业:海南丰邦项目管理有限公司监理机构:孟里市政工程项目监理部旁站人员:2012 年 8 月 21 日旁站监理记录表工程名称; 孟里安置区道路、给排水及路灯安装市政工程日期及气候;2012 年 8 月 23 日晴工程地点; 琼海市加积镇旁站监理的部位或工序:0~300 给水管道。第( 2 )层土回填旁站监理开工时间; 23 日 08 时 00分旁站监理结束时间; 23 日 17 时30 分施工情况;1,持证上岗的管理人员;施工员,质量员,见证取样员,机械工,参与施工人员共 6人.其中控制标高3普工 3人.2...
