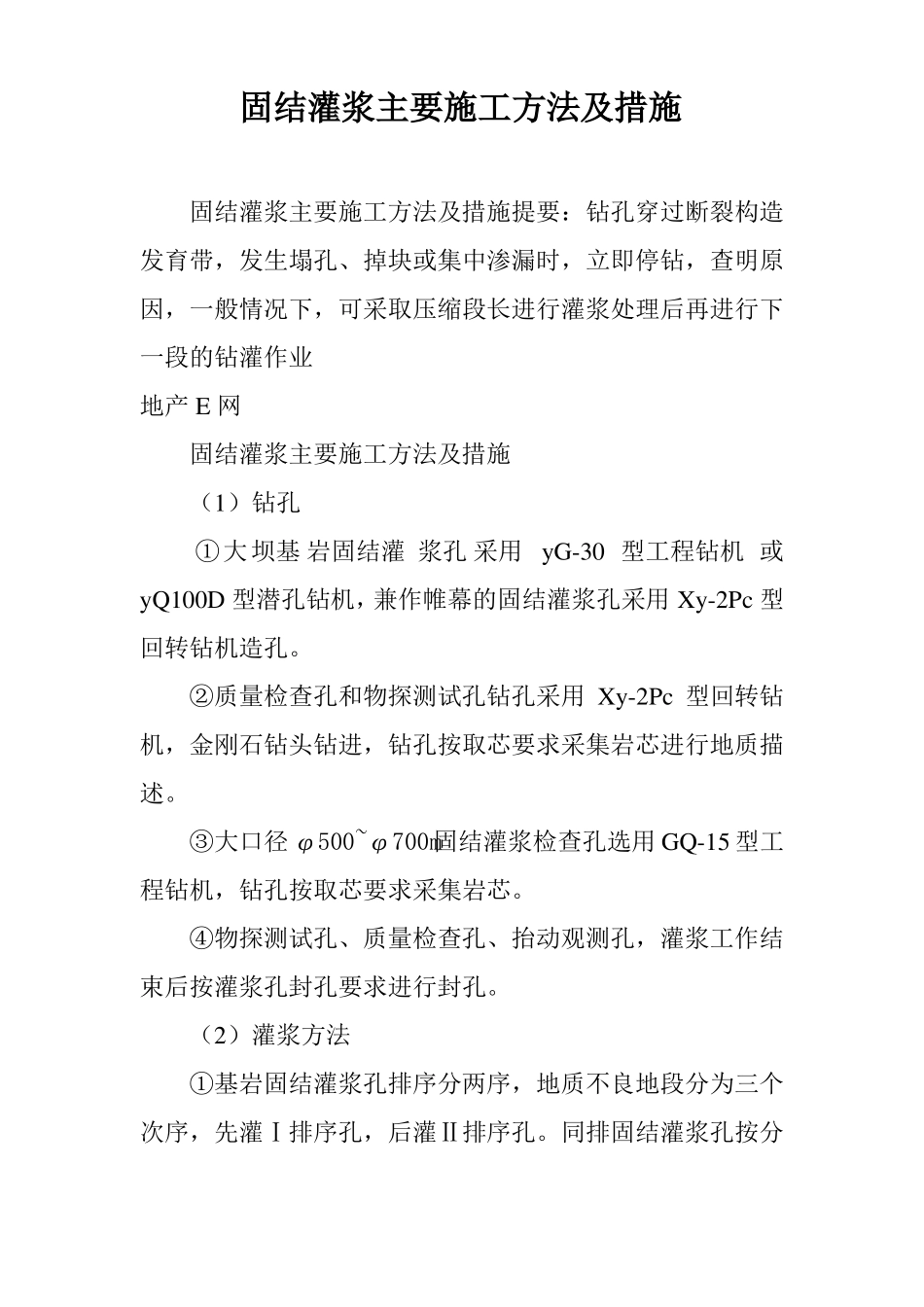

固结灌浆主要施工方法及措施固结灌浆主要施工方法及措施提要:钻孔穿过断裂构造发育带,发生塌孔、掉块或集中渗漏时,立即停钻,查明原因,一般情况下,可采取压缩段长进行灌浆处理后再进行下一段的钻灌作业地产 E 网固结灌浆主要施工方法及措施(1)钻孔①大坝基 岩固结灌 浆孔 采用 yG-30 型工程钻机 或yQ100D 型潜孔钻机,兼作帷幕的固结灌浆孔采用 Xy-2Pc 型回转钻机造孔
②质量检查孔和物探测试孔钻孔采用 Xy-2Pc 型回转钻机,金刚石钻头钻进,钻孔按取芯要求采集岩芯进行地质描述
③大口径 φ500~φ700m固结灌浆检查孔选用 GQ-15 型工程钻机,钻孔按取芯要求采集岩芯
④物探测试孔、质量检查孔、抬动观测孔,灌浆工作结束后按灌浆孔封孔要求进行封孔

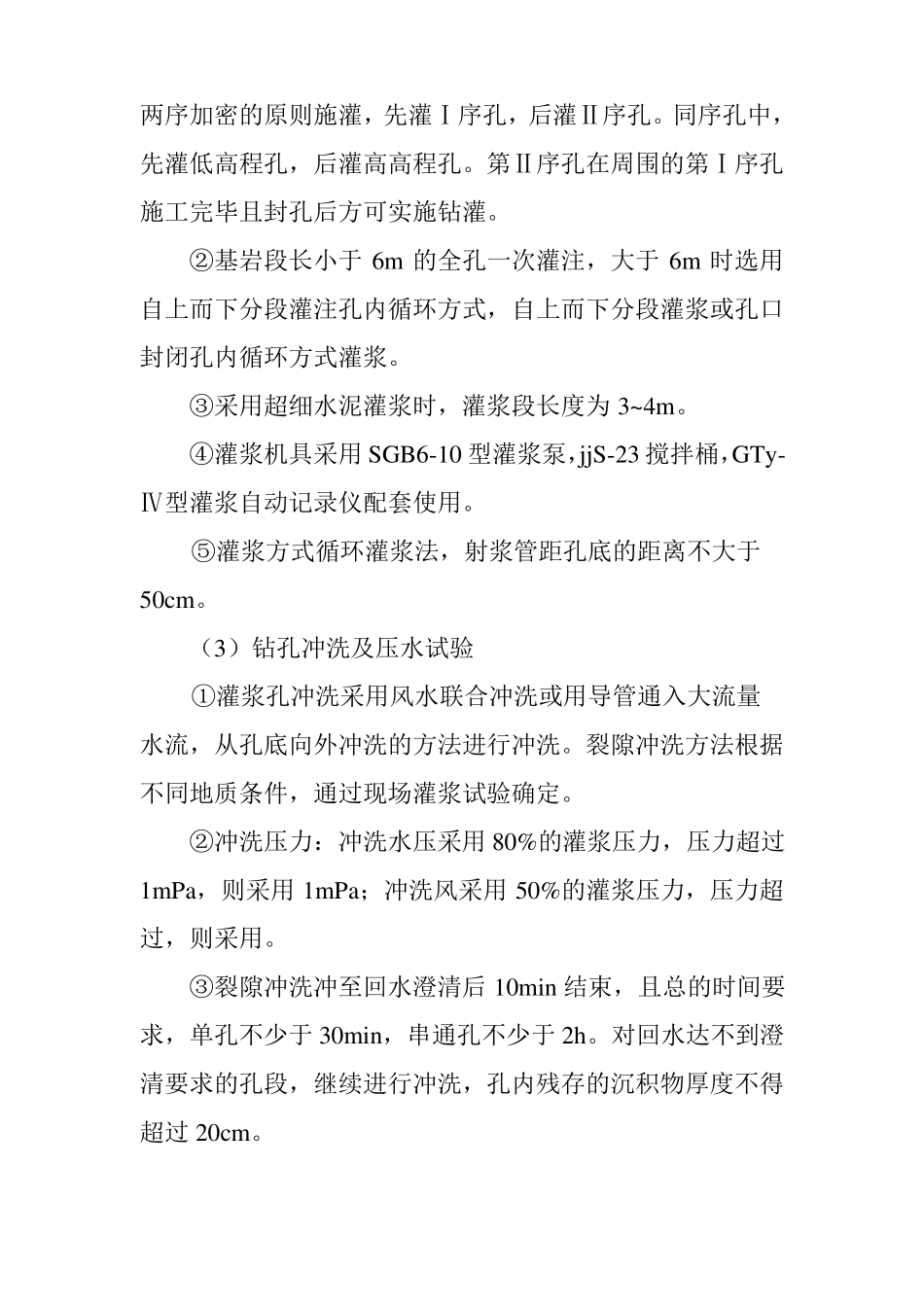

(2)灌浆方法①基岩固结灌浆孔排序分两序,地质不良地段分为三个次序,先灌Ⅰ排序孔,后灌Ⅱ排序孔
同排固结灌浆孔按分两序加密的原则施灌,先灌Ⅰ序孔,后灌Ⅱ序孔
同序孔中,先灌低高程孔,后灌高高程孔
第Ⅱ序孔在周围的第Ⅰ序孔施工完毕且封孔后方可实施钻灌
②基岩段长小于 6m 的全孔一次灌注,大于 6m 时选用自上而下分段灌注孔内循环方式,自上而下分段灌浆或孔口封闭孔内循环方式灌浆
③采用超细水泥灌浆时,灌浆段长度为 3~4m
④灌浆机具采用 SGB6-10 型灌浆泵,jjS-23 搅拌桶,GTy-Ⅳ型灌浆自动记录仪配套使用
⑤灌浆方式循环灌浆法,射浆管距孔底的距离不大于50cm
(3)钻孔冲洗及压水试验①灌浆孔冲洗采用风水联合冲洗或用导管通入大流量水流,从孔底向外冲洗的方法进行冲洗
裂隙冲洗方法根据不同地质条件,通过现场灌浆试验确定
②冲洗压力:冲洗水压采用 80%的灌浆压力,压力超过1mPa,则采用 1mPa;冲洗风采用 50%的灌浆压力,压力超过,则采用

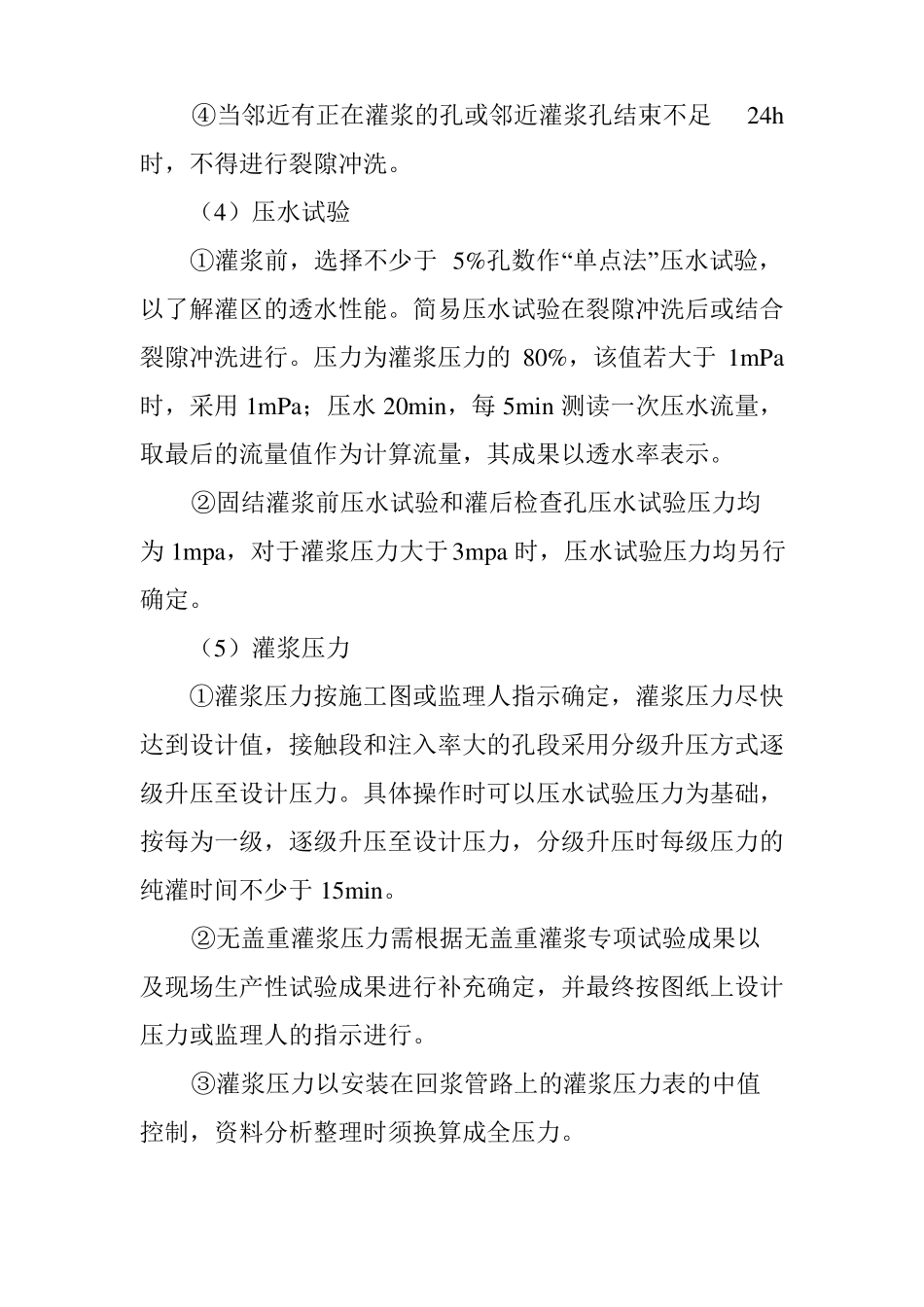

③裂隙冲洗冲至回水澄清后 10min 结束,且总的时间要求,单孔
