五、施工组织设计1、投标人应按以下要点编制施工组织设计 (文字宜精炼、内容具有针对性,总体控制在 20000 字以内);(1)总体施工组织工期保证措施;(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施);(3)工程质量管理体系及保证措施(4)安全生产管理体系及保证措施(5)环境保护、水土保持保证体系及保证措施(6)项目风险预测与防范,事故应急预案(7)其他应说明的事项2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后
附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时用地计划表附表八外供电力需求计划表1

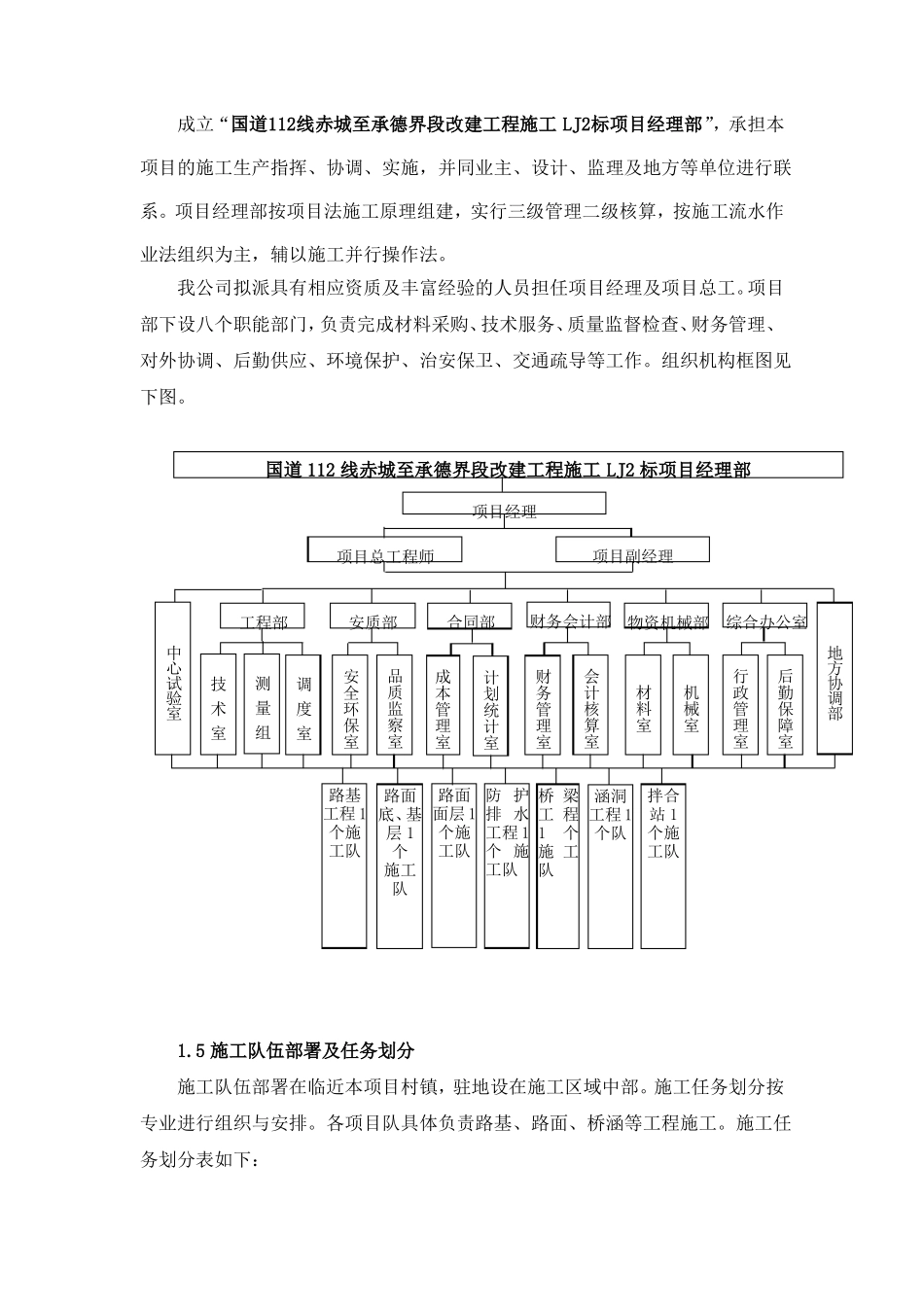

总体施工组织布置及规划1

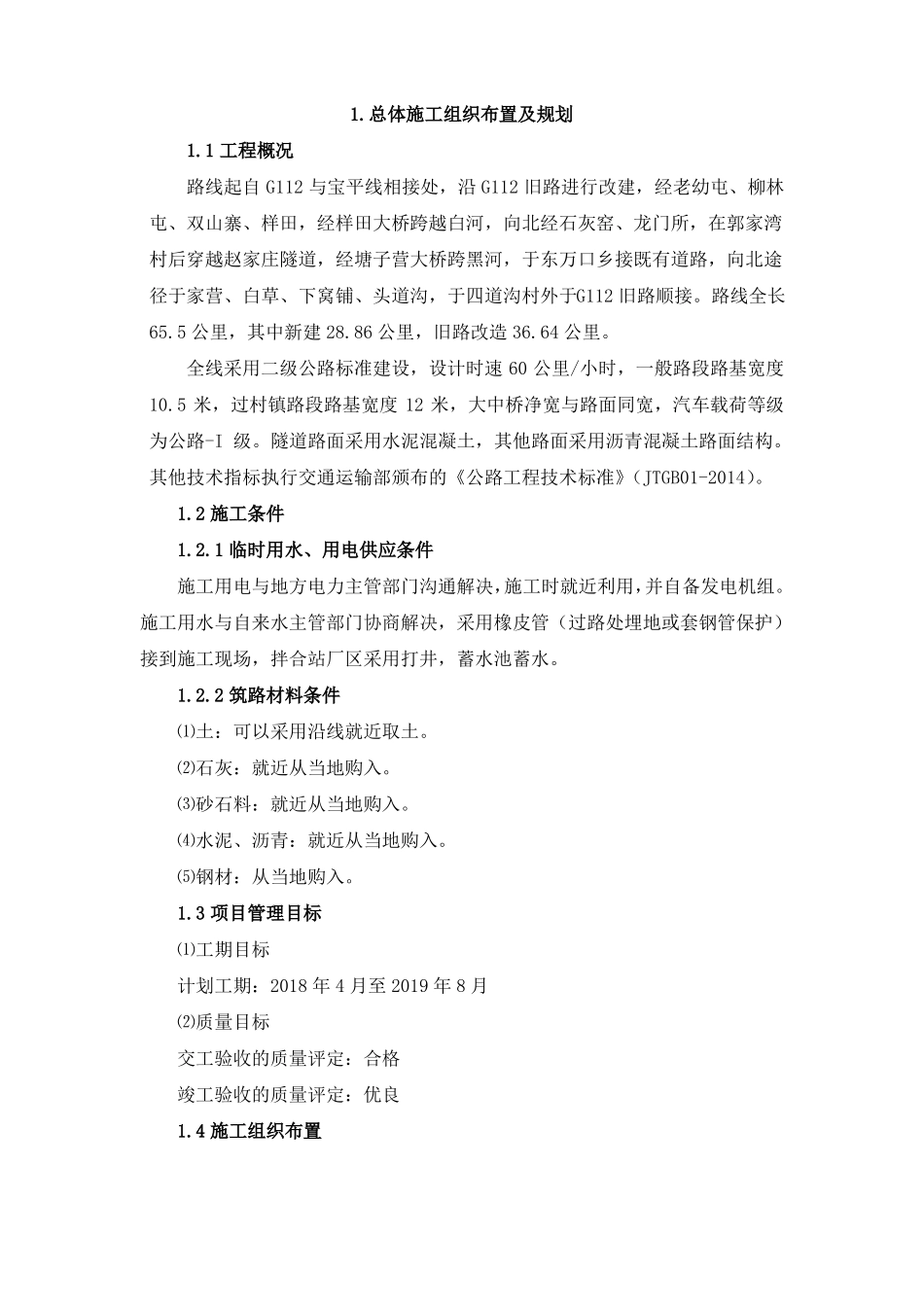

1 工程概况路线起自 G112 与宝平线相接处,沿 G112 旧路进行改建,经老幼屯、柳林屯、双山寨、样田,经样田大桥跨越白河,向北经石灰窑、龙门所,在郭家湾村后穿越赵家庄隧道,经塘子营大桥跨黑河,于东万口乡接既有道路,向北途径于家营、白草、下窝铺、头道沟,于四道沟村外于G112 旧路顺接
路线全长65
5 公里,其中新建 28
86 公里,旧路改造 36
全线采用二级公路标准建设,设计时速 60 公里/小时,一般路段路基宽度10
5 米,过村镇路段路基宽度 12 米,大中桥净宽与路面同宽,汽车载荷等级为公路-I 级
隧道路面采用水泥混凝土,其他路面采用沥青混凝土路面结构
其他技术指标执行交通运输部颁布的《公路工程技术标准》(JTGB01-2014)
2 施工条件1
1 临时用水、用电供应条件施工用电与地方电力主管部门沟通解决,施工时就近利用,并自备发电机组
施工用水与自来水主管部门协商解决,采用橡皮管(过路处埋地或套钢管保护)接到施工现场,拌合站厂区采用打井,蓄水池蓄
