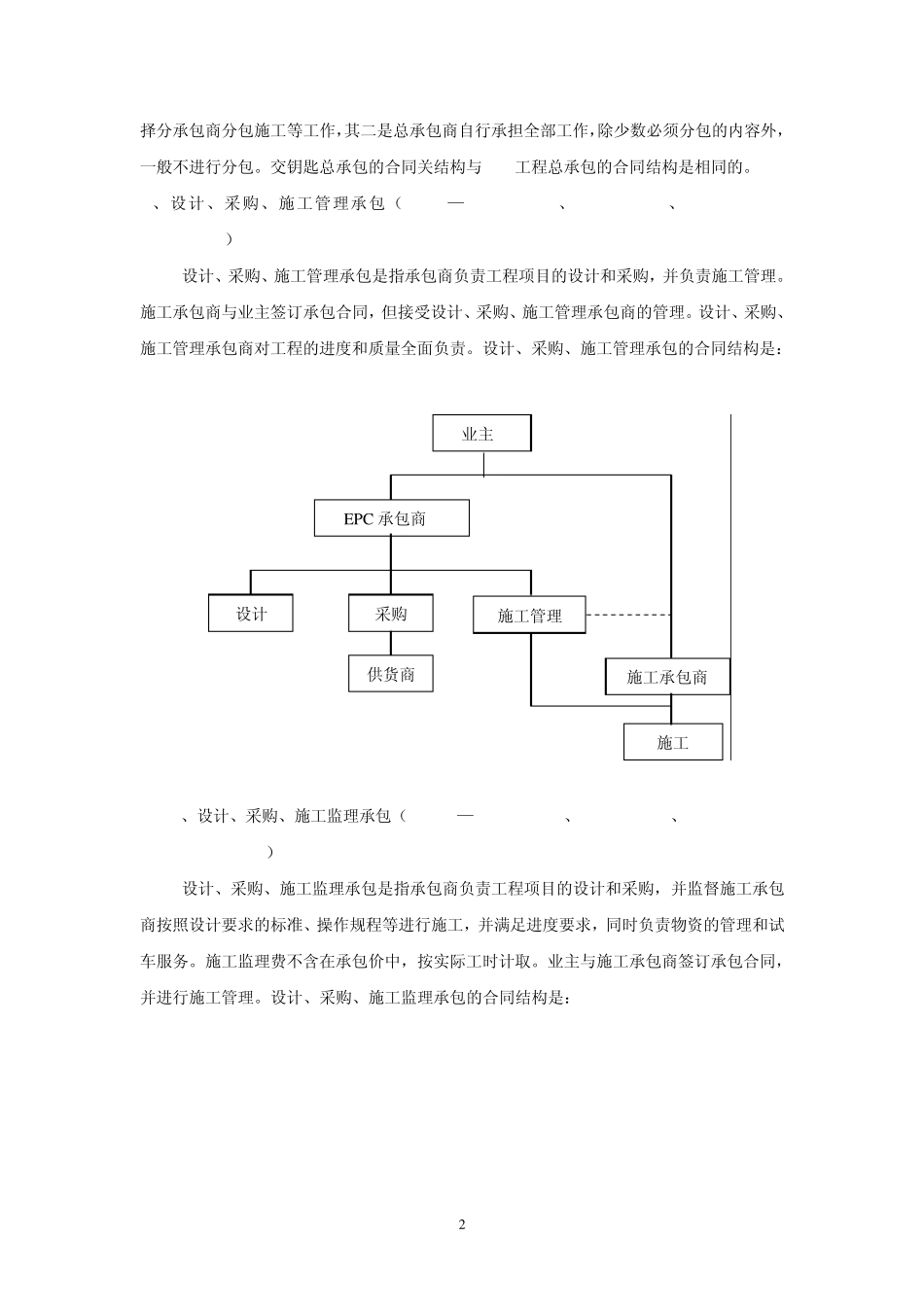

1 美国、加拿大工程总承包与工程项目管理方式 王宁 张秀东 逄宗展 1、设计采购施工总承包(EPC—Engineering、Procurement、Construction) EPC总承包是指承包商负责工程项目的设计、采购、施工、安装全过程的总承包,并负责试运行服务(由业主进行试运行)。EPC总承包又可分为两种类型:EPC(max s/c)和EPC(self-perform construction)。 EPC(max s/c)是 EPC总承包商最大限度的选择分承包商来协助完成工程项目,通常采用分包的形式将施工分包给分承包商。其合同结构形式是: EPC(self-perform construction)是 EPC总承包商除选择分承包商完成少量工作外,自己要承担工程的设计、采购和施工任务。其合同结构形式是: 2、交钥匙总承包(LSTK—Lump Sum Turn Key) 交钥匙总承包是指承包商负责工程项目的设计、采购、施工、安装和试运行服务全过程,向业主交付具备使用条件的工程。交钥匙总承包也可分为两种类型,其一是总承包商选 业主 EPC 总承包商 设计 采购 施工 分包商 供货商 业主 EPC 总承包商 设计 采购 施工 供货商 2 择分承包商分包施工等工作,其二是总承包商自行承担全部工作,除少数必须分包的内容外,一般不进行分包。交钥匙总承包的合同关结构与EPC工程总承包的合同结构是相同的。 3、设计、采购、施工管理承包(EPCm —Engineering、Procurement、Construction management) 设计、采购、施工管理承包是指承包商负责工程项目的设计和采购,并负责施工管理。施工承包商与业主签订承包合同,但接受设计、采购、施工管理承包商的管理。设计、采购、施工管理承包商对工程的进度和质量全面负责。设计、采购、施工管理承包的合同结构是: 4、设计、采购、施工监理承包(EPCs —Engineering、Procurement、Construction superintendence) 设计、采购、施工监理承包是指承包商负责工程项目的设计和采购,并监督施工承包商按照设计要求的标准、操作规程等进行施工,并满足进度要求,同时负责物资的管理和试车服务。施工监理费不含在承包价中,按实际工时计取。业主与施工承包商签订承包合同,并进行施工管理。设计、采购、施工监理承包的合同结构是: 业主 EPC 承包商 设计 采购 施工管理供货商 施工承包商 施工 3 5、设计、采购承包和施工咨询(EPCa—Engineering、Procurement、Construction advisory) 设计、采购承包和施工咨询是指承包商负责工程项目的设计和采购,并...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

美国、加拿大工程总承包与工程项目管理方式

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
