文稿重庆教育管理学校迁建工程(第一期)地基处理强夯专项施工方案重庆建工集团股份有限公司二0一五年三月页脚内容文稿第一章、概述第一节、工程概况本工程位于重庆市巴南区龙洲湾街道重庆高职城内,紧邻 210 国道
本工程一期工程建筑总面积 76674 平方米,其中综合教学楼 20248平方米,学生宿舍 23760 平方米,实训综合楼一 16513 平方米,食堂9418 平方米,办公楼 6735 平方米
其中土石方回填约 60 万方,挖方约 20 万方
本次地基处理根据强夯设计说明要求,场地回填至 5米深进行一次强夯,强夯方式为点夯:第一遍采用主夯 3000KN*M,单点 9 击,第二遍插夯(间夯)3000KN*M,单点 9 击,有效加固深度不小于 5 米
每层主夯、插夯完成后用装载机将夯坑推平最后进行一遍满夯:1500KN*M, 9 击
每完成一次强夯后,密切注意异常现象,对夯沉量异常、夯锤反弹,地表隆起要加强监测,确定无异常现象后再进行下一层回填及强夯,强夯至最后顶层后,需平整场地,封水碾压
主要建筑主体强夯范围内强夯完成后地面以下 2 米内密实度应达到 94%,变形模量为 120Mpa
第二节、施工场地周围环境项目邻 210 国道,高职城内基础设施建设滞后,无现成的进场道路
场内住户基本搬迁完毕,仅有一户“钉子户”还没搬迁,施工现场内无高压线网,学生食堂、行政办公楼、运动场区域有大面积低洼水塘及水田,需清除淤泥较多

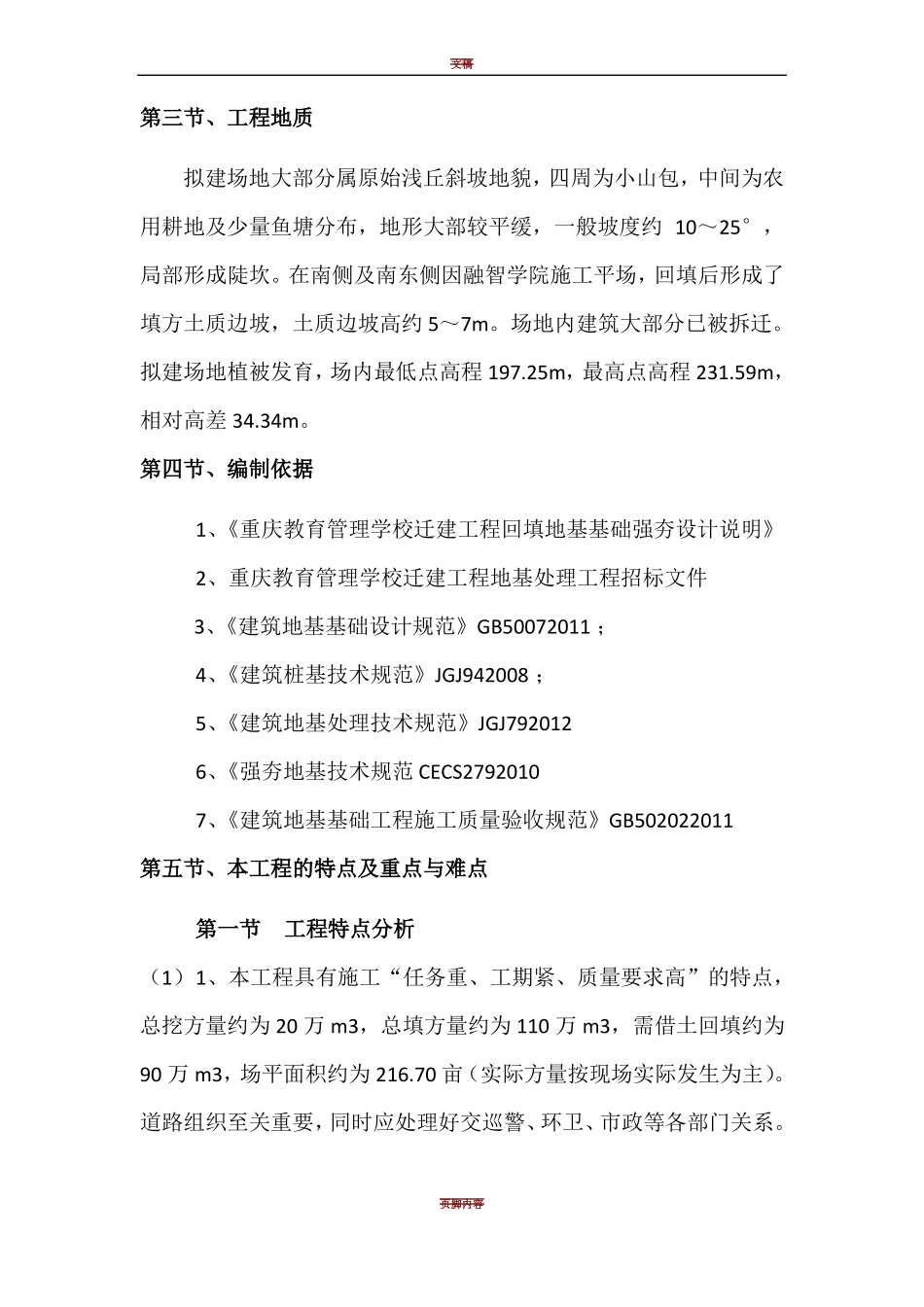

页脚内容文稿第三节、工程地质拟建场地大部分属原始浅丘斜坡地貌,四周为小山包,中间为农用耕地及少量鱼塘分布,地形大部较平缓,一般坡度约 10~25°,局部形成陡坎
在南侧及南东侧因融智学院施工平场,回填后形成了填方土质边坡,土质边坡高约 5~7m
场地内建筑大部分已被拆迁
拟建场地植被发育,场内最低点高程 197
25m,最高点高程 231
59m,相对高差 34
