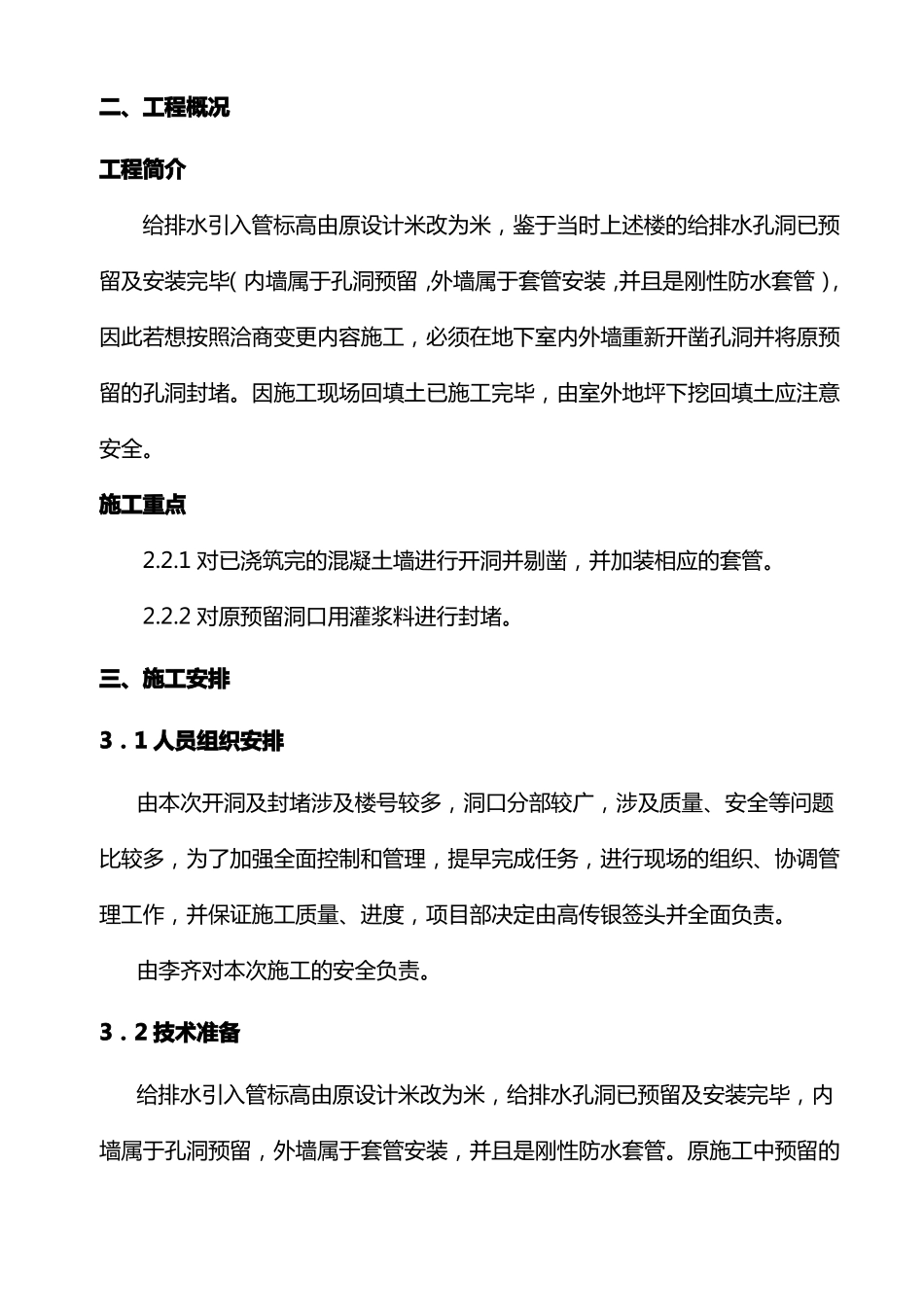

目录二、工程概况工程简介给排水引入管标高由原设计米改为米,鉴于当时上述楼的给排水孔洞已预留及安装完毕(内墙属于孔洞预留,外墙属于套管安装,并且是刚性防水套管),因此若想按照洽商变更内容施工,必须在地下室内外墙重新开凿孔洞并将原预留的孔洞封堵
因施工现场回填土已施工完毕,由室外地坪下挖回填土应注意安全
1 对已浇筑完的混凝土墙进行开洞并剔凿,并加装相应的套管
2 对原预留洞口用灌浆料进行封堵
三、施工安排3.1 人员组织安排由本次开洞及封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,项目部决定由高传银签头并全面负责
由李齐对本次施工的安全负责
3.2 技术准备给排水引入管标高由原设计米改为米,给排水孔洞已预留及安装完毕,内墙属于孔洞预留,外墙属于套管安装,并且是刚性防水套管

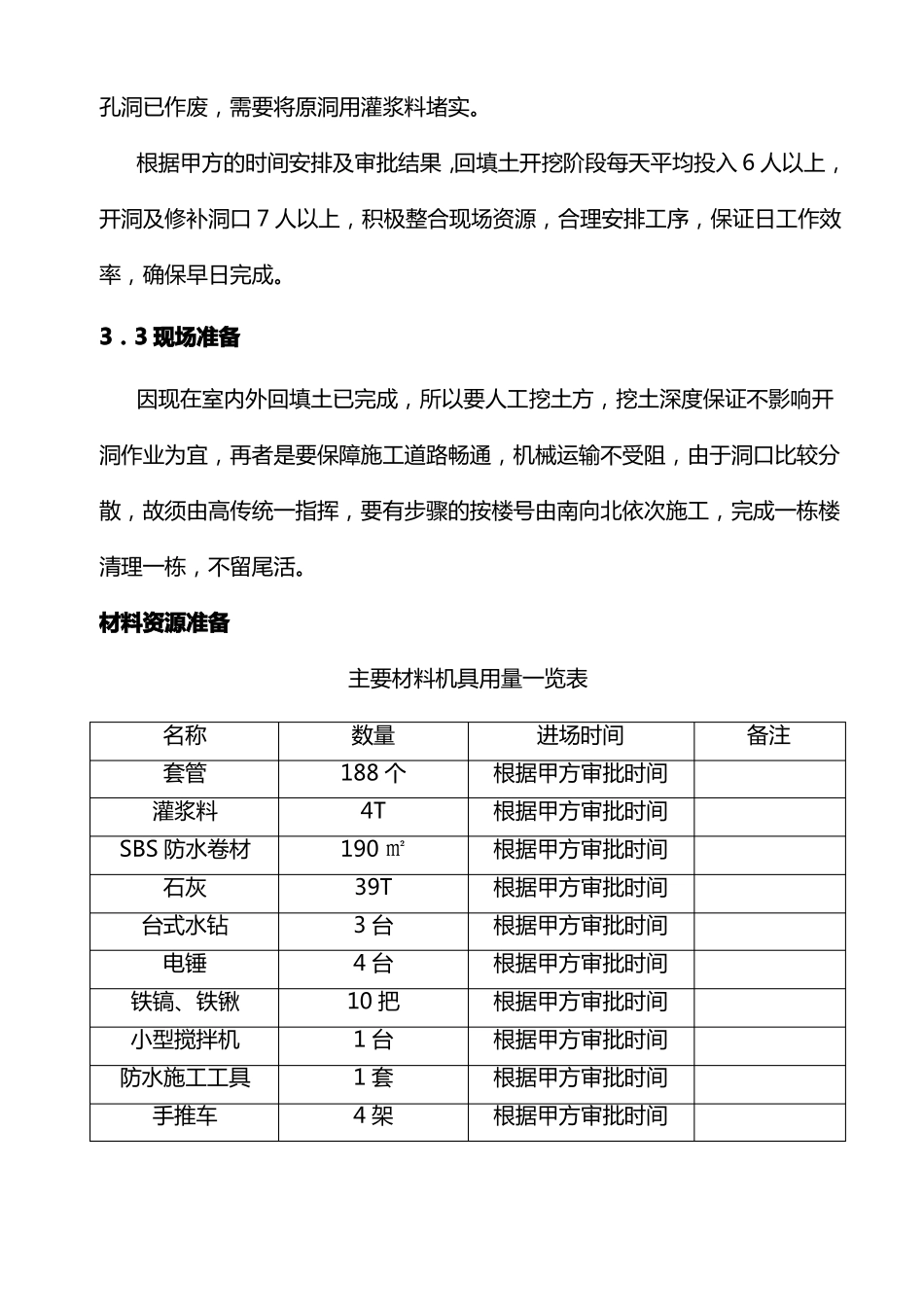

原施工中预留的孔洞已作废,需要将原洞用灌浆料堵实
根据甲方的时间安排及审批结果,回填土开挖阶段每天平均投入 6 人以上,开洞及修补洞口 7 人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完成
3.3 现场准备因现在室内外回填土已完成,所以要人工挖土方,挖土深度保证不影响开洞作业为宜,再者是要保障施工道路畅通,机械运输不受阻,由于洞口比较分散,故须由高传统一指挥,要有步骤的按楼号由南向北依次施工,完成一栋楼清理一栋,不留尾活
材料资源准备主要材料机具用量一览表名称套管灌浆料SBS 防水卷材石灰台式水钻电锤铁镐、铁锹小型搅拌机防水施工工具手推车数量188 个4T190 ㎡39T3 台4 台10 把1 台1 套4 架进场时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据甲方审批时间根据
