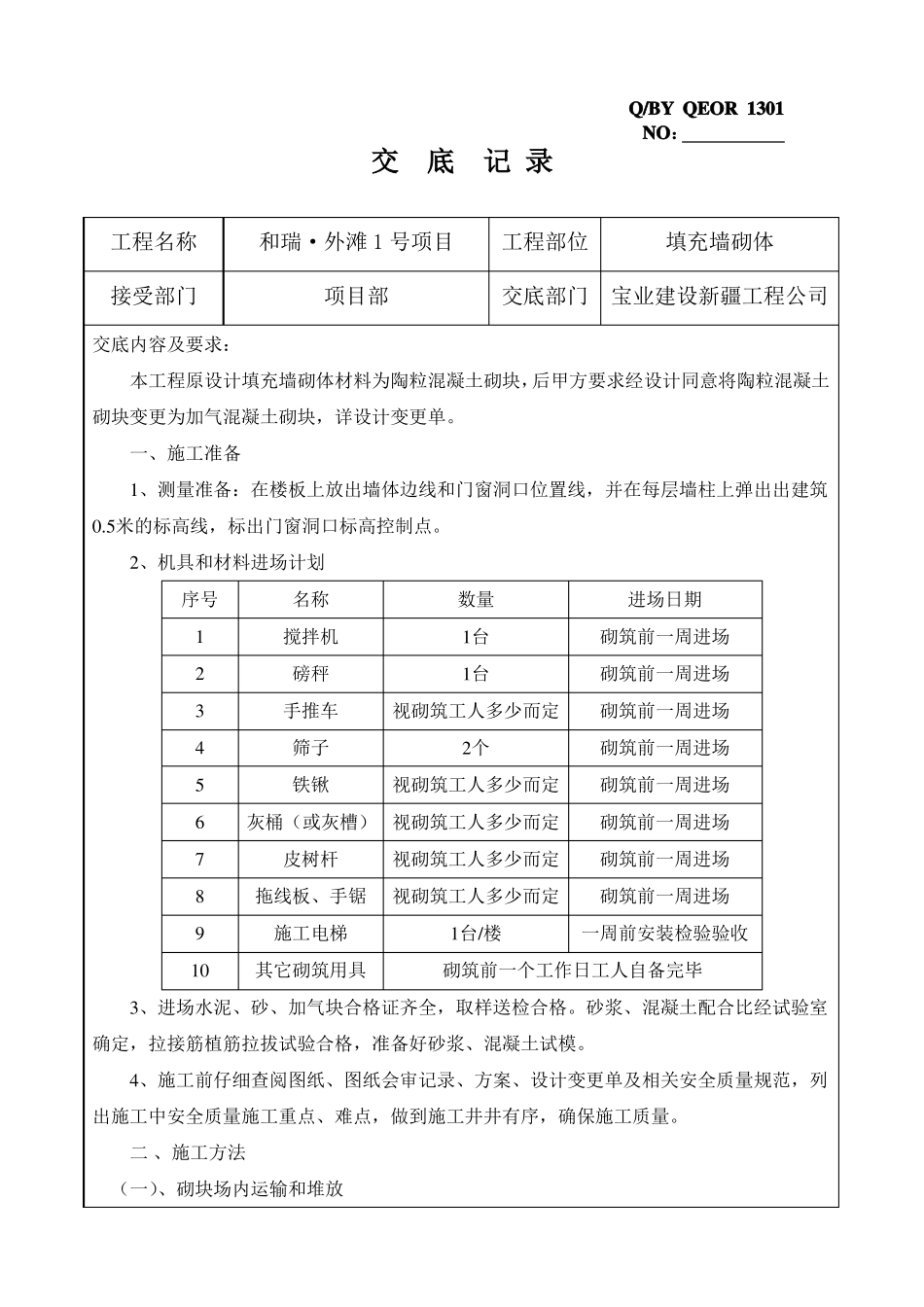

Q/BY QEOR 1301NO:交底记 录工程名称接受部门交底内容及要求:和瑞·外滩 1 号项目项目部工程部位填充墙砌体交底部门宝业建设新疆工程公司本工程原设计填充墙砌体材料为陶粒混凝土砌块,后甲方要求经设计同意将陶粒混凝土砌块变更为加气混凝土砌块,详设计变更单

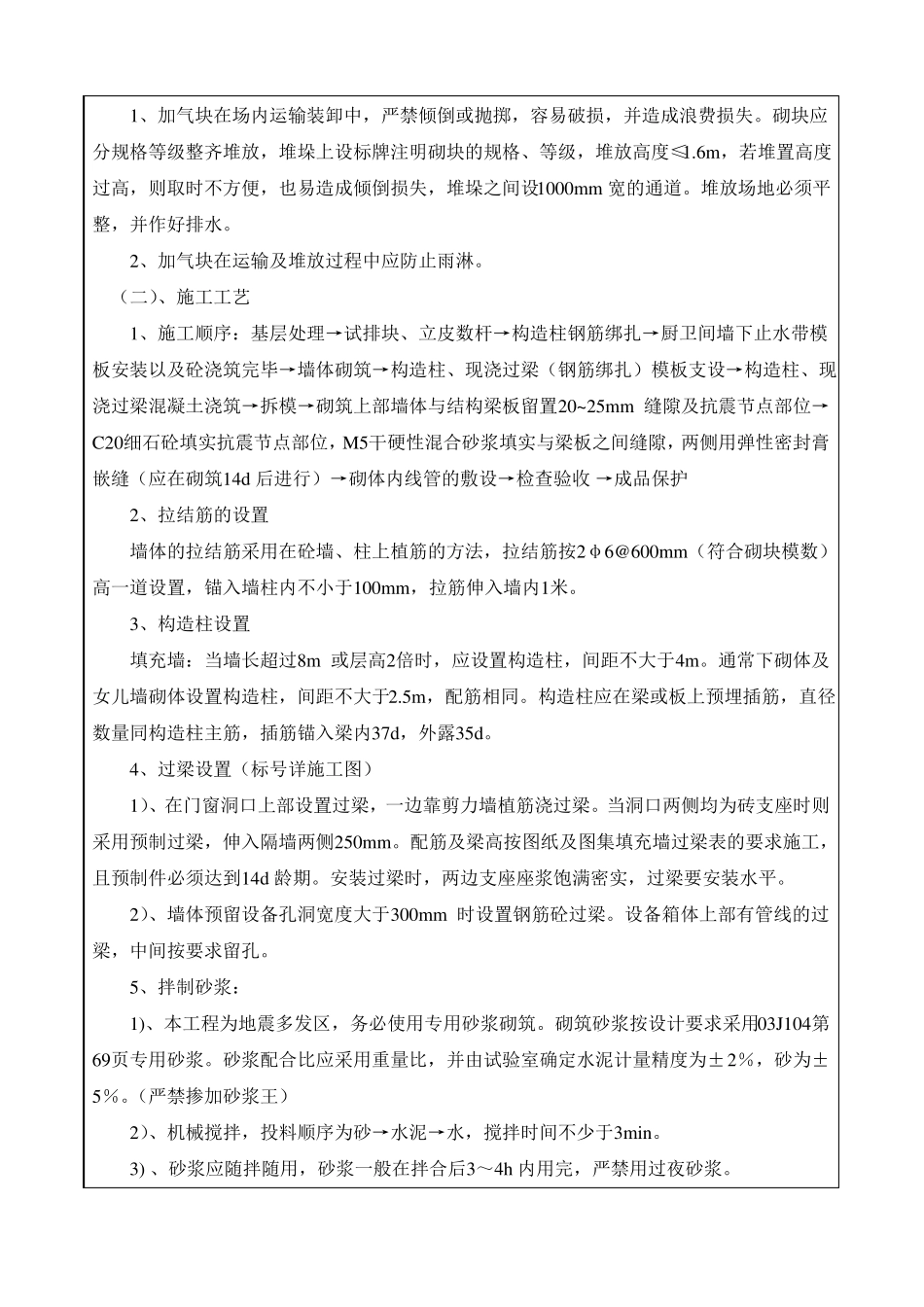

一、施工准备1、测量准备:在楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上弹出出建筑0
5米的标高线,标出门窗洞口标高控制点
2、机具和材料进场计划序号12345678910名称搅拌机磅秤手推车筛子铁锹数量1台1台视砌筑工人多少而定2个视砌筑工人多少而定进场日期砌筑前一周进场砌筑前一周进场砌筑前一周进场砌筑前一周进场砌筑前一周进场砌筑前一周进场砌筑前一周进场砌筑前一周进场一周前安装检验验收灰桶(或灰槽)视砌筑工人多少而定皮树杆拖线板、手锯施工电梯其它砌筑用具视砌筑工人多少而定视砌筑工人多少而定1台/楼砌筑前一个工作日工人自备完毕3、进场水泥、砂、加气块合格证齐全,取样送检合格
砂浆、混凝土配合比经试验室确定,拉接筋植筋拉拔试验合格,准备好砂浆、混凝土试模

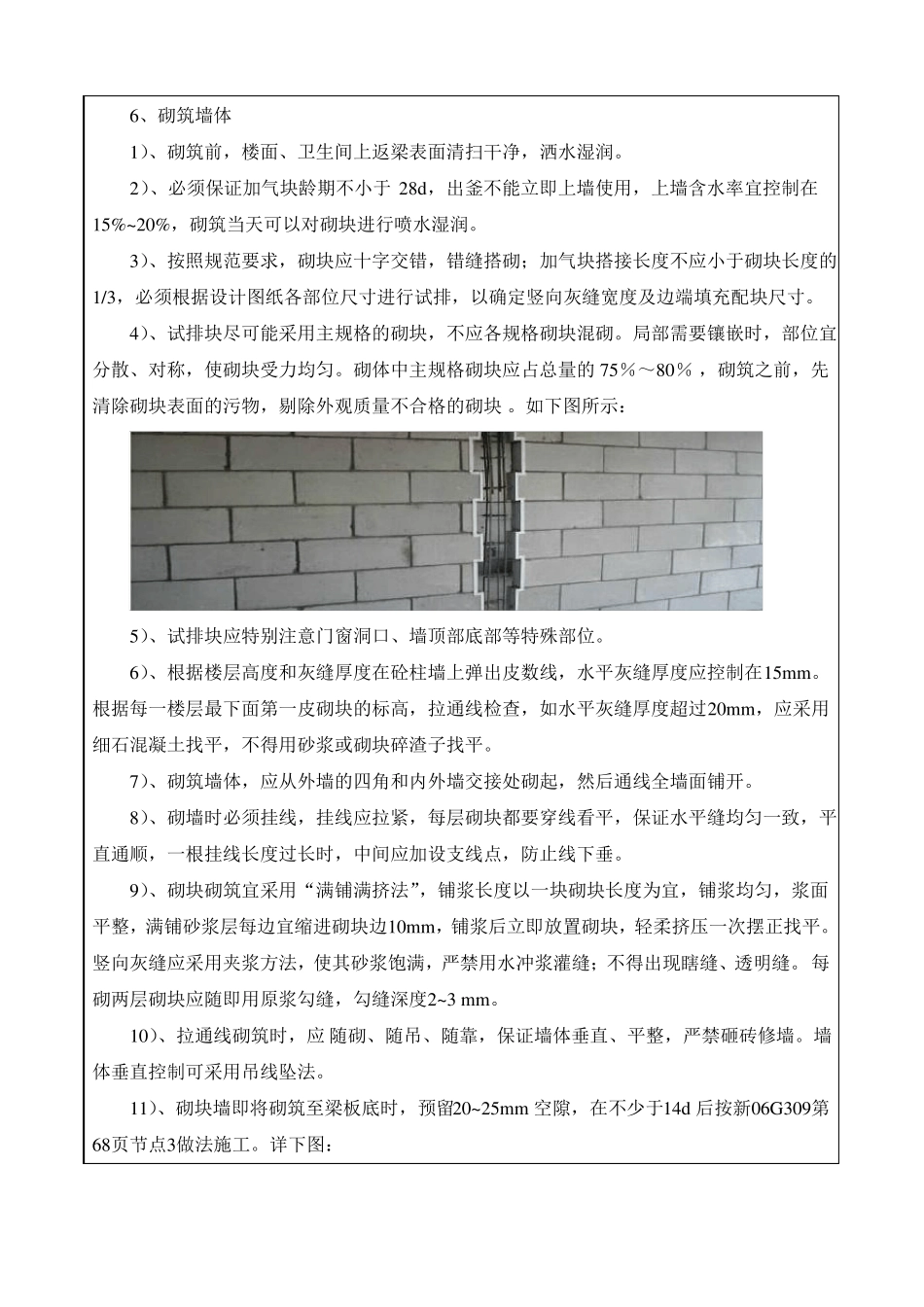

4、施工前仔细查阅图纸、图纸会审记录、方案、设计变更单及相关安全质量规范,列出施工中安全质量施工重点、难点,做到施工井井有序,确保施工质量
二 、施工方法(一)、砌块场内运输和堆放1、加气块在场内运输装卸中,严禁倾倒或抛掷,容易破损,并造成浪费损失
砌块应分规格等级整齐堆放,堆垛上设标牌注明砌块的规格、等级,堆放高度≤1
6m,若堆置高度过高,则取时不方便,也易造成倾倒损失,堆垛之间设1000mm 宽的通道
堆放场地必须平整,并作好排水
2、加气块在运输及堆放过程中应防止雨淋
(二)、施工工艺1、施工顺序:基层处理→试排块、立皮数杆→构造柱钢筋绑扎→厨卫间墙下止水带模板安装以及砼浇筑完毕→墙体砌筑→构造柱、现浇过梁(钢筋绑扎)模板支设→构造柱、现浇过梁混凝土
