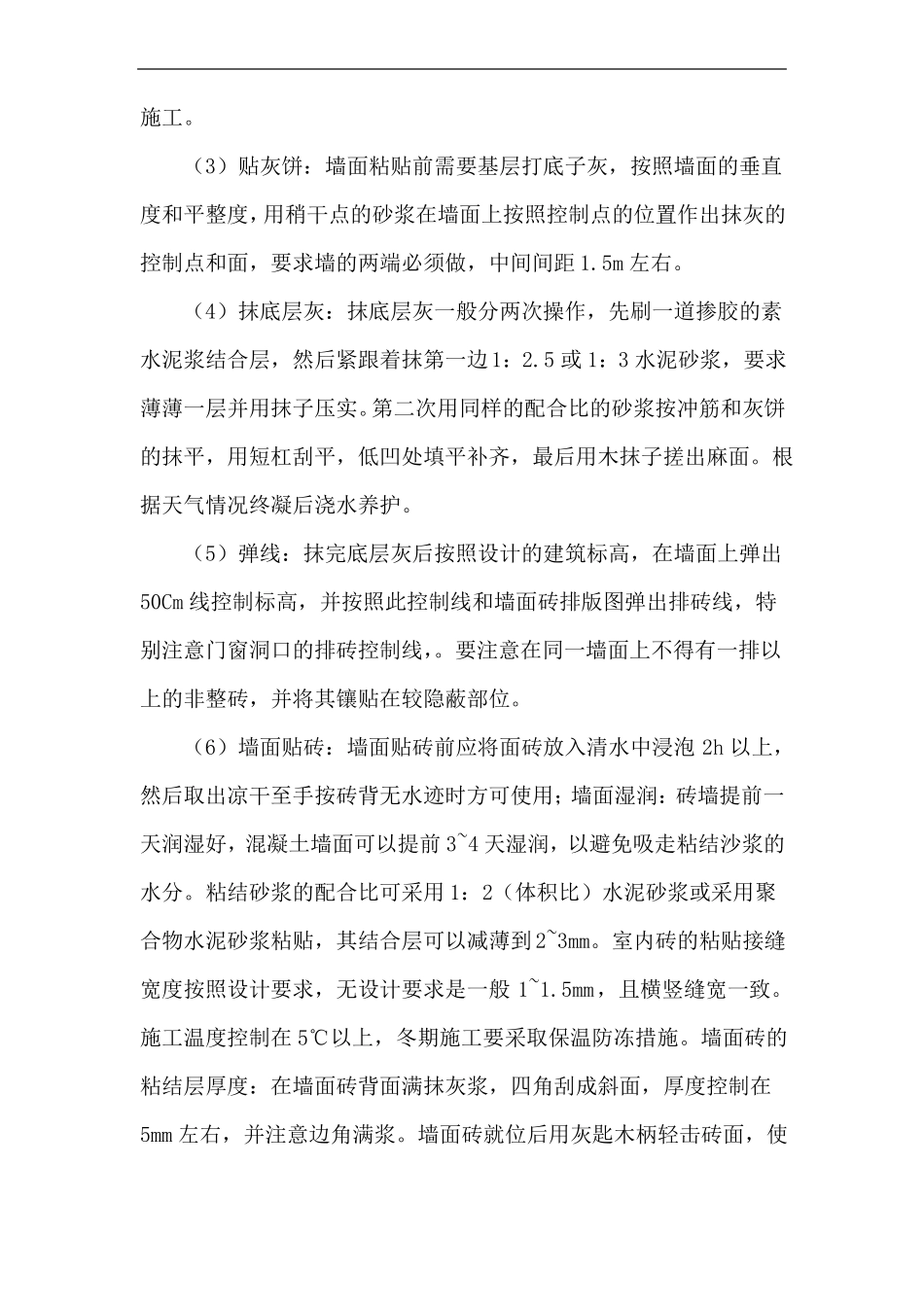

墙地面砖施工方案1、材料准备(1)水泥:一般使用 32
5 普通硅酸盐水泥或矿渣硅酸盐水泥
应有出厂证明和复试合格;当水泥存放超过三个月或有结块不能使用
(2)白水泥:同样 32
(3)砂:以中砂为宜,平均粒径不小于 0
35mm,不能用粉砂,使用前应过筛子,含泥量不能大于 3%
(4)墙面砖:施工前必须对墙面砖,进行挑选,选择色泽一致的砖,对规格尺寸应严格检查,尺寸偏差大、翘曲变形和面层上有杂质、缺陷的均应挑出
配套的腰线、收口线等准备齐全,质量符合要求
2、主要施工机具墙面砖切割机、切砖刀、胡桃钳、手凿、水平尺、墨斗、灰起子、靠尺板、木锤、尼龙线、薄钢片、铁板、孔径5mm 筛子、手推车、大小水桶、平锹,扫帚等相关工具
3、施工作业的相关条件:(1)施工前依据设计要求放出大样图并对现场实际尺寸进行排砖等准备
(2)事先将材料准备齐全,包括对进场的墙面砖数量、质量进行检查
(3)按照要求挑选规格、颜色一致、质量符合要求的砖保存好
(4)预留孔洞及排水管等处理完毕,门窗框要固定好,铝合金门窗边缝隙所用嵌缝材料应符合要求,做好成品保护
(5)墙面要清理干净,做好施工洞口的封堵工作
(6)在大面施工前必须先做样板完成后,经相关部门检验合格,各方签认后方可大面积施工
4、施工工艺流程:基层处理吊垂直、找规矩贴灰饼抹底子灰弹线贴面砖处理砖缝成品保护5、技术措施(1)基层处理:a、混凝土墙面处理:首先将墙面的混凝土剔平,对大钢模施工的墙面应毛化处理,即在墙面上将表面尘土、污垢用10%火碱水将表面的油污刷掉,随之用清水冲干净,在用 1:1 水泥细砂掺 10%立得尔建筑胶,用扫帚将砂浆甩到墙面上,其甩点要均匀,终凝后浇水养护,具有较高的强度,以手掰不掉为止
a、砖墙面处理:先将剔除砖墙面上多余的灰浆并清扫浮土,然后用清水湿润墙面,后抹 1:3 水泥砂浆底层
b、墙面砖在粘贴前几小时应充
