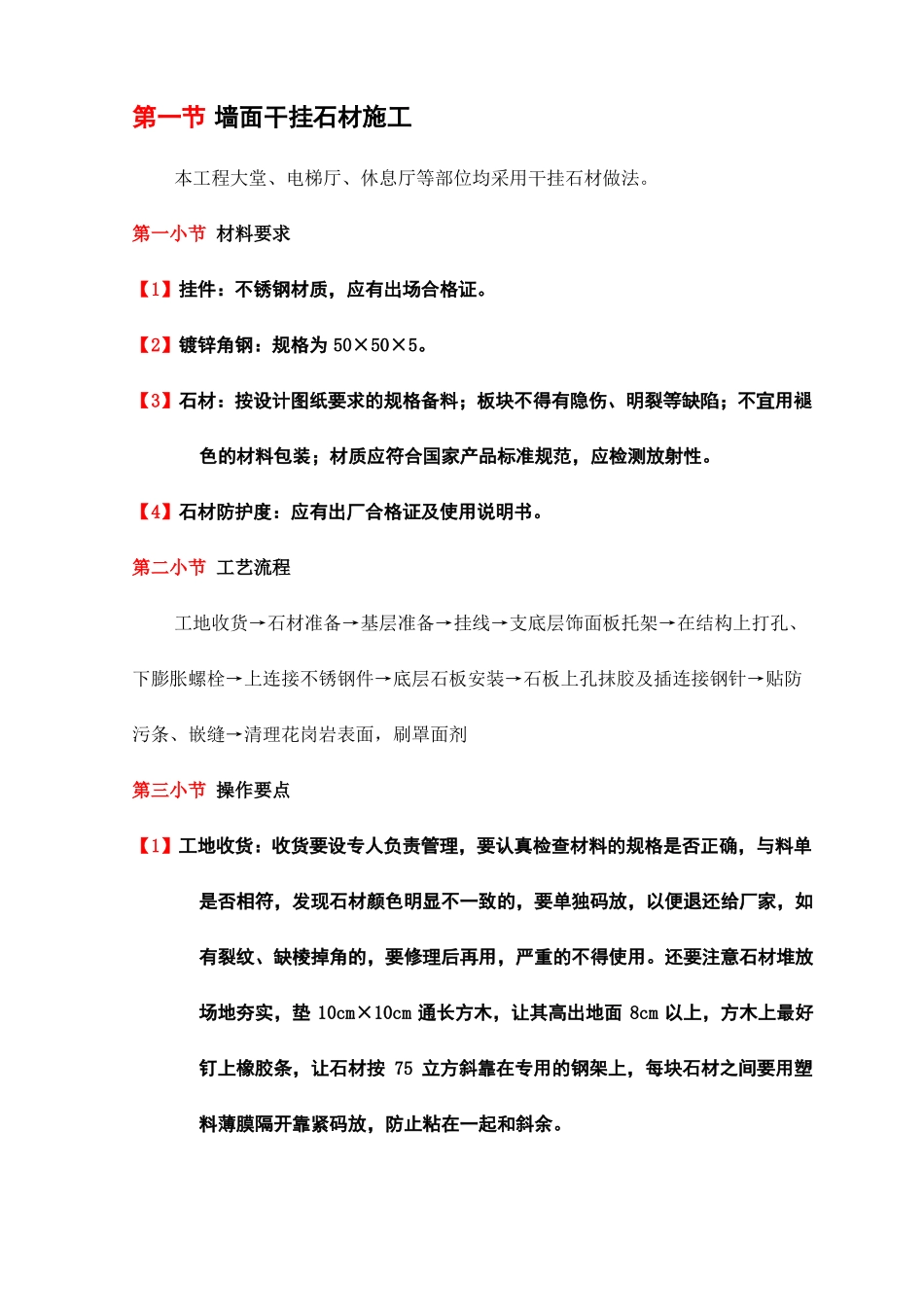

第一节 墙面干挂石材施工本工程大堂、电梯厅、休息厅等部位均采用干挂石材做法
第一小节 材料要求【1】挂件:不锈钢材质,应有出场合格证
【2】镀锌角钢:规格为 50×50×5
【3】石材:按设计图纸要求的规格备料;板块不得有隐伤、明裂等缺陷;不宜用褪色的材料包装;材质应符合国家产品标准规范,应检测放射性

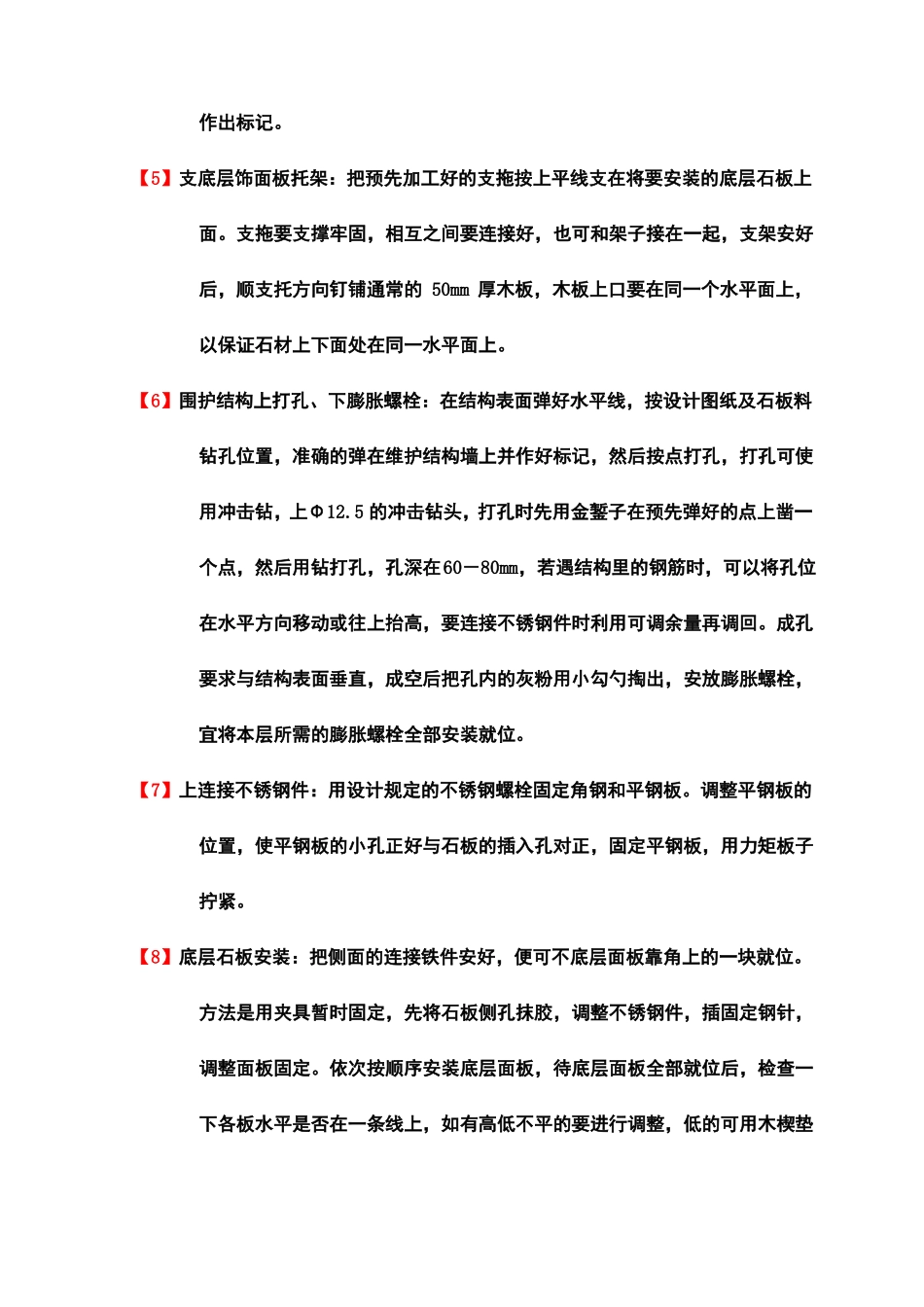

【4】石材防护度:应有出厂合格证及使用说明书
第二小节 工艺流程工地收货→石材准备→基层准备→挂线→支底层饰面板托架→在结构上打孔、下膨胀螺栓→上连接不锈钢件→底层石板安装→石板上孔抹胶及插连接钢针→贴防污条、嵌缝→清理花岗岩表面,刷罩面剂第三小节 操作要点【1】工地收货:收货要设专人负责管理,要认真检查材料的规格是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用
还要注意石材堆放场地夯实,垫 10cm×10cm 通长方木,让其高出地面 8cm 以上,方木上最好钉上橡胶条,让石材按 75 立方斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和斜余

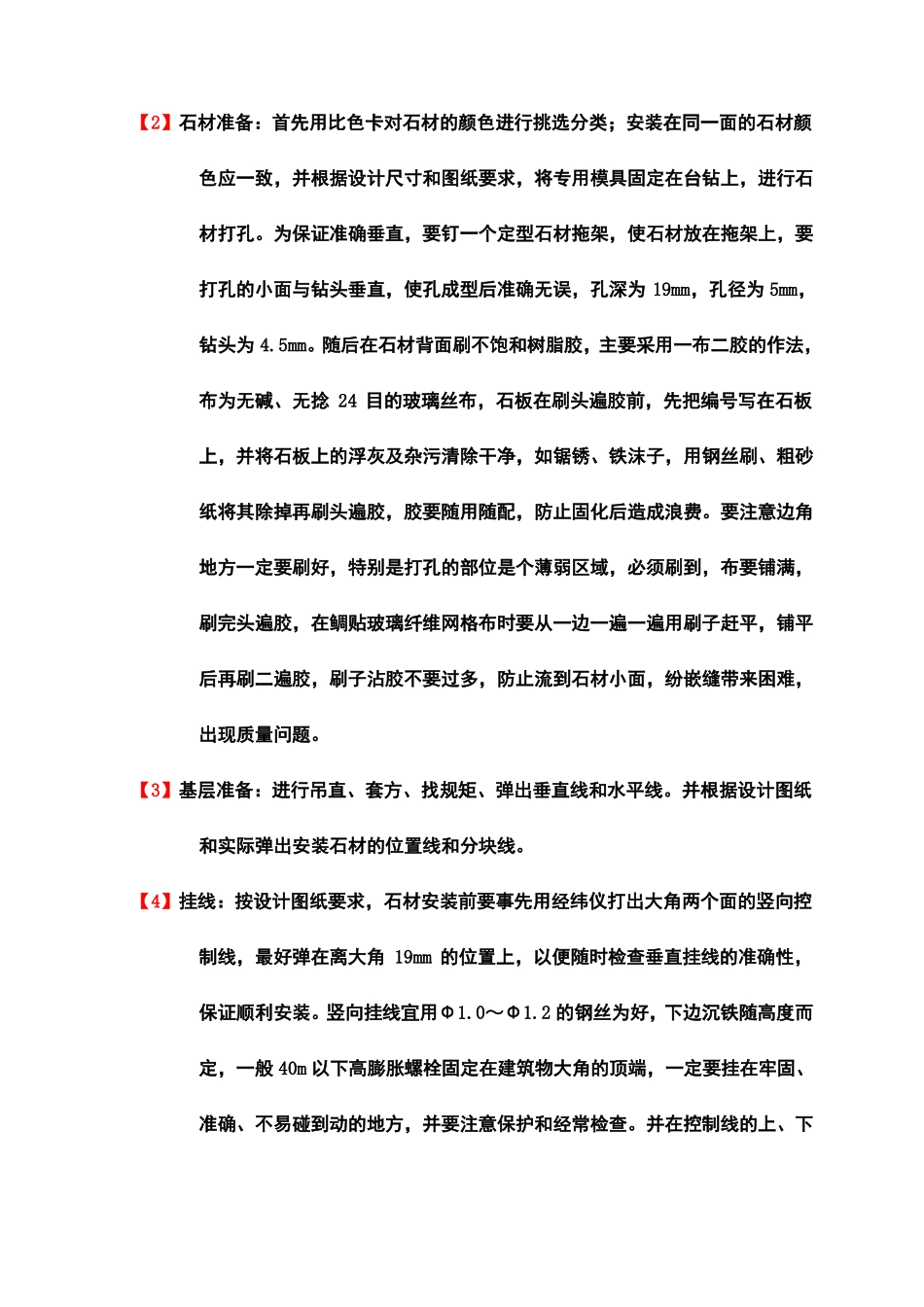

【2】石材准备:首先用比色卡对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔
为保证准确垂直,要钉一个定型石材拖架,使石材放在拖架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为 19mm,孔径为 5mm,钻头为 4
随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱、无捻 24 目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费
要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在鲷
