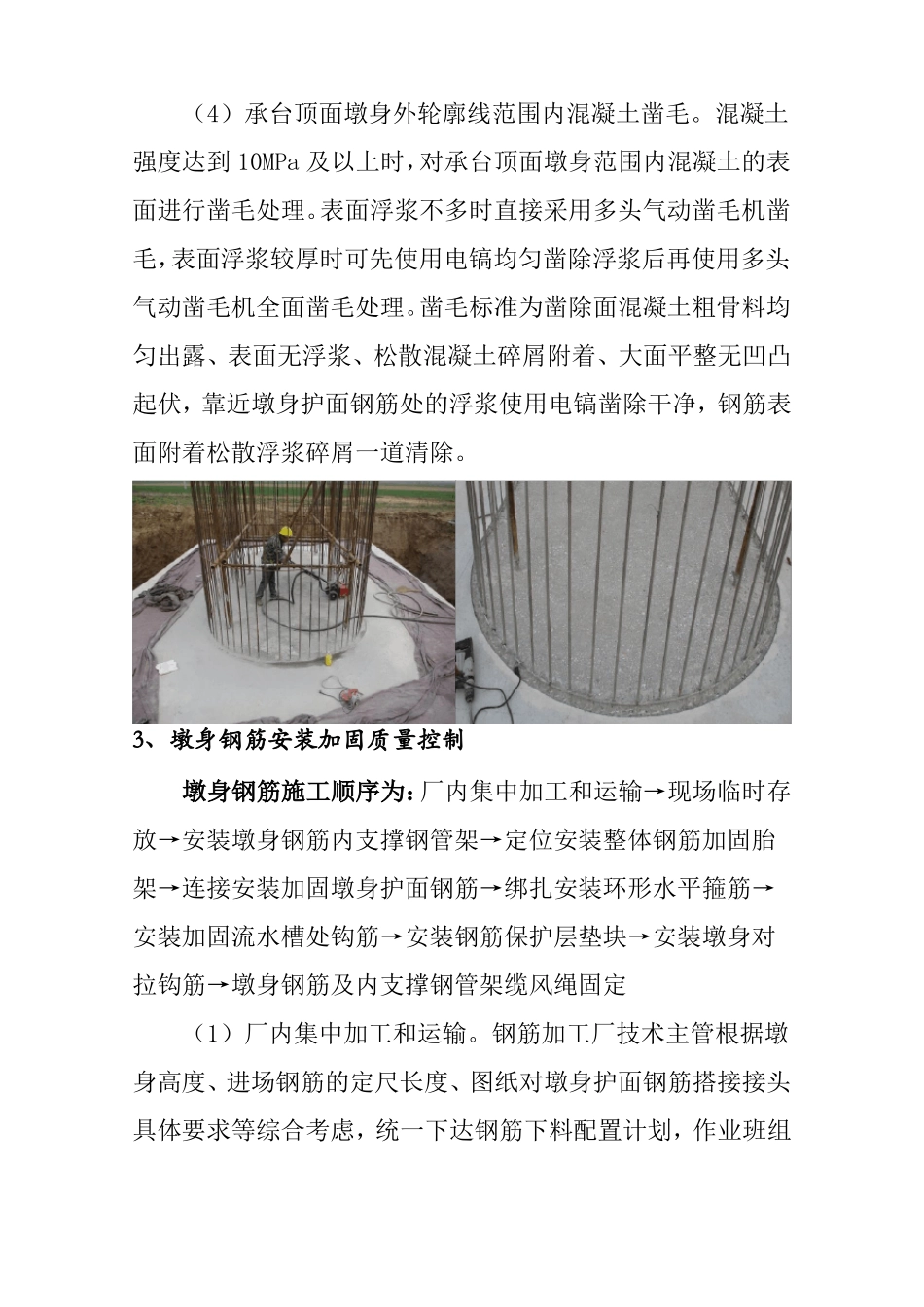

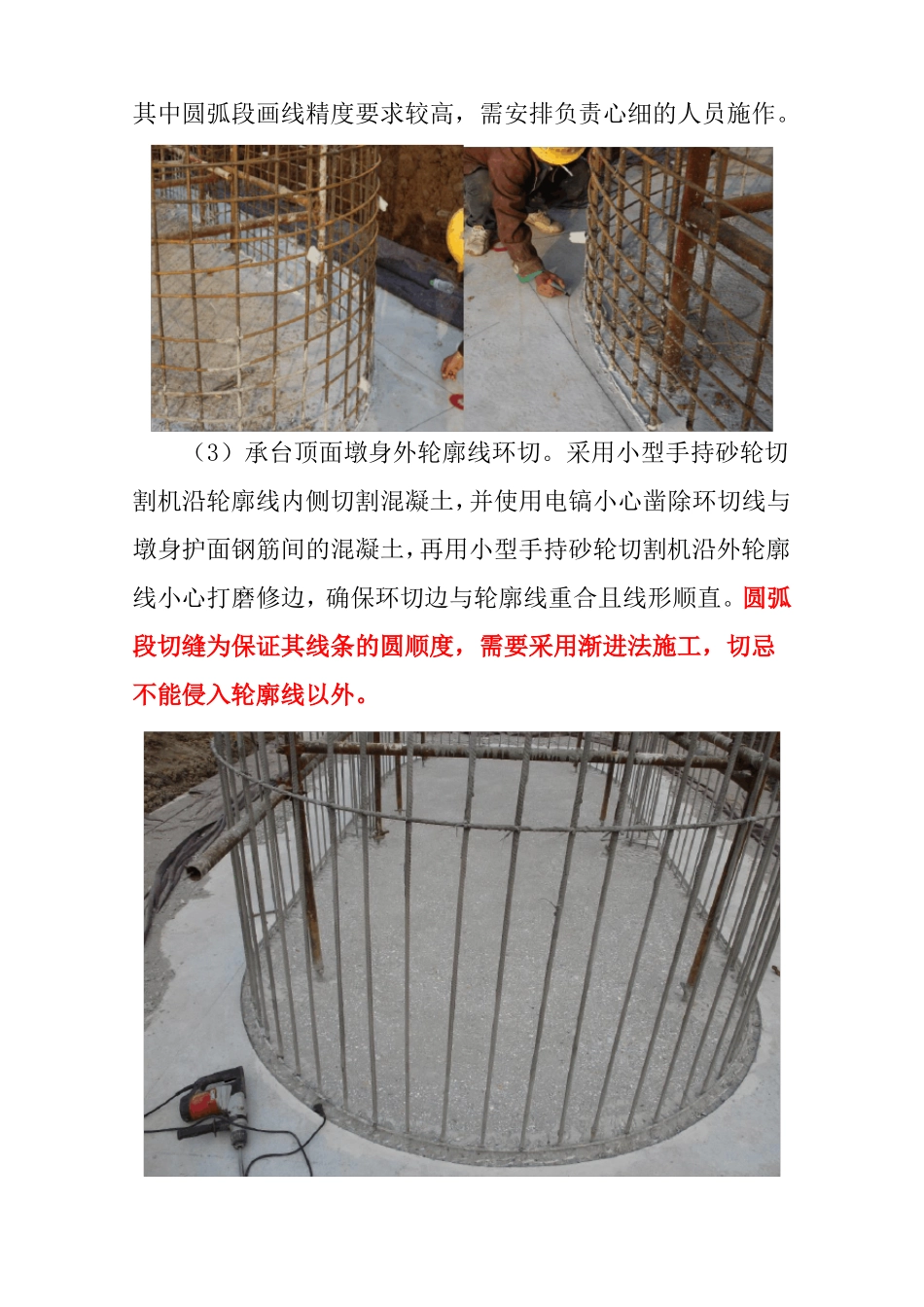

墩身施工质量控制要点1、承台内墩身护面钢筋的预埋质量控制施工顺序为:承台钢筋安装加固→承台模板安装加固→墩身外轮廓线施工放样→墩身护面钢筋定位胎具安装定位→墩身内支撑钢管架安装加固→承台内墩身护面钢筋的安装加固。施工要点:先承台模板加固再预埋墩身护面钢筋,这个顺序尤为重要,可防止在承台模板立模安装加固、承台混凝土浇筑等施工环节因施工挤压承台钢筋不均匀受力移位,从而导致承台内所埋设的墩身护面钢筋的平面位置发生偏移,造成墩身底部保护层厚度控制不到位甚至无法立模。2、承台墩身连接处环切凿毛质量控制施工顺序为:墩身外轮廓施工放样→墨斗弹线画弧→外轮廓线切缝→凿除切缝与护面钢筋间混凝土→护面钢筋内部混凝土凿毛→清除表面浮渣→报请验收(1)墩身外轮廓施工放样。测量队根据墩身的结构尺寸在承台顶面放出其直边段四个角点及两端圆弧段圆心。(2)墩身作业班组根据放样点弹线与画出圆弧段线形,其中圆弧段画线精度要求较高,需安排负责心细的人员施作。(3)承台顶面墩身外轮廓线环切。采用小型手持砂轮切割机沿轮廓线内侧切割混凝土,并使用电镐小心凿除环切线与墩身护面钢筋间的混凝土,再用小型手持砂轮切割机沿外轮廓线小心打磨修边,确保环切边与轮廓线重合且线形顺直。圆弧段切缝为保证其线条的圆顺度,需要采用渐进法施工,切忌不能侵入轮廓线以外。(4)承台顶面墩身外轮廓线范围内混凝土凿毛。混凝土强度达到 10MPa 及以上时,对承台顶面墩身范围内混凝土的表面进行凿毛处理。表面浮浆不多时直接采用多头气动凿毛机凿毛,表面浮浆较厚时可先使用电镐均匀凿除浮浆后再使用多头气动凿毛机全面凿毛处理。凿毛标准为凿除面混凝土粗骨料均匀出露、表面无浮浆、松散混凝土碎屑附着、大面平整无凹凸起伏,靠近墩身护面钢筋处的浮浆使用电镐凿除干净,钢筋表面附着松散浮浆碎屑一道清除。3、墩身钢筋安装加固质量控制墩身钢筋施工顺序为:厂内集中加工和运输→现场临时存放→安装墩身钢筋内支撑钢管架→定位安装整体钢筋加固胎架→连接安装加固墩身护面钢筋→绑扎安装环形水平箍筋→安装加固流水槽处钩筋→安装钢筋保护层垫块→安装墩身对拉钩筋→墩身钢筋及内支撑钢管架缆风绳固定(1)厂内集中加工和运输。钢筋加工厂技术主管根据墩身高度、进场钢筋的定尺长度、图纸对墩身护面钢筋搭接接头具体要求等综合考虑,统一下达钢筋下料配置计划,作业班组根据计划下料与加工,同一墩位钢筋分类打包捆扎并编号。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墩身施工质量控制要点-01

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
