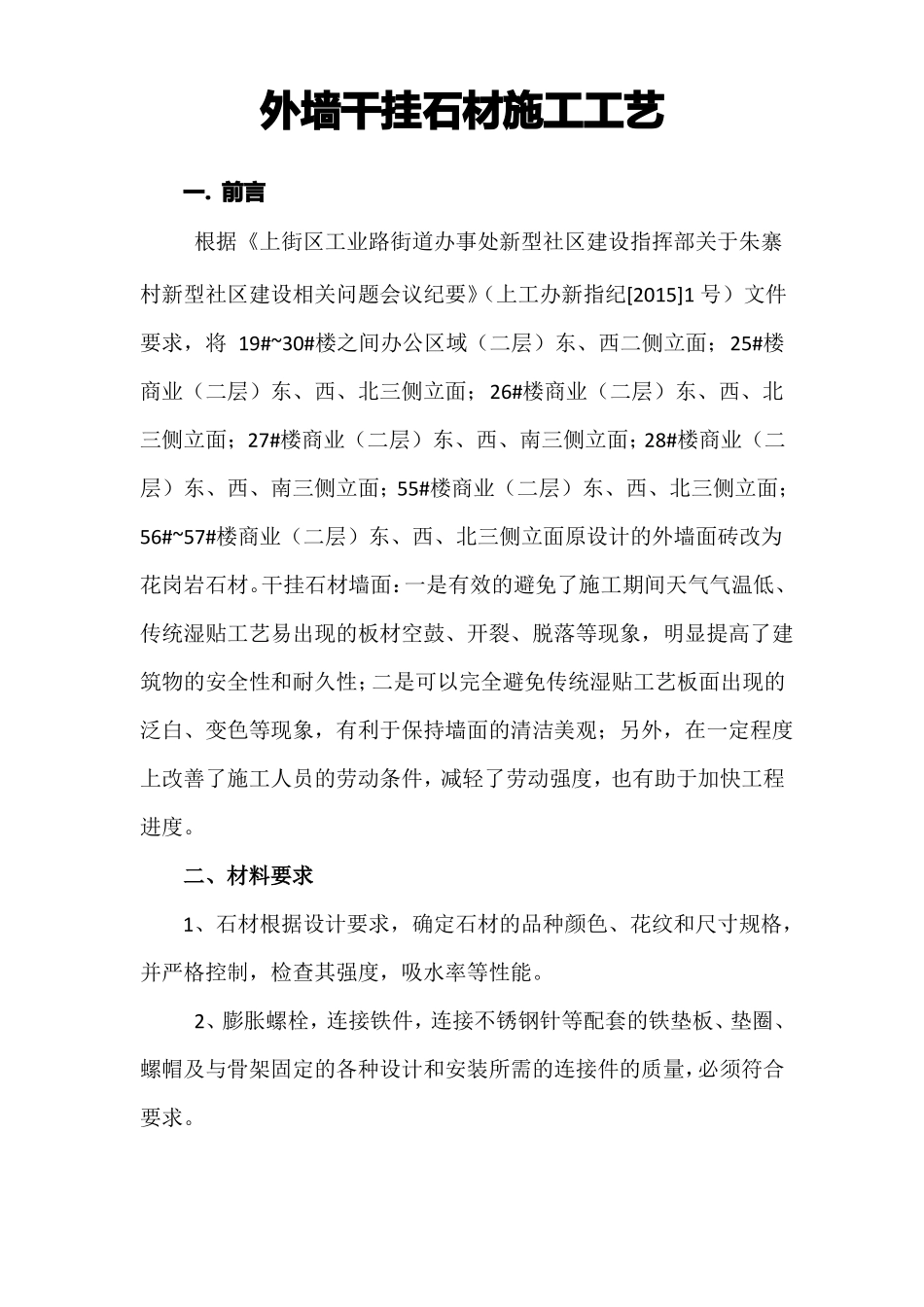

外墙干挂石材施工工艺一
前言根据《上街区工业路街道办事处新型社区建设指挥部关于朱寨村新型社区建设相关问题会议纪要》(上工办新指纪[2015]1 号)文件要求,将 19#~30#楼之间办公区域(二层)东、西二侧立面;25#楼商业(二层)东、西、北三侧立面;26#楼商业(二层)东、西、北三侧立面;27#楼商业(二层)东、西、南三侧立面;28#楼商业(二层)东、西、南三侧立面;55#楼商业(二层)东、西、北三侧立面;56#~57#楼商业(二层)东、西、北三侧立面原设计的外墙面砖改为花岗岩石材
干挂石材墙面:一是有效的避免了施工期间天气气温低、传统湿贴工艺易出现的板材空鼓、开裂、脱落等现象,明显提高了建筑物的安全性和耐久性;二是可以完全避免传统湿贴工艺板面出现的泛白、变色等现象,有利于保持墙面的清洁美观;另外,在一定程度上改善了施工人员的劳动条件,减轻了劳动强度,也有助于加快工程进度
二、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能
2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求
三、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等
四、作业条件1、检查石材的质量及各方性能是否符合设计要求
2、搭架子,做隐检
3、水电设备及其他予留件已安装完
4、门窗工程已完毕
5、对参施人员做技术交底
干挂石材墙面工艺流程框图5
1 施工工艺流程图:测量放线后置埋件安装龙骨转接件安装龙骨加工竖向龙骨安装横向龙骨安装龙骨隐蔽验收镶挂石材板石材填缝墙面清理检查验收图1:干挂石材墙面施工工艺流程图材料进场复试合格报验监理石材加工进场复试报验监理背板粘贴六
干挂石材墙面施工工艺6
1 测量放线6
1 由于土建外墙施工允许误差较大,而墙体装修施工精度很高
