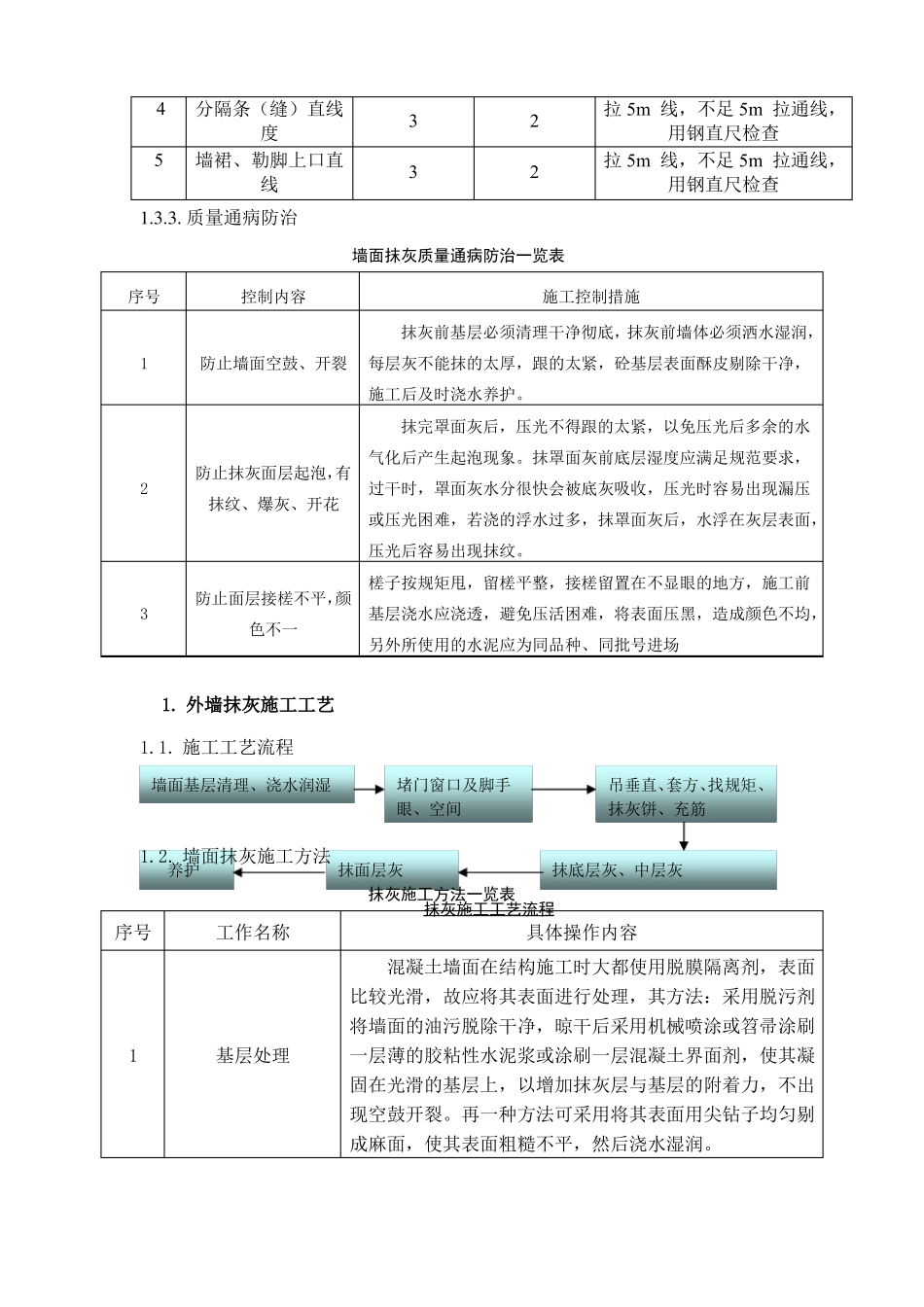

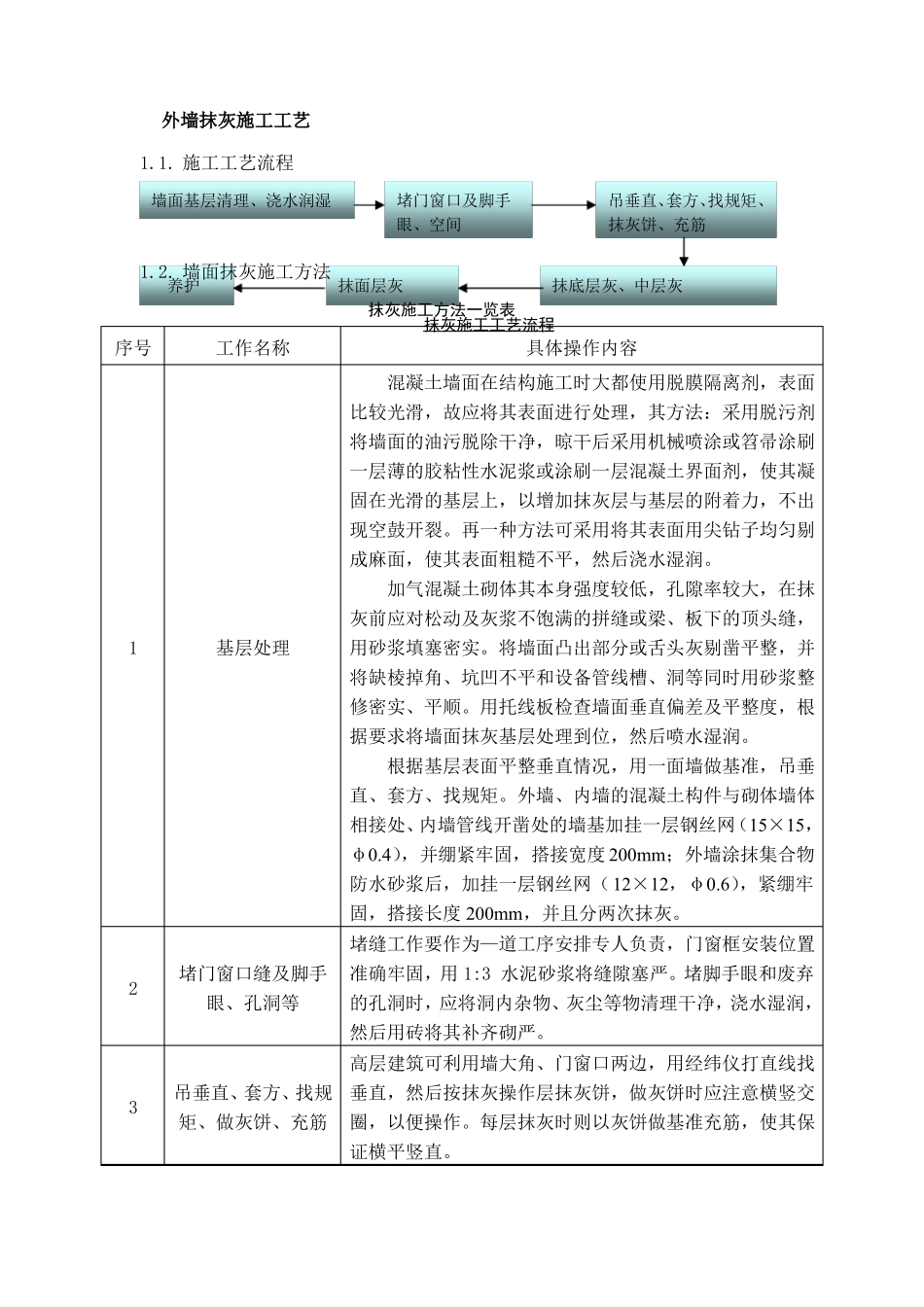

外墙抹灰施工工艺1.1. 施工工艺流程墙面基层清理、浇水润湿堵门窗口及脚手眼、空间吊垂直、套方、找规矩、抹灰饼、充筋1.2. 墙面抹灰施工方法养护抹面层灰抹底层灰、中层灰抹灰施工方法一览表抹灰施工工艺流程序号工作名称具体操作内容混凝土墙面在结构施工时大都使用脱膜隔离剂,表面比较光滑,故应将其表面进行处理,其方法:采用脱污剂将墙面的油污脱除干净,晾干后采用机械喷涂或笤帚涂刷一层薄的胶粘性水泥浆或涂刷一层混凝土界面剂,使其凝固在光滑的基层上,以增加抹灰层与基层的附着力,不出现空鼓开裂。再一种方法可采用将其表面用尖钻子均匀剔成麻面,使其表面粗糙不平,然后浇水湿润。加气混凝土砌体其本身强度较低,孔隙率较大,在抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,1基层处理用砂浆填塞密实。将墙面凸出部分或舌头灰剔凿平整,并将缺棱掉角、坑凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。用托线板检查墙面垂直偏差及平整度,根据要求将墙面抹灰基层处理到位,然后喷水湿润。根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩。外墙、内墙的混凝土构件与砌体墙体相接处、内墙管线开凿处的墙基加挂一层钢丝网(15×15,φ0.4),并绷紧牢固,搭接宽度 200mm;外墙涂抹集合物防水砂浆后,加挂一层钢丝网(12×12,φ0.6),紧绷牢固,搭接长度 200mm,并且分两次抹灰。堵缝工作要作为—道工序安排专人负责,门窗框安装位置2堵门窗口缝及脚手眼、孔洞等准确牢固,用 1:3 水泥砂浆将缝隙塞严。堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严。高层建筑可利用墙大角、门窗口两边,用经纬仪打直线找3吊垂直、套方、找规垂直,然后按抹灰操作层抹灰饼,做灰饼时应注意横竖交矩、做灰饼、充筋圈,以便操作。每层抹灰时则以灰饼做基准充筋,使其保证横平竖直。序号工作名称具体操作内容根据不同的基体,抹底层灰前可刷一道胶粘性水泥浆,然后抹 1:3 水泥砂浆(加气混凝土墙应抹 1:1:6 混合砂浆),5抹底层灰、中层灰每层厚度控制在 5~7mm 为宜。分层抹灰抹与充筋平时用木杠刮平找直,木抹搓毛,每层抹灰不宜跟的太紧,以防收缩影响质量。待底灰呈七八成干时开始抹面层灰,将底灰墙面浇水6抹面层灰均匀湿润,先刮一层薄薄的素水泥浆,随即抹罩面灰,并用木杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。养护水泥砂浆抹灰常温 24h 后应喷水养...
