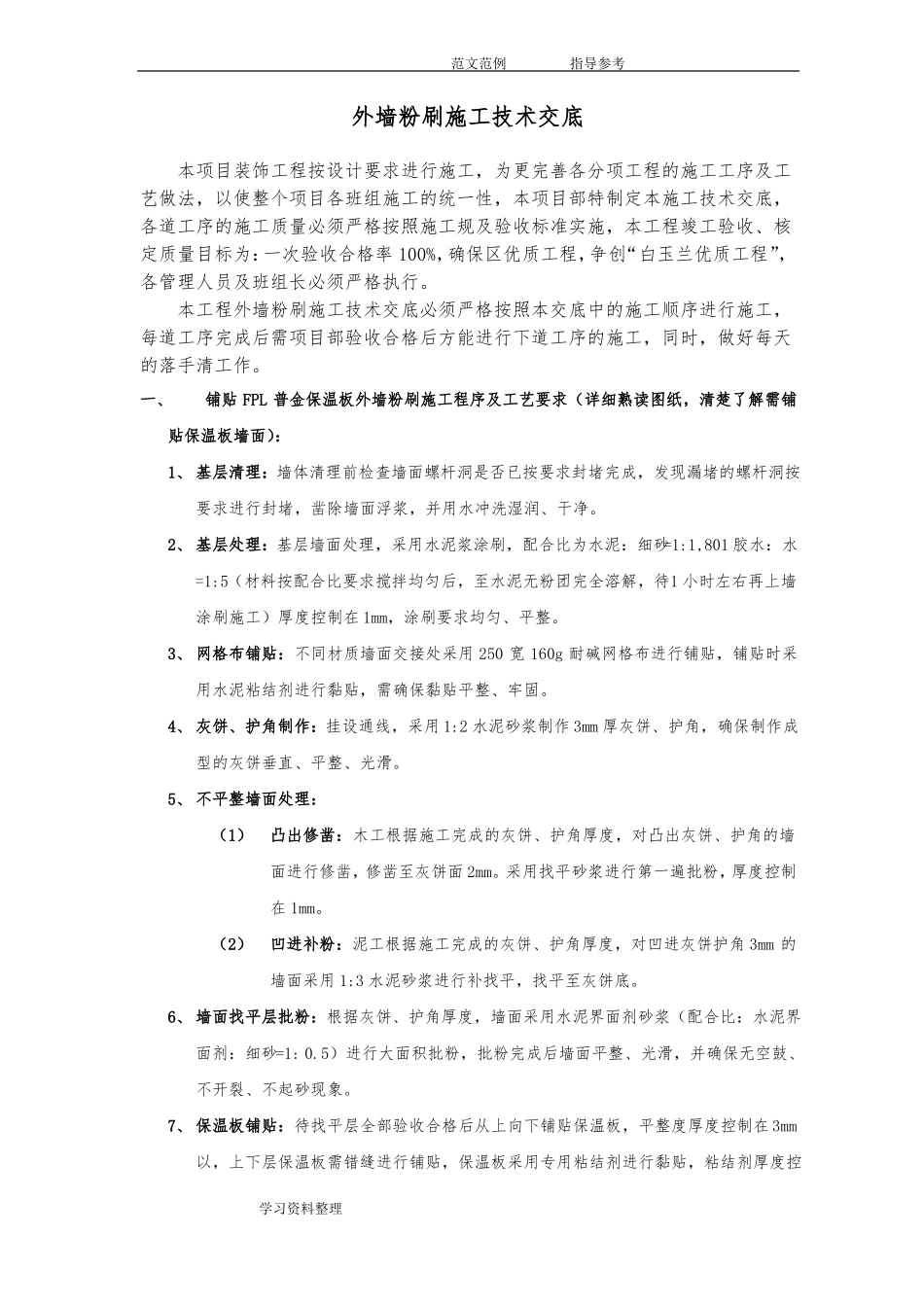

范文范例指导参考外墙粉刷施工技术交底本项目装饰工程按设计要求进行施工,为更完善各分项工程的施工工序及工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率 100%,确保区优质工程,争创“白玉兰优质工程”,各管理人员及班组长必须严格执行
本工程外墙粉刷施工技术交底必须严格按照本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作
一、铺贴 FPL 普金保温板外墙粉刷施工程序及工艺要求(详细熟读图纸,清楚了解需铺贴保温板墙面):1、 基层清理:墙体清理前检查墙面螺杆洞是否已按要求封堵完成,发现漏堵的螺杆洞按要求进行封堵,凿除墙面浮浆,并用水冲洗湿润、干净
2、 基层处理:基层墙面处理,采用水泥浆涂刷,配合比为水泥:细砂=1:1,801 胶水:水=1:5(材料按配合比要求搅拌均匀后,至水泥无粉团完全溶解,待1 小时左右再上墙涂刷施工)厚度控制在 1mm,涂刷要求均匀、平整

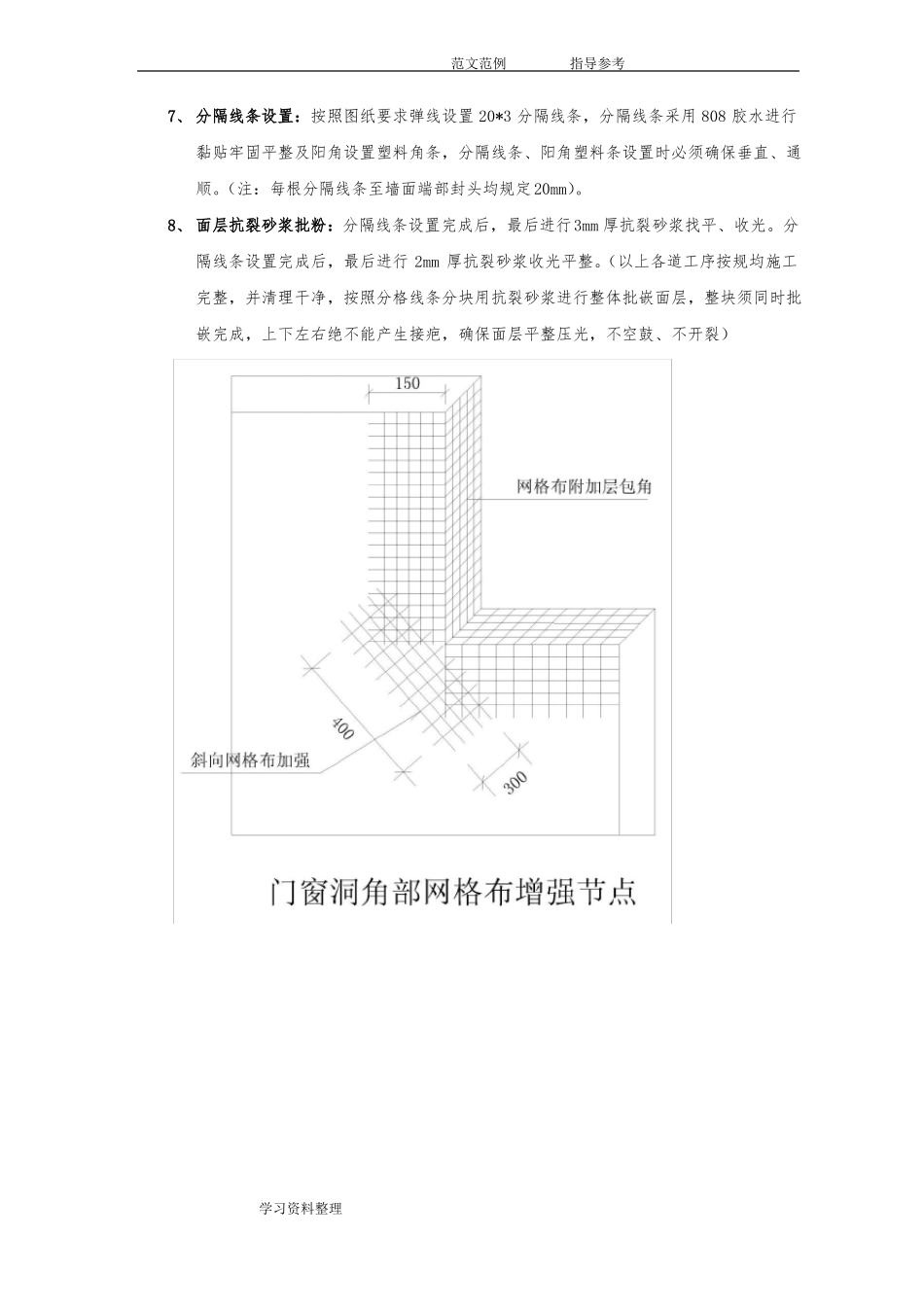

3、 网格布铺贴:不同材质墙面交接处采用 250 宽 160g 耐碱网格布进行铺贴,铺贴时采用水泥粘结剂进行黏贴,需确保黏贴平整、牢固
4、 灰饼、护角制作:挂设通线,采用 1:2 水泥砂浆制作 3mm 厚灰饼、护角,确保制作成型的灰饼垂直、平整、光滑
5、 不平整墙面处理:(1)凸出修凿:木工根据施工完成的灰饼、护角厚度,对凸出灰饼、护角的墙面进行修凿,修凿至灰饼面 2mm

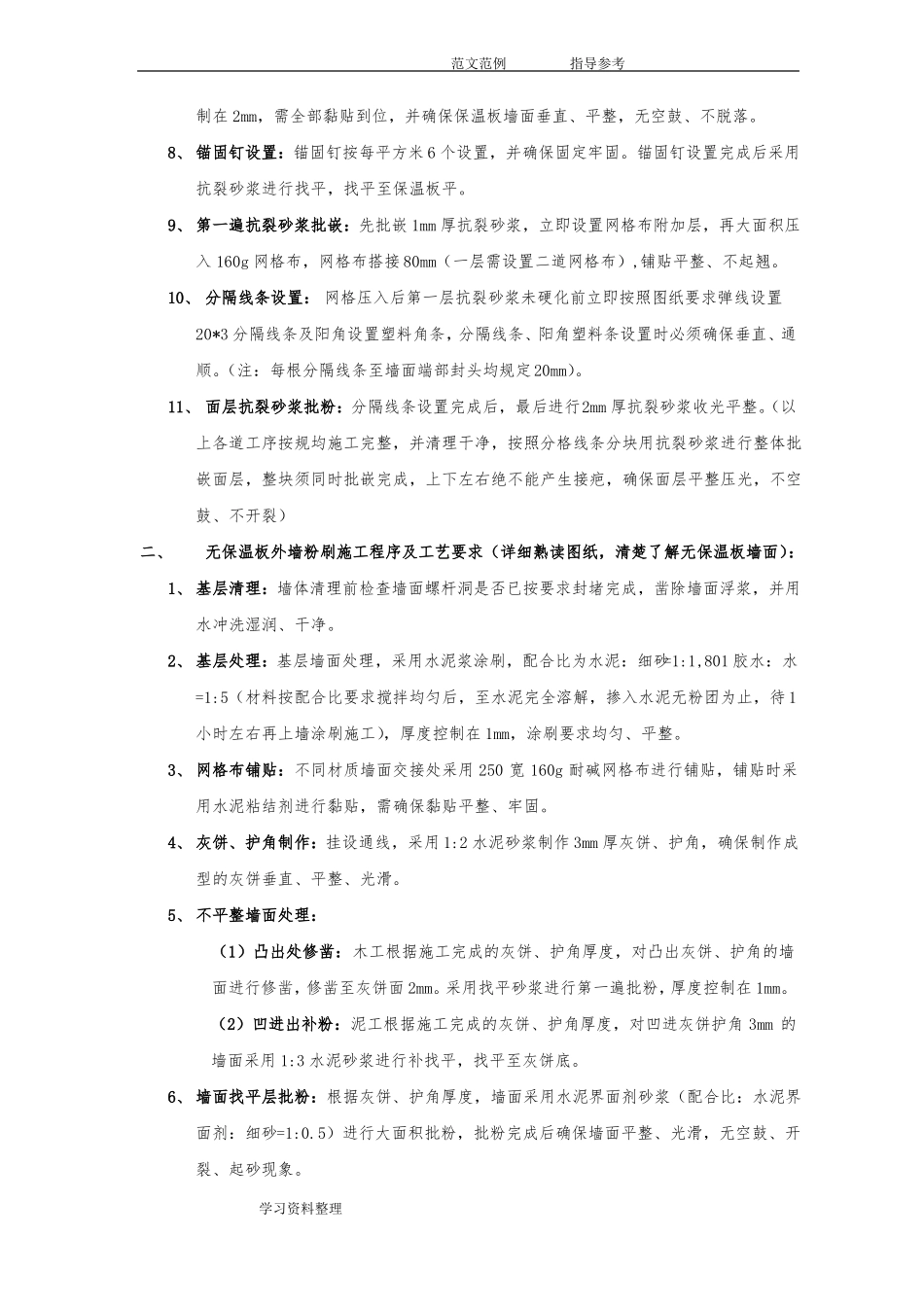

采用找平砂浆进行第一遍批粉,厚度控制在 1mm
(2)凹进补粉:泥工根据施工完成的灰饼、护角厚度,对凹进灰饼护角 3mm 的墙面采用 1:3 水泥砂浆进行补找平,找平至灰饼底
6、 墙面找平层批粉:根据灰饼、护角厚度,墙面采用水泥界面剂砂浆(配合比:水泥界面剂:细砂=
