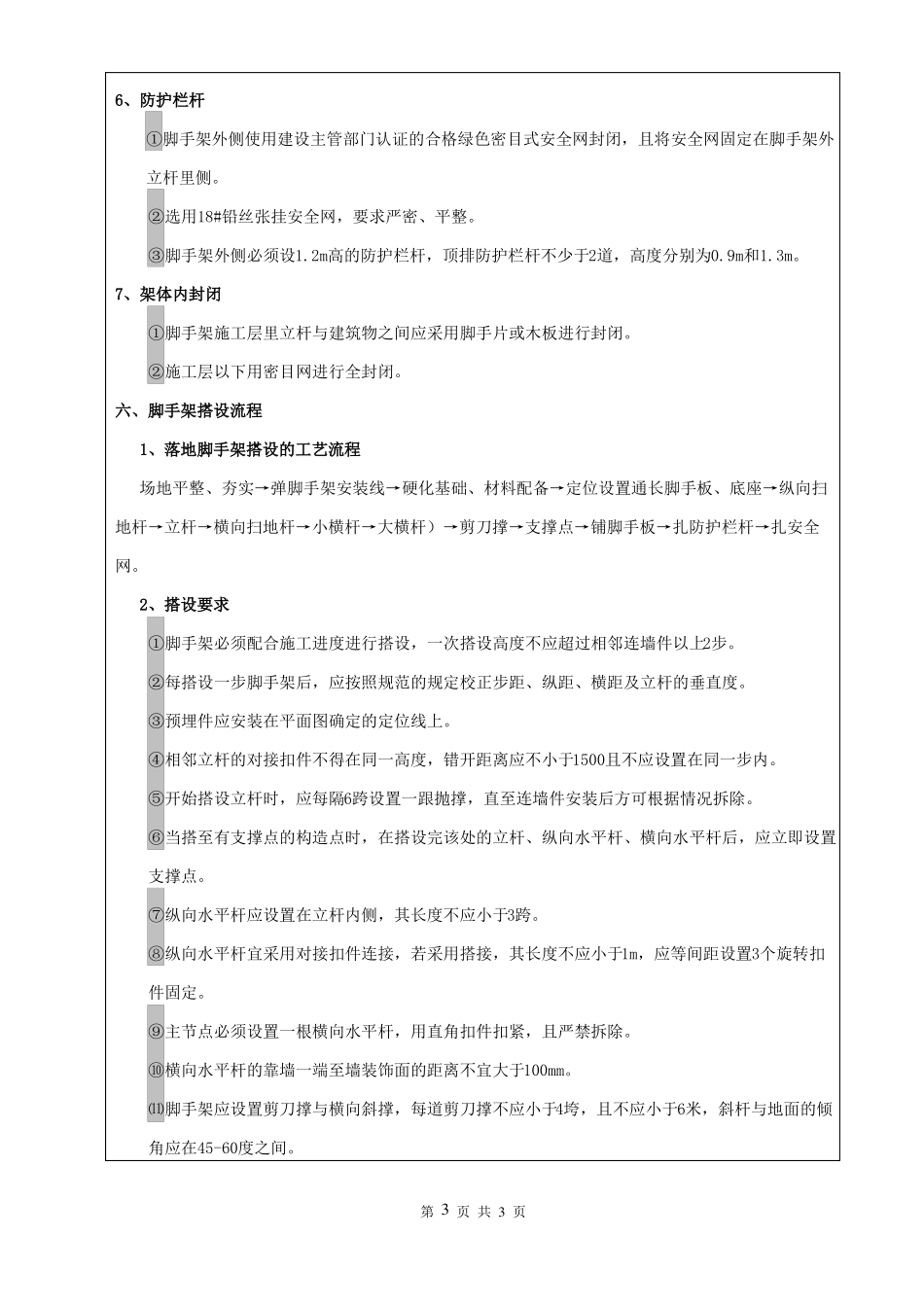

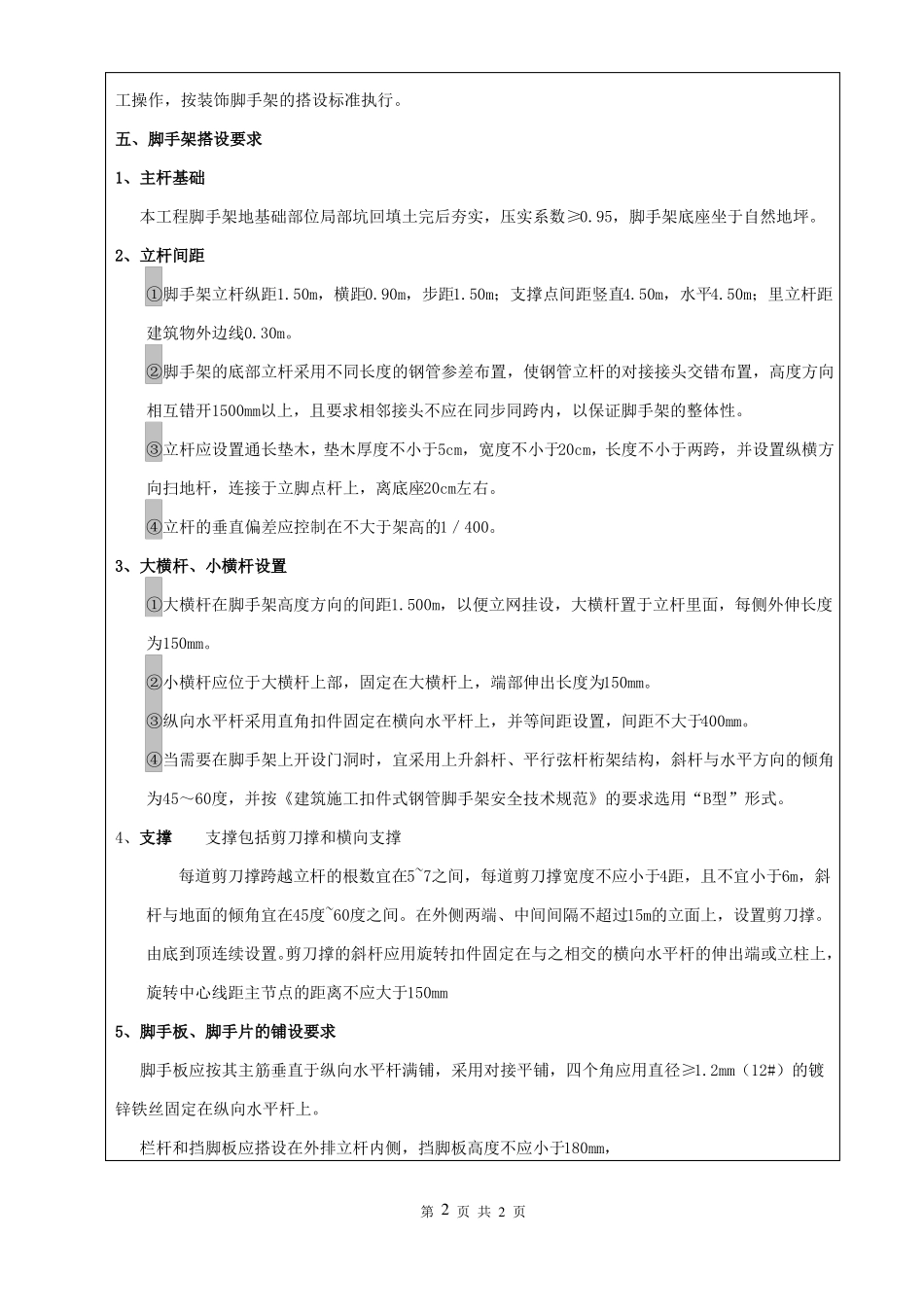

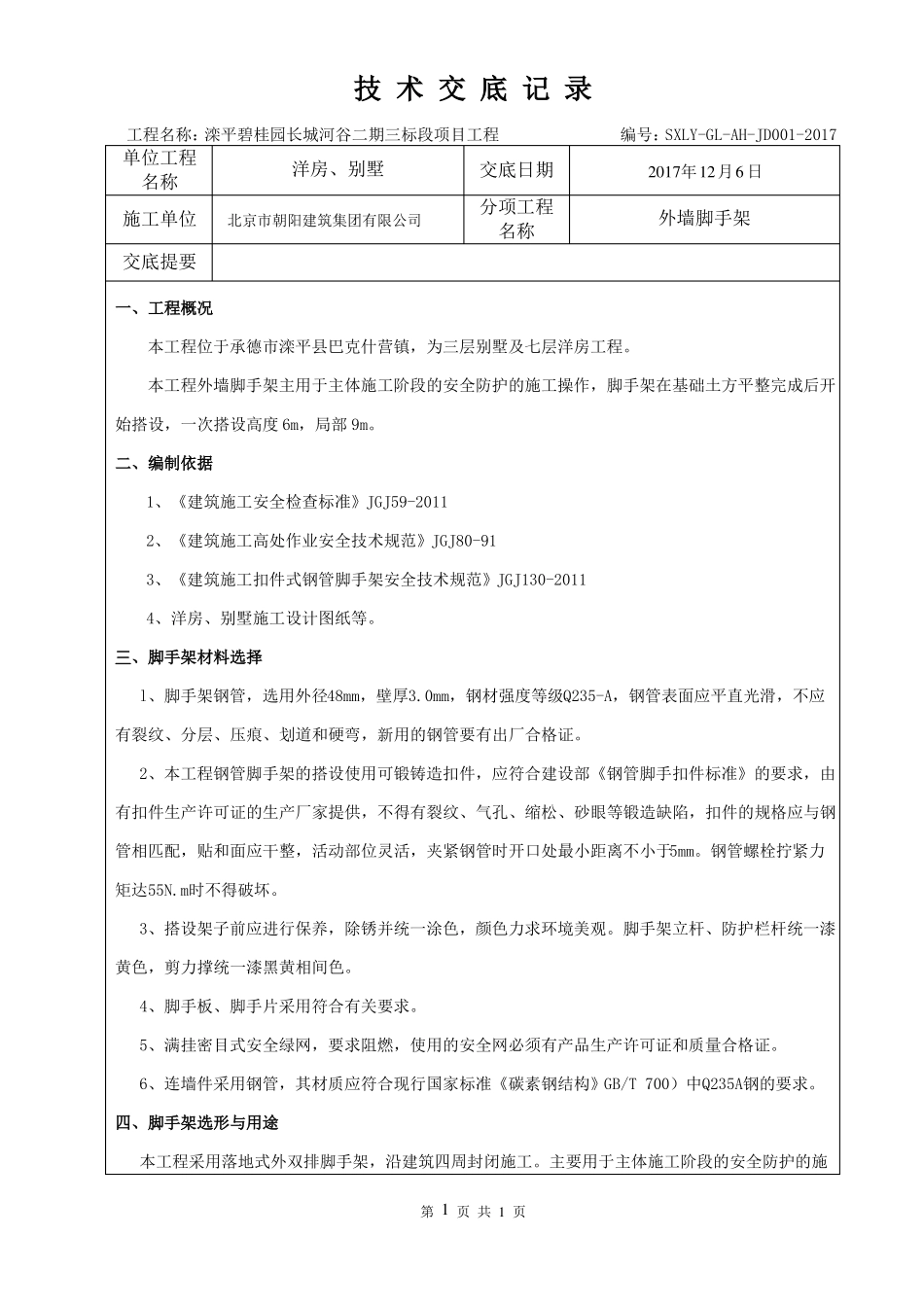

技 术 交 底 记 录工程名称:滦平碧桂园长城河谷二期三标段项目工程编号:SXLY-GL-AH-JD001-2017单位工程名称施工单位交底提要一、工程概况洋房、别墅北京市朝阳建筑集团有限公司交底日期分项工程名称2017年12月6 日外墙脚手架本工程位于承德市滦平县巴克什营镇,为三层别墅及七层洋房工程。本工程外墙脚手架主用于主体施工阶段的安全防护的施工操作,脚手架在基础土方平整完成后开始搭设,一次搭设高度 6m,局部 9m。二、编制依据1、《建筑施工安全检查标准》JGJ59-20112、《建筑施工高处作业安全技术规范》JGJ80-913、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114、洋房、别墅施工设计图纸等。三、脚手架材料选择l、脚手架钢管,选用外径48mm,壁厚3.0mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达55N.m时不得破坏。3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆统一漆黄色,剪力撑统一漆黑黄相间色。4、脚手板、脚手片采用符合有关要求。5、满挂密目式安全绿网,要求阻燃,使用的安全网必须有产品生产许可证和质量合格证。6、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》GB/T 700)中Q235A钢的要求。四、脚手架选形与用途本工程采用落地式外双排脚手架,沿建筑四周封闭施工。主要用于主体施工阶段的安全防护的施第 1 页 共 1 页工操作,按装饰脚手架的搭设标准执行。五、脚手架搭设要求1、主杆基础本工程脚手架地基础部位局部坑回填土完后夯实,压实系数≥0.95,脚手架底座坐于自然地坪。2、立杆间距①脚手架立杆纵距1.50m,横距0.90m,步距1.50m;支撑点间距竖直4.50m,水平4.50m;里立杆距建筑物外边线0.30m。②脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开1500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。③立杆应设置通长垫木,垫木厚度不小于5cm,宽度不小于20cm,长度不小于两跨,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左...
