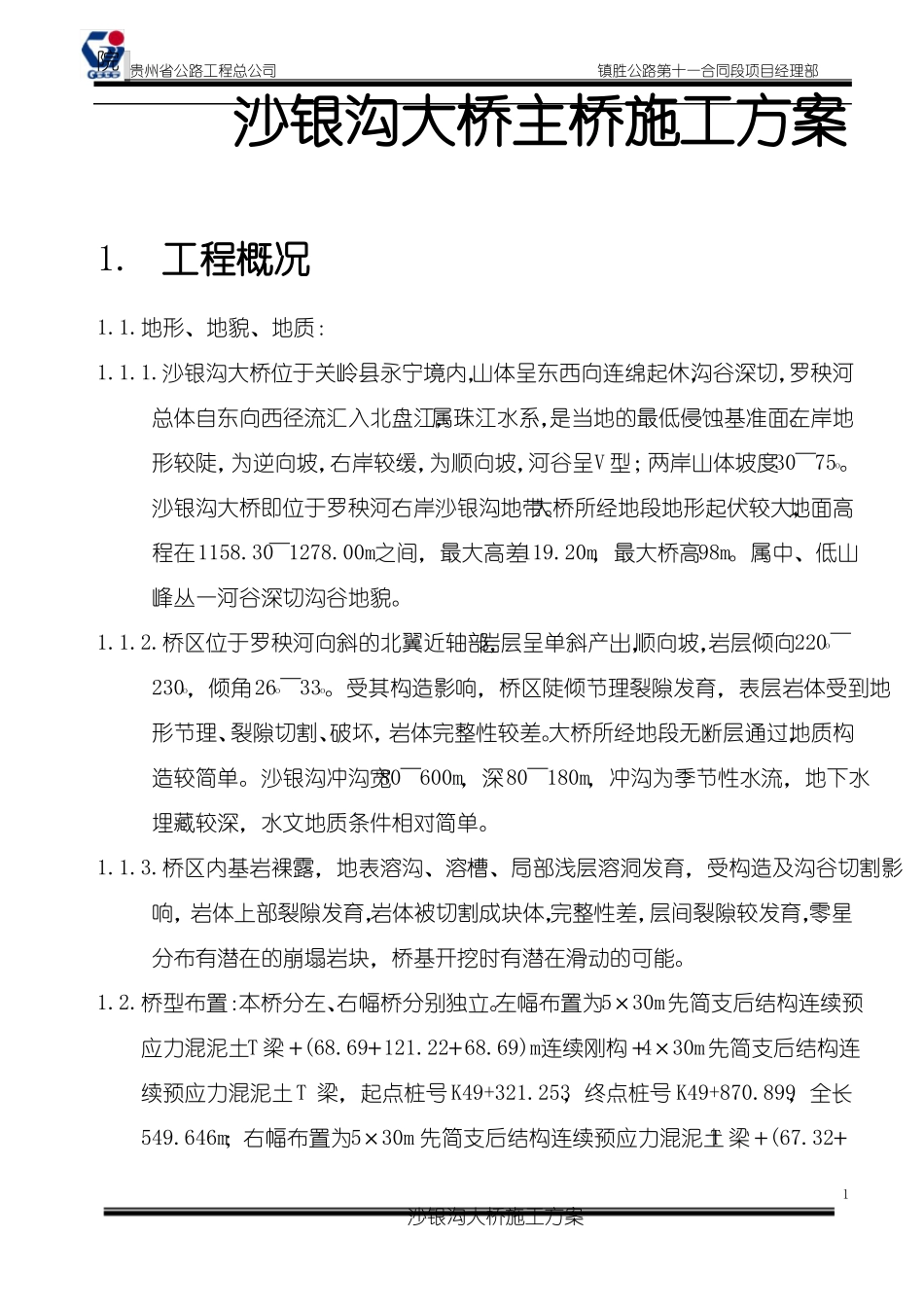

院 贵州省公路工程总公司镇胜公路第十一合同段项目经理部沙银沟大桥主桥施工方案1
地形、地貌、地质:1
沙银沟大桥位于关岭县永宁境内,山体呈东西向连绵起休,沟谷深切,罗秧河总体自东向西径流汇入北盘江,属珠江水系,是当地的最低侵蚀基准面
左岸地形较陡,为逆向坡,右岸较缓,为顺向坡,河谷呈V 型;两岸山体坡度30~75o
沙银沟大桥即位于罗秧河右岸沙银沟地带
大桥所经地段地形起伏较大,地面高程在1158
30~1278
00m之间,最大高差119
20m,最大桥高98m
属中、低山峰丛一河谷深切沟谷地貌
桥区位于罗秧河向斜的北翼近轴部,岩层呈单斜产出,顺向坡,岩层倾向220o~230o,倾角26o~33o
受其构造影响,桥区陡倾节理裂隙发育,表层岩体受到地形节理、裂隙切割、破坏,岩体完整性较差
大桥所经地段无断层通过,地质构造较简单

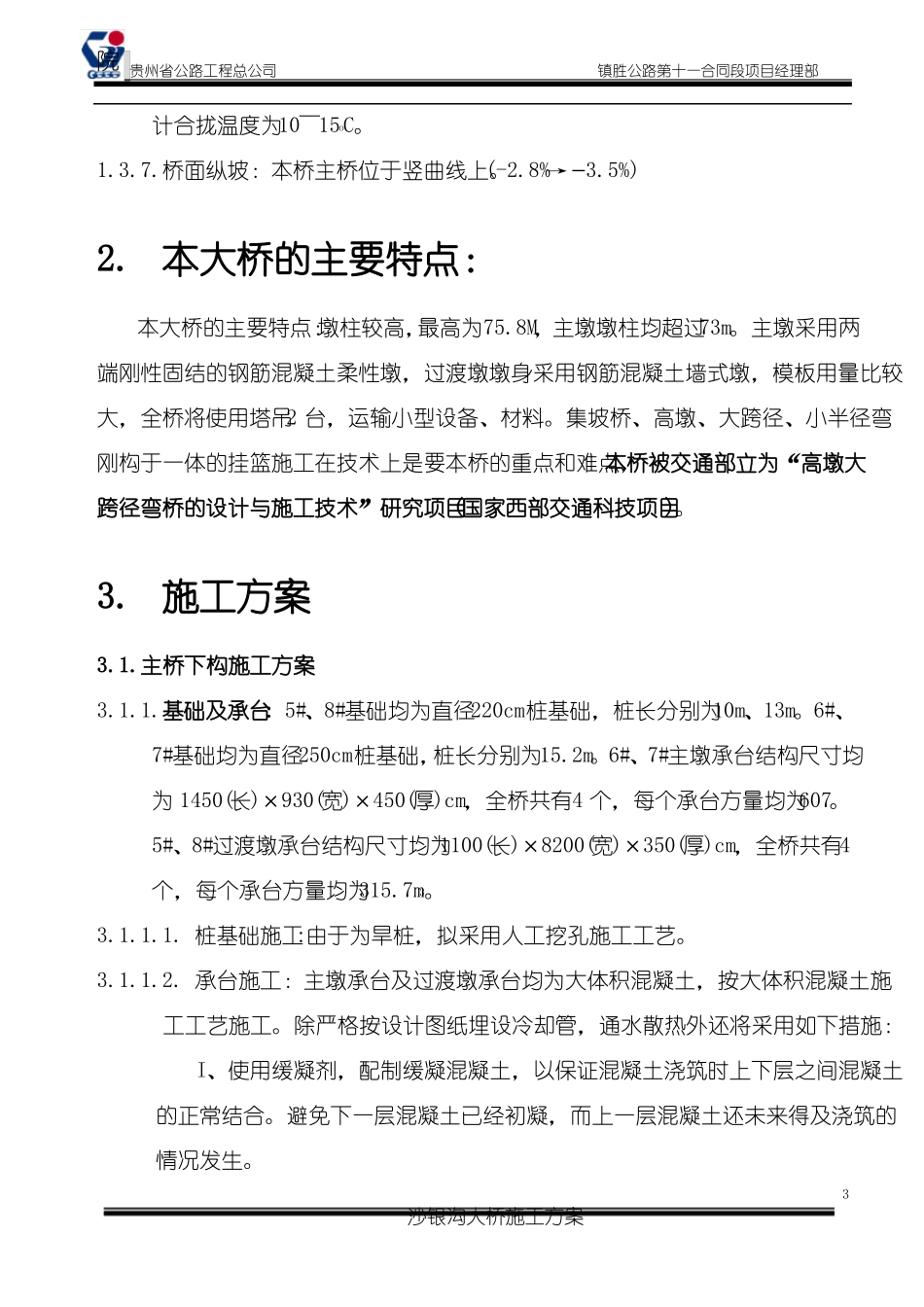

沙银沟冲沟宽80~600m,深80~180m,冲沟为季节性水流,地下水埋藏较深,水文地质条件相对简单
桥区内基岩裸露,地表溶沟、溶槽、局部浅层溶洞发育,受构造及沟谷切割影响,岩体上部裂隙发育,岩体被切割成块体,完整性差,层间裂隙较发育,零星分布有潜在的崩塌岩块,桥基开挖时有潜在滑动的可能

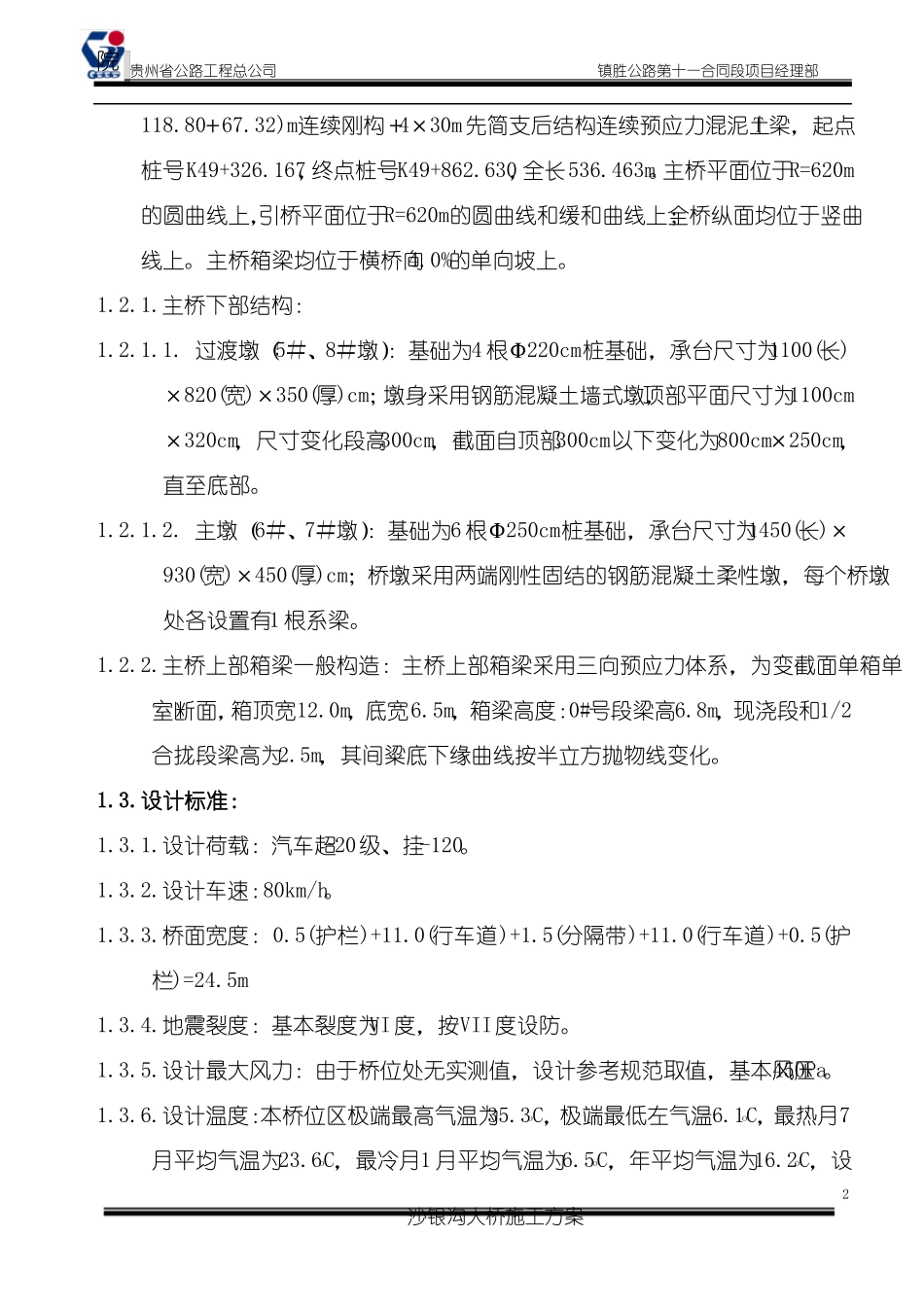

桥型布置:本桥分左、右幅桥分别独立
左幅布置为5×30m先简支后结构连续预应力混泥土T 梁+(68
69+121
69)m连续刚构+4×30m先简支后结构连续预应力混泥土T 梁,起点桩号 K49+321
253,终点桩号 K49+870
899,全长549
646m;右幅布置为5×30m 先简支后结构连续预应力混泥土T 梁+(67
32+1沙银沟大桥施工方案院 贵州省公路工程总公司镇胜公路第十一合同段项目经理部118
32)m连续刚构+4×30m先简支后结构连续预应力混泥土T 梁,起点
