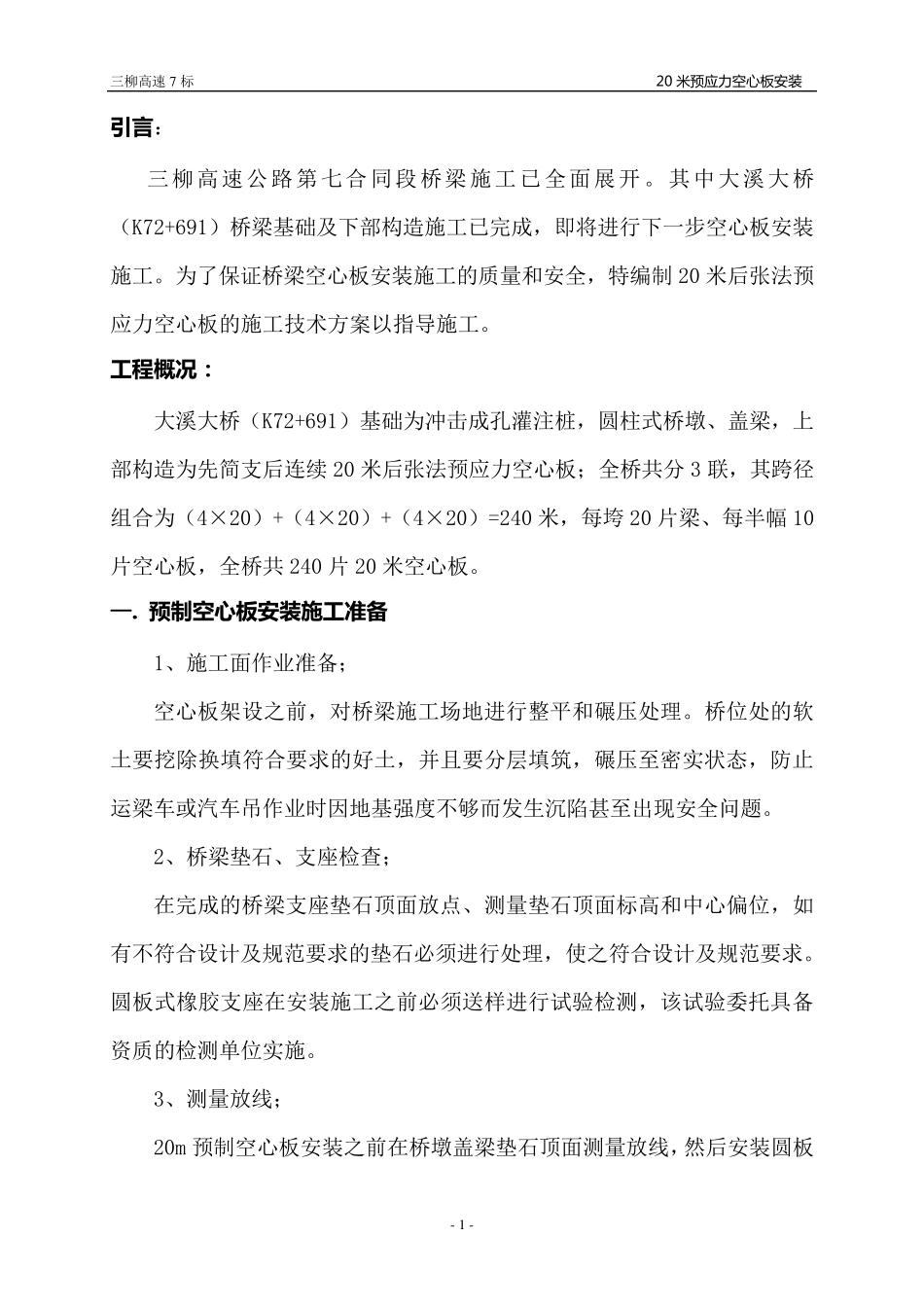

三柳高速7 标 20 米 预 应 力空心板安装 - 0 - 编制: 审核: 湖南湘西公路桥梁建设有限公司三柳高速№7 项目部 二0 一四年五月二十九日 三柳高速7 标 20 米 预 应 力 空 心 板 安 装 - 1 - 引 言 : 三柳高速公路第七合同段桥梁施工已全面展开
其中大溪大桥(K72+691)桥梁基础及下部构造施工已完成,即将进行下一步空心板安装施工
为了保证桥梁空心板安装施工的质量和安全,特编制20 米后张法预应力空心板的施工技术方案以指导施工
工 程 概 况: 大溪大桥(K72+691)基础为冲击成孔灌注桩,圆柱式桥墩、盖梁,上部构造为先简支后连续20 米后张法预应力空心板;全桥共分3 联,其跨径组合为(4×20)+(4×20)+(4×20)=240 米,每垮 20 片梁、每半幅 10片空心板,全桥共240 片 20 米空心板
预制空心板安装施工 准备 1、施工面作业准备; 空心板架设之前,对桥梁施工场地进行整平和碾压处理
桥位处的软土要挖除换填符合要求的好土,并且要分层填筑,碾压至密实状态,防止运梁车或汽车吊作业时因地基强度不够而发生沉陷 甚 至出 现 安全问 题
2、桥梁垫 石 、支座 检 查 ; 在 完成的桥梁支座 垫 石 顶 面放 点 、测 量垫 石 顶 面标高和中心偏 位,如有 不符合设计 及规 范 要求的垫 石 必 须 进行处理,使 之符合设计 及规 范 要求
圆板式橡 胶 支座 在 安装施工之前必 须 送 样 进行试 验 检 测 ,该 试 验 委 托 具 备资 质的检 测 单 位实施
3、测 量放 线 ; 20m 预制空心板安装之前在 桥墩盖梁垫 石 顶 面测 量放 线 ,然 后安装圆板三柳高速7 标 20 米 预 应 力 空 心 板 安 装 - 2 - 式橡胶支座、等待预制空心板就位; 4 运输道路检查、修筑; 为确保预制空
