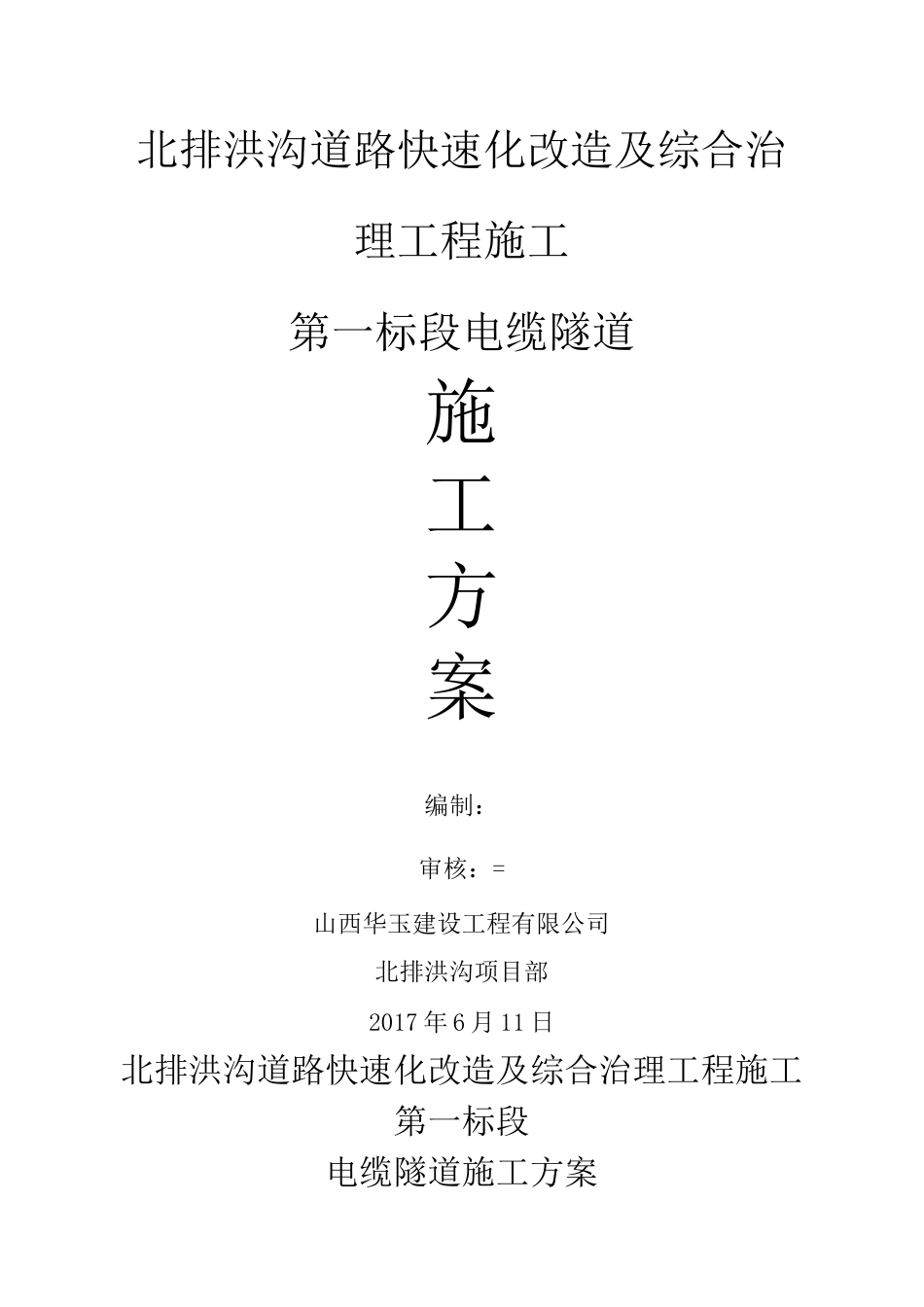

北排洪沟道路快速化改造及综合治理工程施工第一标段电缆隧道施工方案编制:审核:=山西华玉建设工程有限公司北排洪沟项目部2017 年 6 月 11 日北排洪沟道路快速化改造及综合治理工程施工第一标段电缆隧道施工方案、工程概况本工程为太原市北排洪沟道路快速化改造及综合治理工程施工第一标段电缆隧道工程,位于双侧抢险道路规划位置处
电缆隧道为2
0m,沟顶覆土 0
0m,钢筋均采用 HRB400E 型钢筋,隧道混凝土采用 C30 砼,垫层采用 C20 砼
二、施工部署现施工人员及施工机械已进场到位
钢筋工正在进行钢筋制作,木工正在进行模板拼装,等施工现场具备施工条件及施工图纸到位后,马上开始进行施工,确保按时按质按量完成工作
三、施工方案1、施工准备施工中所需要的机械已按照施工进度陆续进入了施工现场
施工中所用的主材由中铁大桥局太原市北排洪沟项目部提供,所提供的钢筋已部分进入施工现场,现已在制作中
工程中所用的模板已进入施工现场,木工正在对模板进行拼装,回填土所用白灰也已陆续进入施工现场
2、施工步骤2
1 施工流程施工准备 f 测量定位放线 f 沟槽开挖 f 验槽 f 地基处理 f 垫层模板安装一垫层混凝土浇筑一隧道底板防水铺贴一隧道底板防水保护层 f 隧道底板钢筋安装、橡胶止水带安装、模板安装、浇筑混凝土 f 隧道侧板及顶板钢筋绑扎、模板安装、浇筑混凝土 f 隧道侧板及顶板防水铺贴 f 隐蔽验收 f 沟槽回填土 f 工程验收2
2 施工主要步骤(1)、挖深不大于 2
5m 的沟槽开挖坡度为 1:1,沟槽槽底宽度为 L 加 2X50cm,L 二隧道断面的宽度+工作面宽度(2X300);挖深大于 2
5m 小于 3
8m 的沟槽开挖坡度为 1:1,沟槽槽底宽度为 L 加2X50cm,L 二隧道断面的宽度+支撑的宽度(2X200)+工作面宽度(2X300);挖深大于
