工程概况-2-1
1 工程概况-2-1
2 地质情况-3-1
3 施工队伍部署和任务分工-3-1
4 施工安全、质量控制重点、难点-3-2、穿杠方案总体概况-4-2
1 编制依据-4-2
2 方案总体概况-4-3、施工工艺及施工方法-6-3
1 施工工艺流程图-6-3
2 施工方法-7-3
1 孔洞预留-7-3
2 穿棒施工-7-3
3 对拉工字钢-8-3
4 铺设槽钢-8-3
5 铺设底模-9-3
6 钢筋工程-9-3
7 混凝土工程-10-3
8 预留孔封堵-10-4、施工技术、安全、质量注意事项-11-4
1 质量注意事项-11-4

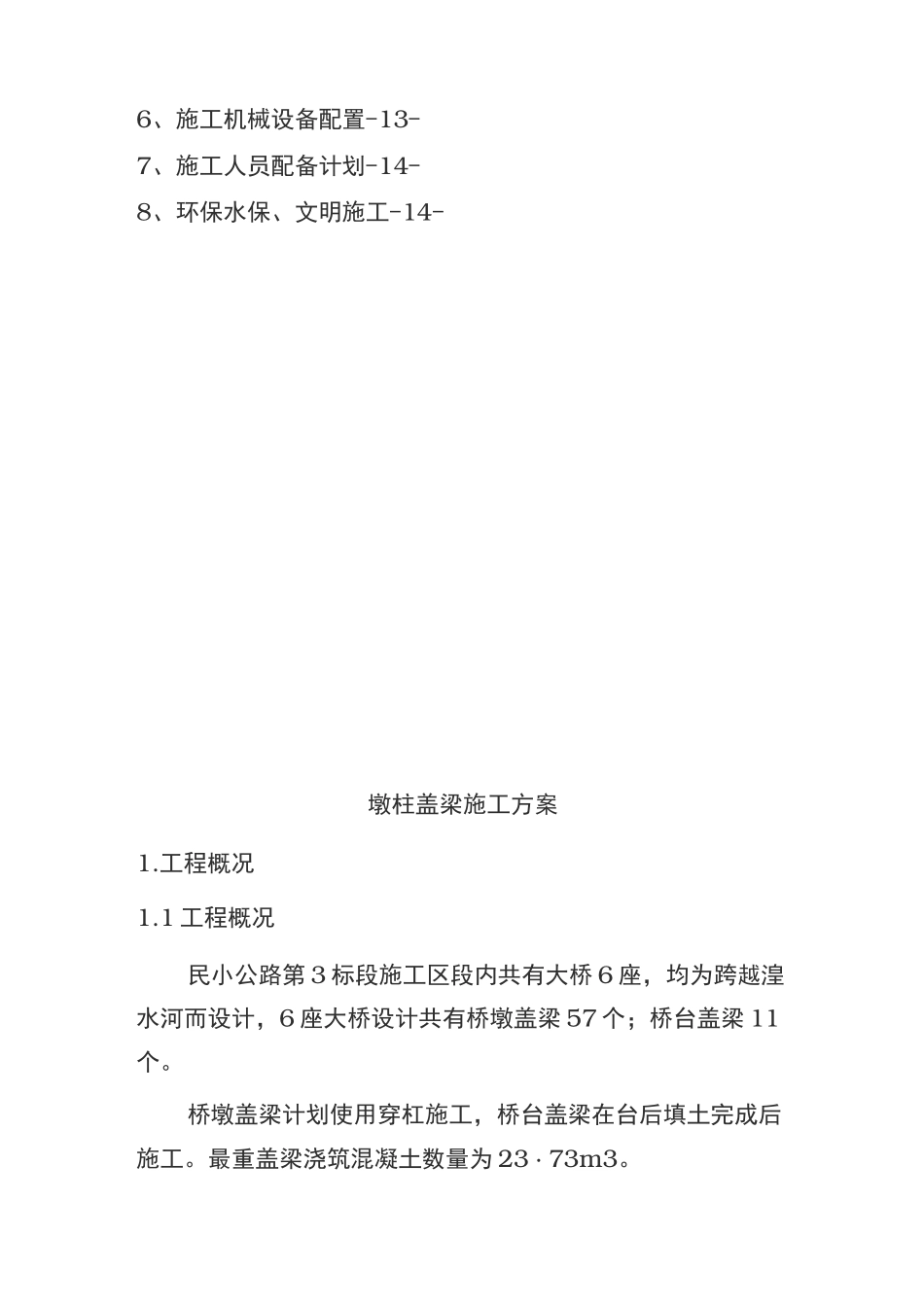

2 安全注意事项-12-5、材料计划-13-6、施工机械设备配置-13-7、施工人员配备计划-14-8、环保水保、文明施工-14-墩柱盖梁施工方案1
1 工程概况民小公路第 3 标段施工区段内共有大桥 6 座,均为跨越湟水河而设计,6 座大桥设计共有桥墩盖梁 57 个;桥台盖梁 11个
桥墩盖梁计划使用穿杠施工,桥台盖梁在台后填土完成后施工
最重盖梁浇筑混凝土数量为 23・73m3
2 地质情况桥位区地貌为峡谷地区,地势险要,两壁陡峭,谷窄而深桥梁主要跨越湟水河,湟水河是黄河上游支流,发源于海晏县包呼图山,东南流经西宁市,到甘肃省兰州市西面的达家川入黄河
老鸦峡长达 17km,两壁陡峭,谷窄而深
湟水河流于峡谷与盆地间,形成串珠状河谷
湟水河各大桥的设计流量为Q1%=1700m3/S
3 施工队伍部署和任务分工本变短内大桥计划采用 2 支施工队伍施工,每支队伍分为3 个作业班组:钢筋班组、模板班组、混凝土班组
钢筋班组负责钢筋加工、运输、安装;模板班组负责模板加工
