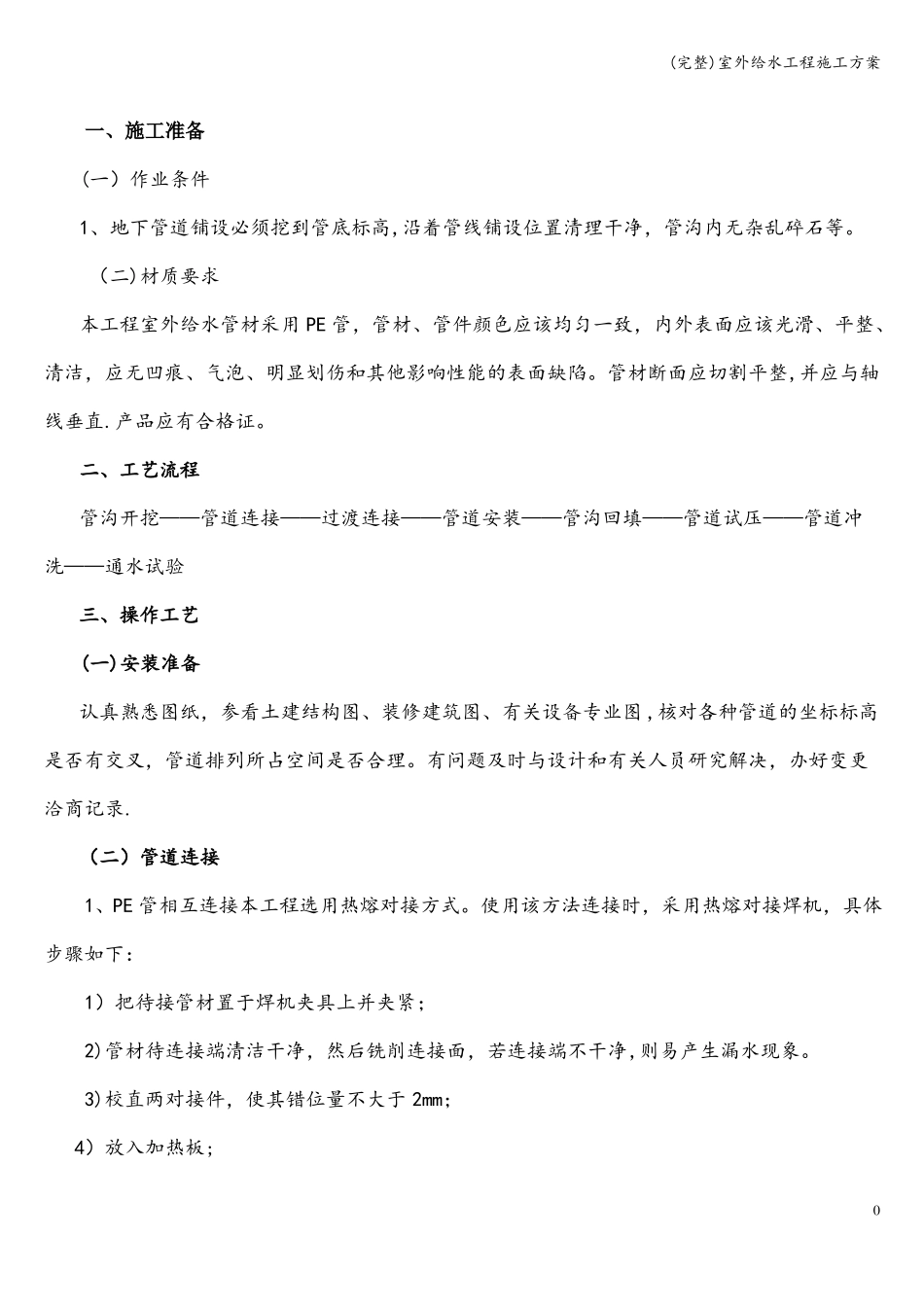

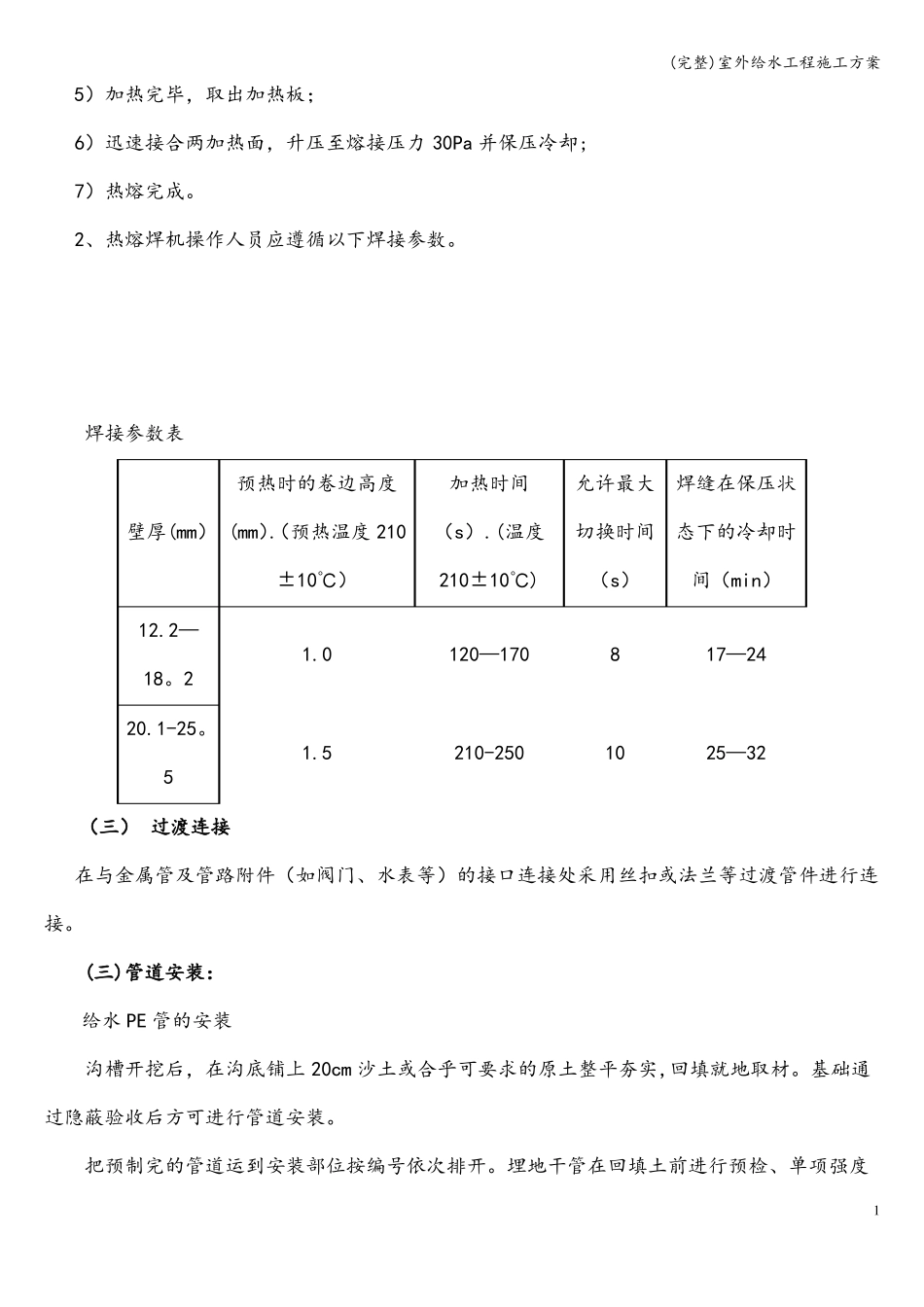

(完整)室外给水工程施工方案一、施工准备(一)作业条件1、地下管道铺设必须挖到管底标高,沿着管线铺设位置清理干净,管沟内无杂乱碎石等。(二)材质要求本工程室外给水管材采用 PE 管,管材、管件颜色应该均匀一致,内外表面应该光滑、平整、清洁,应无凹痕、气泡、明显划伤和其他影响性能的表面缺陷。管材断面应切割平整,并应与轴线垂直.产品应有合格证。二、工艺流程管沟开挖——管道连接——过渡连接——管道安装——管沟回填——管道试压——管道冲洗——通水试验三、操作工艺(一)安装准备认真熟悉图纸,参看土建结构图、装修建筑图、有关设备专业图 ,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理。有问题及时与设计和有关人员研究解决,办好变更洽商记录.(二)管道连接1、PE 管相互连接本工程选用热熔对接方式。使用该方法连接时,采用热熔对接焊机,具体步骤如下:1)把待接管材置于焊机夹具上并夹紧;2)管材待连接端清洁干净,然后铣削连接面,若连接端不干净,则易产生漏水现象。3)校直两对接件,使其错位量不大于 2mm;4)放入加热板;0(完整)室外给水工程施工方案5)加热完毕,取出加热板;6)迅速接合两加热面,升压至熔接压力 30Pa 并保压冷却;7)热熔完成。2、热熔焊机操作人员应遵循以下焊接参数。焊接参数表预热时的卷边高度壁厚(mm) (mm).(预热温度 210±10℃)12.2—1.018。220.1-25。1.55(三) 过渡连接在与金属管及管路附件(如阀门、水表等)的接口连接处采用丝扣或法兰等过渡管件进行连接。(三)管道安装:给水 PE 管的安装沟槽开挖后,在沟底铺上 20cm 沙土或合乎可要求的原土整平夯实,回填就地取材。基础通过隐蔽验收后方可进行管道安装。把预制完的管道运到安装部位按编号依次排开。埋地干管在回填土前进行预检、单项强度1加热时间(s).(温度210±10℃)允许最大切换时间(s)焊缝在保压状态下的冷却时间(min)120—170817—24210-2501025—32(完整)室外给水工程施工方案试压、评定,并做隐蔽验收,填写隐检记录。埋地干管不得有活接头,埋地管道回填土时,采取保护措施若沟槽周边没位置,则在沟槽中进行连接和安装,若沟槽周边有场地,则预先在地面上接成一定长度的管路,等到每个焊口都充分冷却后,再整体安装。整体安装可拖拉的最大安全距离为 50m。(四)管沟回填:管道安装完毕,经验收合格后再进行管道回填.在管道安装与铺设完毕后应尽快回填.管道回填分两步:1)用沙土或符合要求的...
