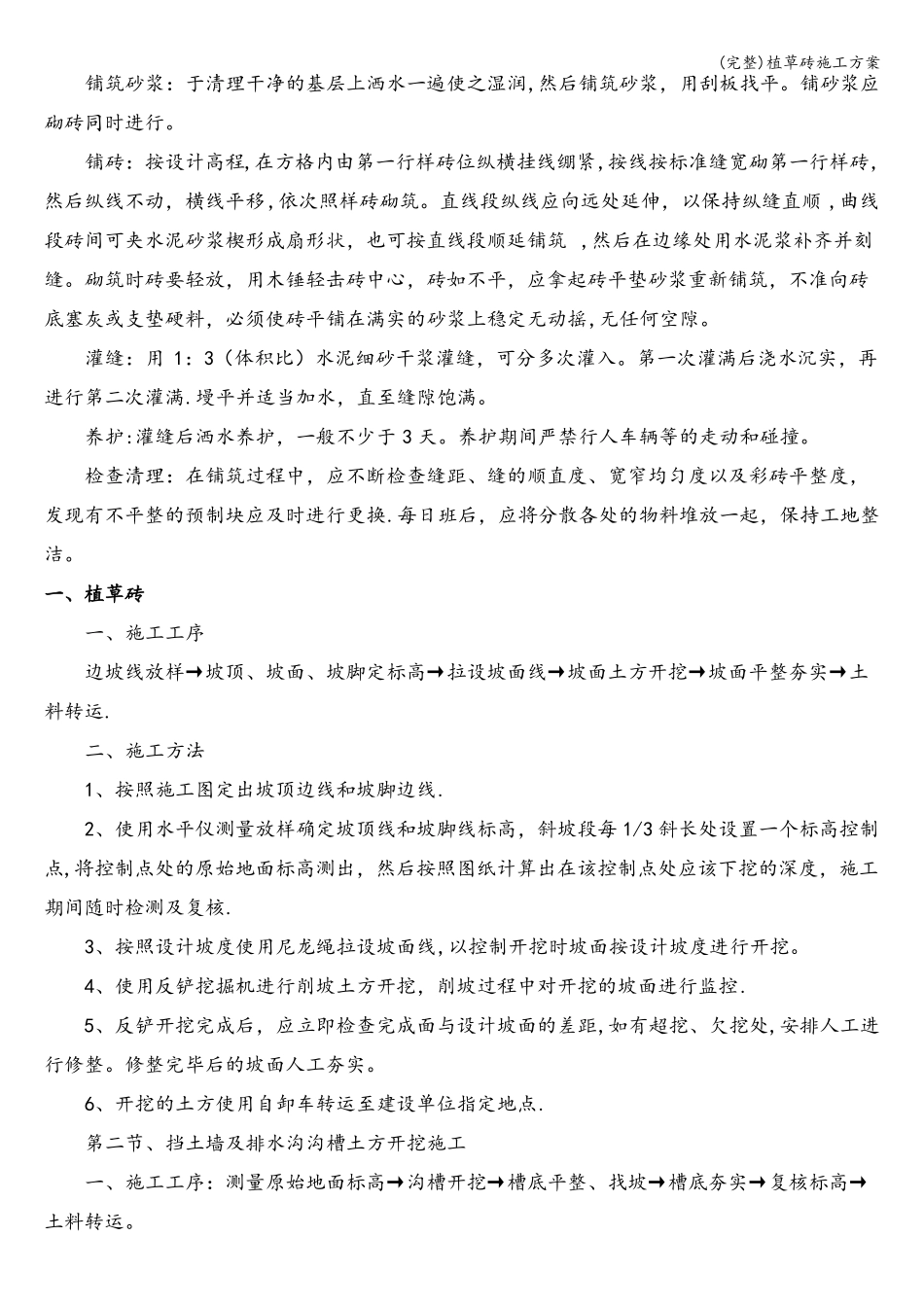

(完整)植草砖施工方案十一、植草砖施工方案(一)施工工艺土方开挖施工→碎石施工→摊铺→混凝土的运输、浇筑、振捣→植草砖砖施工→ 装卸→复测放样→ 铺砖→灌缝→养护。(二)土方开挖施工在开挖前经监理工程师会同业主代表现场批准和确认,确定其清除深度,并测量绘制平面、横断面图,作出施工计划和回填材料试验等资料,报监理工程师批准后方可开挖.开挖采用挖掘机施工,开挖的土方应在指定的弃土场废弃。开挖过程中应注意避免造成环境污染。(三)碎石施工1、准备工作施工首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。2、材料要求碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。碎石应为多棱角块体、清洁无土、不含石粉及风化杂质。3、摊铺下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补.运料及摊铺应先远后近循序进行,所需材料按预先计算量分段分堆放置,应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致 ,无明显颗粒分离现象,严禁用四齿耙拉平料堆,造成粗细料局部集中。对摊铺时发生的粗细料集中情况应及时处理.摊铺虚厚按设计厚度乘压实系数,通过实验段确定压实系数,一般可按 1。2—1。3 之间的松铺系数试压。摊铺时要严格控制高程和平整度,初压后必须立即检查并找补。碾压前断绝交通,保持摊铺清洁和施工安全。平整度不大于正负 15mm。(四)水泥砼垫层浇注1、混凝土的运输本工程混凝土采用 C25 商品混凝土,厚度为 20cm。混凝土的运输采用混凝土运输车,混凝土从搅拌站出来到现场做面完毕的最长时间根据水泥的初凝时间和施工气温确定。2、混凝土的浇筑(完整)植草砖施工方案(1)全面检查模板的位置、高度、顺直及脱模剂,支撑牢固,封头模板垂直,位置正确,基层顶面是否湿润,干燥时要洒水.(2)卸料速度缓慢,防止离析,碰动钢筋和模板。(3)平仓要扣锹而不能扬锹,以免骨料离析。(4)摊铺厚度一般高出模板 2—2.5CM。(5)摊铺工作缝处理,一个板块内无接茬。(6)因故停工时要进行特殊处理 ,停工在半小时以内时,将混凝土表面用湿麻布盖上 ,复工时该处混凝土耕...
